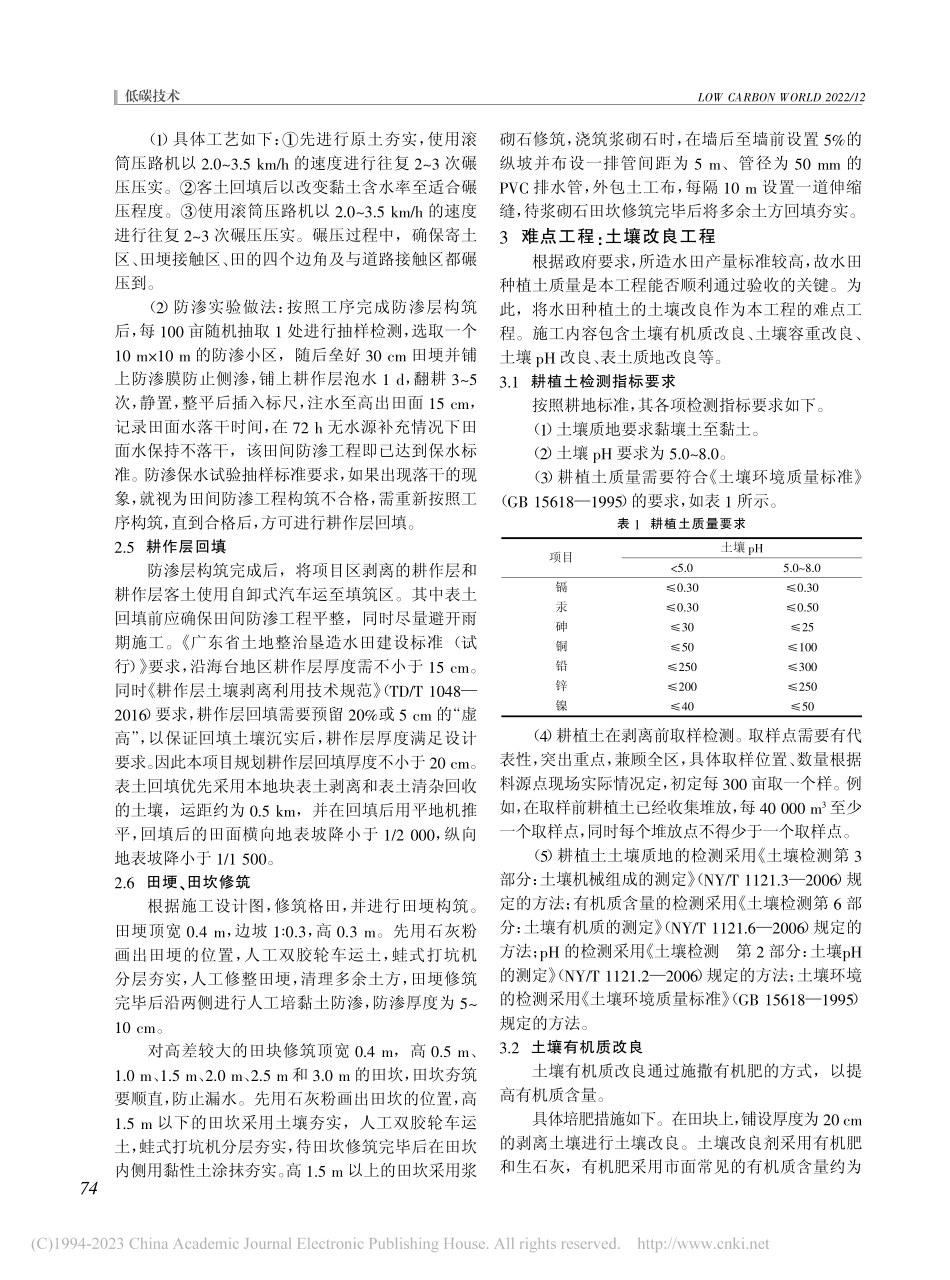

LOWCARBONWORLD2022/12浅析广东省水田垦造重难点施工技术隋英田(中铁二十二局集团第二工程有限公司,北京100041)【摘要】2017年以来,广东大规模实施垦造水田,形成了“1+42”政策体系。在守牢耕地保护红线、确保粮食安全的同时,有力支撑了重大建设项目落实耕地占补平衡。为严格落实“占优补优、占水田补水田”的耕地占补平衡要求,确保国家粮食安全,促进乡村全面振兴,2020年,广东省自然资源厅按照相关文件部署,组织开展全域土地综合整治试点工作,全力推动新一轮垦造水田工作。以阳江市环境综合治理项目为依托,从水田垦造项目实际出发,根据施工中遇到的问题,分析水田垦造项目的重难点施工技术,可为后续同类型施工提供参考。【关键词】土壤;有机质;检测【中图分类号】U412【文献标识码】A【文章编号】2095-2066(2022)12-0073-031水田垦造项目背景在2017年制定出台的《广东省垦造水田工作方案》基础上,进一步健全完善垦造水田工作机制。2021年5月出台了《广东省垦造水田三年行动方案(2021—2023年)》,提出从2021—2023年,广东省至少完成垦造水田15万亩,全力推动新一轮垦造水田工作[1]。由此可见,广东省政府、广东省自然资源局对垦造水田非常重视,尤其要提高垦造水田施工质量。因此,控制好土地平整工程及土壤改良工程这两项重难点,才能保证水田垦造项目的质量,从而满足水田连年耕种的要求。2重点工程:土地平整工程土地平整工程进度直接决定水田垦造施工进度,且土地平整工程占水田垦造项目建安费用比例较大,因此,土地平整工程是本项目的重点工程,施工工艺如下。2.1清理工程土方平整前先将现有种植作物、果树和其他杂树等植被以及浮土浮石进行清除。清理工程考虑采取人工配合挖掘机方式进行,此外树根的清理采用挖掘机或推土机。清理出的树根、树干、灌木、碎石和垃圾全部运出项目区。2.2表土层剥离工程表土层剥离工程需严格按照相关技术规范中的相应规定和方法,以提高效率、保证质量、节约资金为原则,并在明确剥离区土壤条件、面积、厚度、方量的前提下,对项目区内部分耕作层土壤进行剥离、存放以及再利用。这项工程使用推土机进行施工,推土距离为30~40m,剥离厚度根据土壤检测报告中耕作层厚度及表土清杂厚度而定。此外,剥离并清理土壤中直径大于5cm的石砾,若实际施工时表土含砾石较多,则需根据实际情况适当调整剥离厚度。将剥离出的土壤放置于预先规划的表土堆放点处,其中,表土堆放点应设置在地势较高的区...
