分享
关于2023年项目建设的工作汇报材料.docx
下载文档

ID:2713174

大小:12.07KB

页数:5页

格式:DOCX

时间:2023-08-23

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
关于 2023 项目 建设 工作汇报 材料

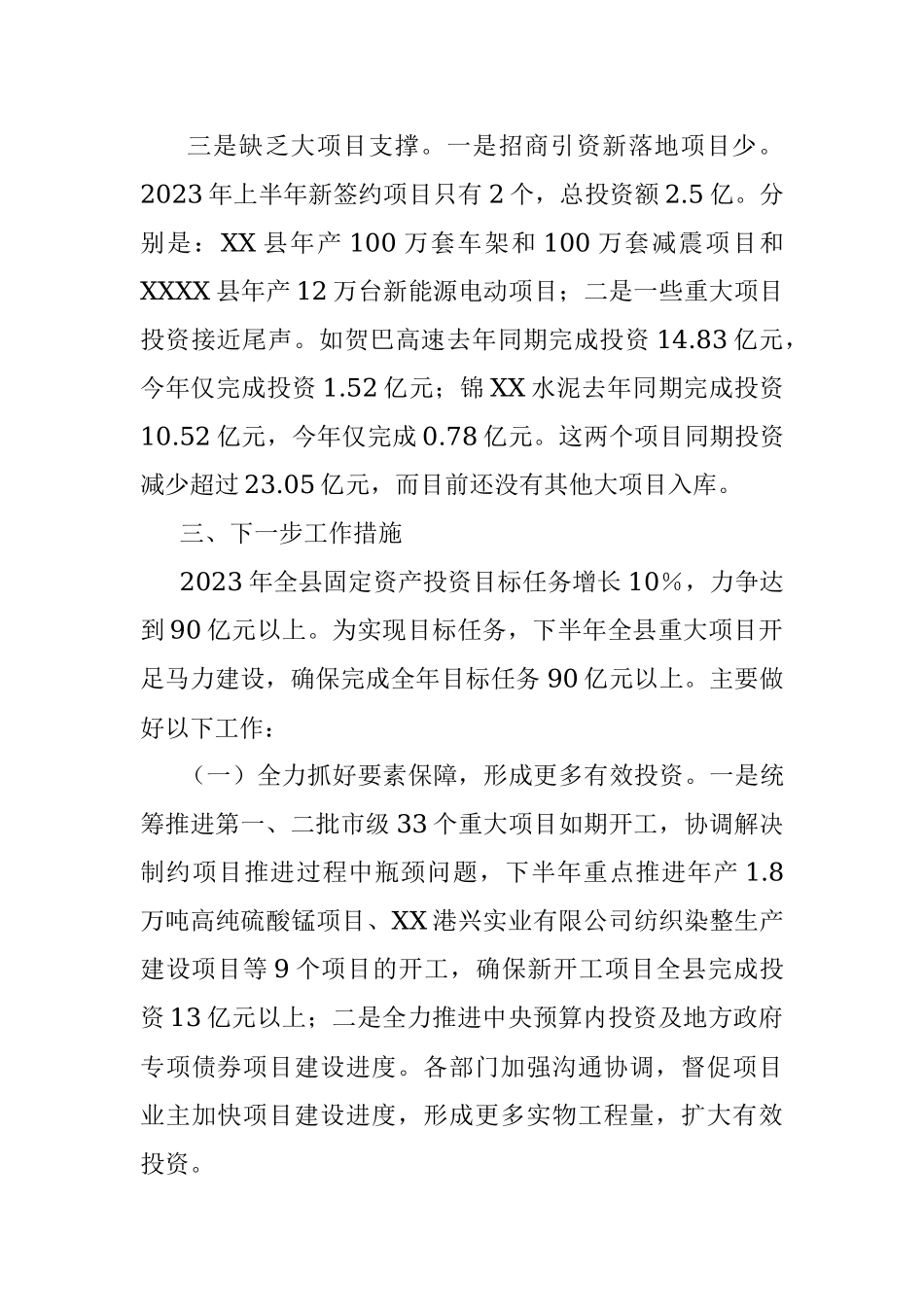

关于2023年项目建设的工作汇报材料 关于2023年项目建设的工作汇报材料 今年以来,我县牢固树立“项目为王”理念,认真贯彻落实“项目工作20法”,千方百计抓项目、稳投资、促增长,按全年固定资产投资增长10%的目标奋进,现将上半年 固定资产投资工作和下半年工作计划汇报如下: 一、固定资产投资完成情况 2023年1至6月份,全县固定资产投资同比增长-26.2%,下降幅度较大。其中5000万以下的项目同比增长57.7%,5000万元以上的项目同比增长-28.4%,房地产投资同比增长-16.1%,其中工业投资同比增长-6.6%,建安投资同比增长-30.7%。 上半年全县固定资产投资完成30.75亿元,距离目标任务42.31亿元(按上半年固定资产投资增长目标任务为1%计算)缺口达11.48亿元以上。按全县在库项目推进情况分析,2023年上半年全县在库投资项目122个,计划总投资450亿元,自开始建设至2022年底累计完成投资171亿元,今年上半年固定资产投资完成30.75亿元。按行业划分:房地产项目年度计划投资2.58亿元,今年上半年完成投资1.14亿元;交通基础设施项目年度投资计划22.31亿,上半年完成8.75亿元;新能源项目年度投资计划20亿元,上半年完成8.67亿元;工业产业项目年度投资计划18.28亿元,上半年完成9.72亿元;市政和工业园区基础设施年度投资计划3.42亿,上半年完成投资0.43亿元;农业及水利基础设施项目年度投资计划2.37亿元,上半年完成投资1.36亿元;社会民生基础设施领域项目年度计划投资1.74亿元,目前仅完成投资0.17亿元;现代服务业项目年度计划投资1.25亿元,上半年完成投资0.49亿元。 二、固定资产投资存在的主要问题 一是房地产项目支撑乏力。目前在库的房地产项目有17个,其中温泉城、XX宇龙商业广场等6个项目1-6月投资为0,房地产项目年度计划投资2.58亿,上半年完成投资1.14亿,完成率44.18%,较大程度地影响了我县固定资产投资增长。 二是项目要素制约问题突出。XX县石龙开发区天然气利用工程项目用地指标未解决,项目建设基本处于停工状态;XX市闽磊鑫矿业有限公司年产300万吨冶金溶剂用灰岩项目、XX县茶花岭建筑石料用石灰岩矿开采等项目因未获得林地指标,项目难以推进;国道G355XX县城至XX东(梧柳高速公路收费站出口)段道路改建工程(一期)、金秀桐木经导江至武宣河马公路(XX段)等项目因资金不到位,项目建设缓慢。 三是缺乏大项目支撑。一是招商引资新落地项目少。2023年上半年新签约项目只有2个,总投资额2.5亿。分别是:XX县年产100万套车架和100万套减震项目和XXXX县年产12万台新能源电动项目;二是一些重大项目投资接近尾声。如贺巴高速去年同期完成投资14.83亿元,今年仅完成投资1.52亿元;锦XX水泥去年同期完成投资10.52亿元,今年仅完成0.78亿元。这两个项目同期投资减少超过23.05亿元,而目前还没有其他大项目入库。 三、下一步工作措施 2023年全县固定资产投资目标任务增长10%,力争达到90亿元以上。为实现目标任务,下半年全县重大项目开足马力建设,确保完成全年目标任务90亿元以上。主要做好以下工作: (一)全力抓好要素保障,形成更多有效投资。一是统筹推进第一、二批市级33个重大项目如期开工,协调解决制约项目推进过程中瓶颈问题,下半年重点推进年产1.8万吨高纯硫酸锰项目、XX港兴实业有限公司纺织染整生产建设项目等9个项目的开工,确保新开工项目全县完成投资13亿元以上;二是全力推进中央预算内投资及地方政府专项债券项目建设进度。各部门加强沟通协调,督促项目业主加快项目建设进度,形成更多实物工程量,扩大有效投资。 (二)切实转变工作作风,确保服务有成效。始终坚持“领导在一线指挥、干部在一线服务、措施在一线落实、问题在一线解决、经验在一线总结、作风在一线转变”的工作做法,实行“三个一”保姆式服务,即:企业(项目)汇报工作第一时间主动响应;企业(项目)办理事项第一身份领办带办;企业(项目)遇到问题第一责任协调解决,强力推进项目建设前中后期遇到问题能够及时解决。重点协调解决大明矿业项目、森众燃气石龙园区项目、好多树二期项目、马坪物流园项目、百丈风电三期等一批续建项目实际困难,尽快形成有效投资,确保全县推进市级层面统筹推进重大项目全年完成投资50亿元以上。协调好高速公路、铁路、柳江航道等市级推进的重点项目建设,力争全年完成投资20亿元以上。 (三)强化多措并举,做好项目储备工作。一是加大招商引资力度,围绕“2+3”五大工业产业生态链及相关产业链,开展产业链招商,吸引更多的产业项目入驻,不断扩充投资量。二是抓好项目谋划和资金争取。继续强化“项目为王”理念,认真贯彻落实“项目工作20法”,全力加速推进重大项目谋划及建设,全年谋划重大项目50个以上,着力解决项目建设支撑不足等问题;根据国家投资重点支持方向,充分发挥本地资源优势和产业优势,在产业项目、基础设施、社会民生等领域通过策划包装,谋划一批优势项目开展前期工作,全力争取上级专项资金;完善已申报地方政府专项债券项目前期工作,争取地方政府专项债资金,

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
