温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023
变电
检修
专业
现场
安全措施
规范
范文
学海无涯

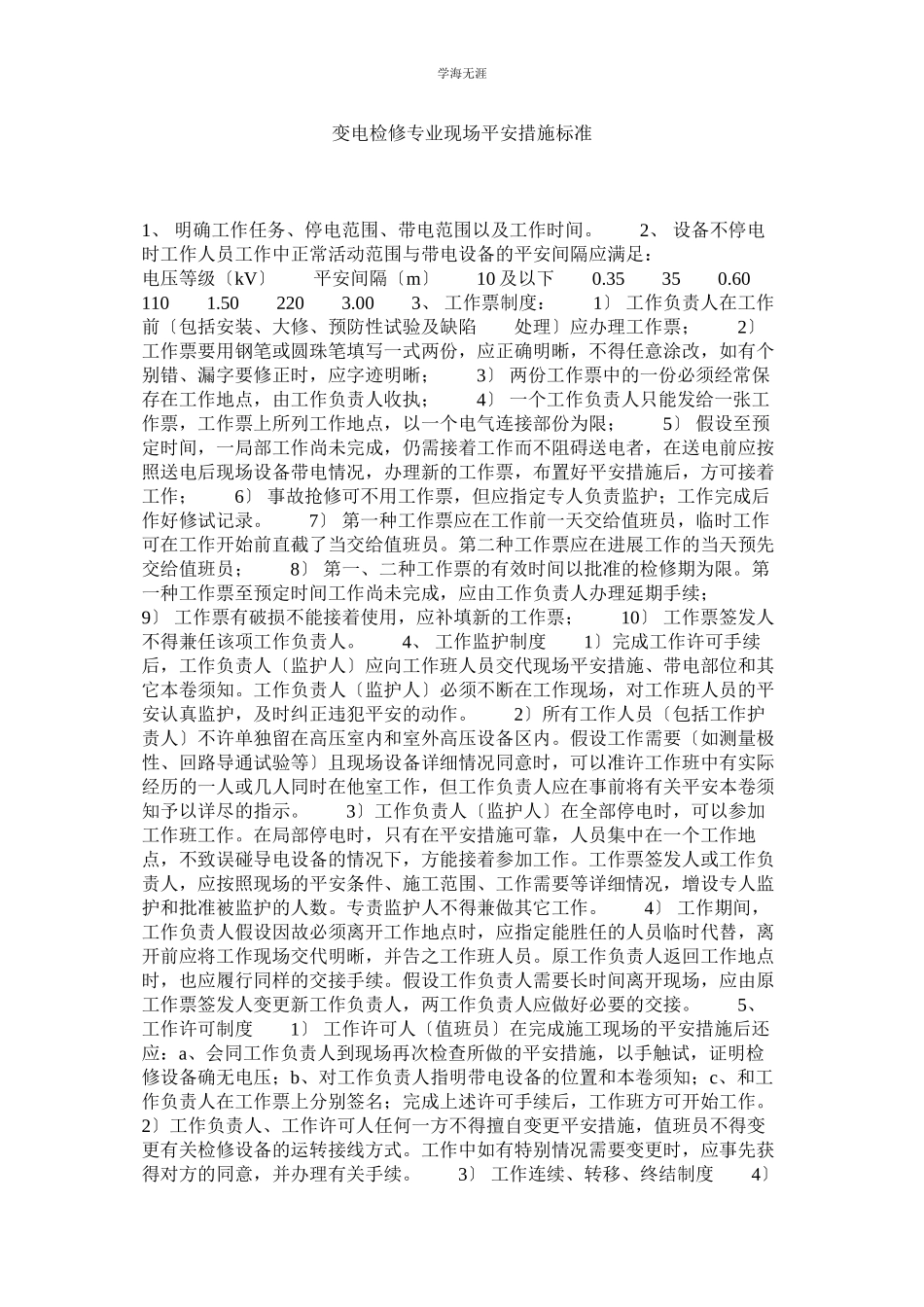

变电检修专业现场平安措施标准

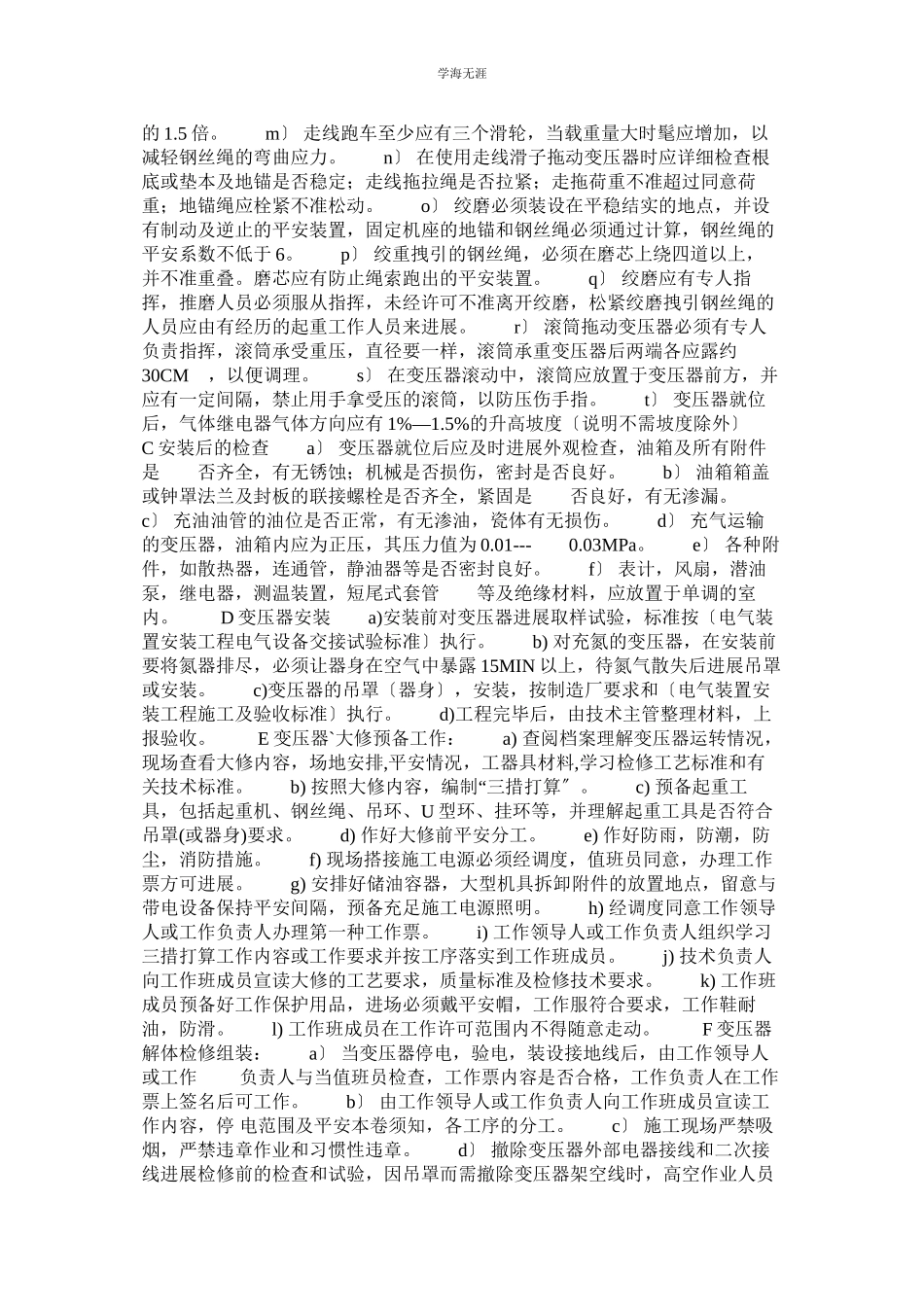

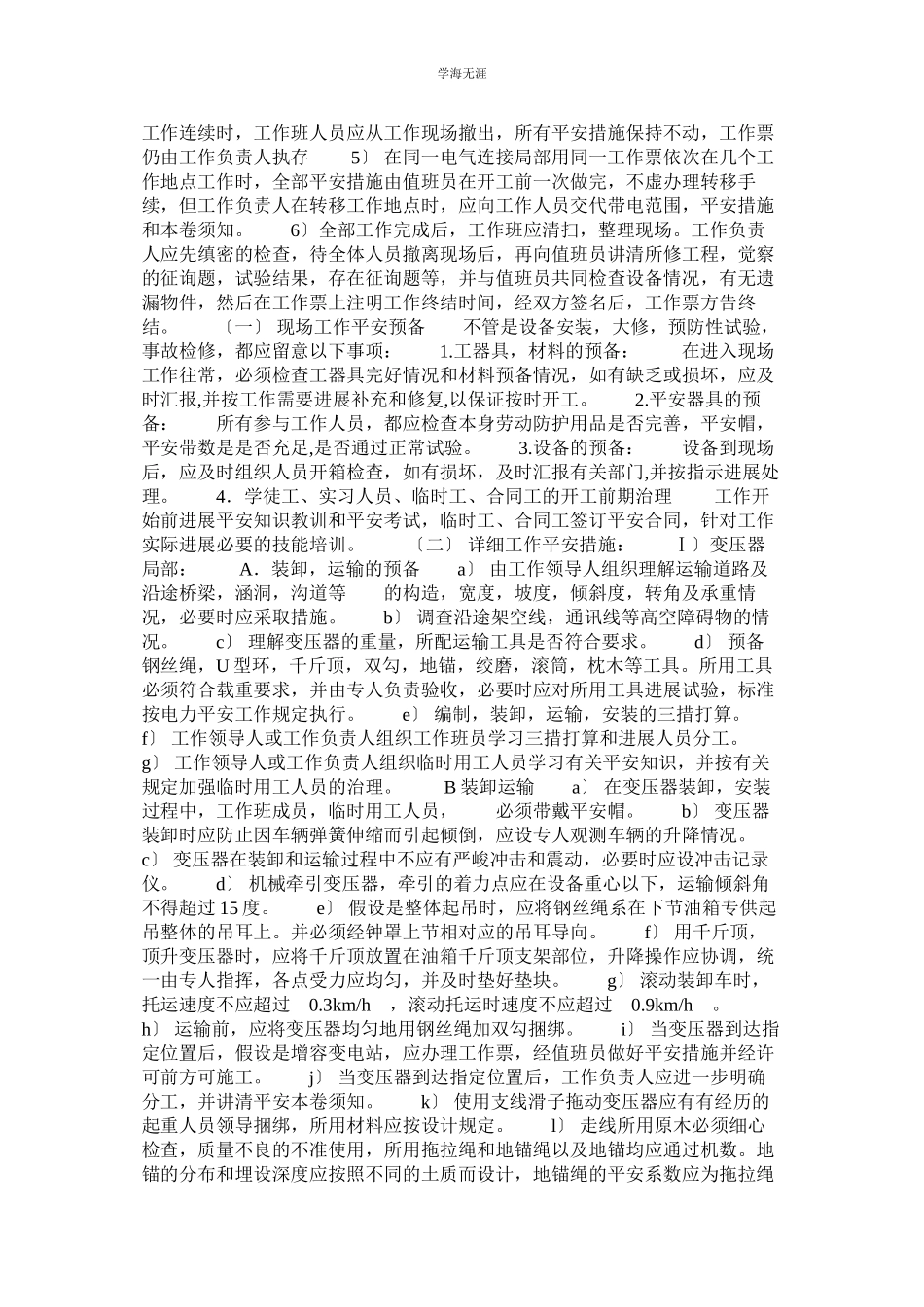

1、 明确工作任务、停电范围、带电范围以及工作时间。 2、 设备不停电时工作人员工作中正常活动范围与带电设备的平安间隔应满足:
电压等级〔kV〕 平安间隔〔m〕 10及以下 0.35 35 0.60 110 1.50 220 3.00 3、 工作票制度: 1〕 工作负责人在工作前〔包括安装、大修、预防性试验及缺陷 处理〕应办理工作票; 2〕 工作票要用钢笔或圆珠笔填写一式两份,应正确明晰,不得任意涂改,如有个别错、漏字要修正时,应字迹明晰; 3〕 两份工作票中的一份必须经常保存在工作地点,由工作负责人收执; 4〕 一个工作负责人只能发给一张工作票,工作票上所列工作地点,以一个电气连接部份为限; 5〕 假设至预定时间,一局部工作尚未完成,仍需接着工作而不阻碍送电者,在送电前应按照送电后现场设备带电情况,办理新的工作票,布置好平安措施后,方可接着工作; 6〕 事故抢修可不用工作票,但应指定专人负责监护;工作完成后作好修试记录。 7〕 第一种工作票应在工作前一天交给值班员,临时工作可在工作开始前直截了当交给值班员。第二种工作票应在进展工作的当天预先交给值班员; 8〕 第一、二种工作票的有效时间以批准的检修期为限。第一种工作票至预定时间工作尚未完成,应由工作负责人办理延期手续; 9〕 工作票有破损不能接着使用,应补填新的工作票; 10〕 工作票签发人不得兼任该项工作负责人。 4、 工作监护制度 1〕完成工作许可手续后,工作负责人〔监护人〕应向工作班人员交代现场平安措施、带电部位和其它本卷须知。工作负责人〔监护人〕必须不断在工作现场,对工作班人员的平安认真监护,及时纠正违犯平安的动作。 2〕所有工作人员〔包括工作护责人〕不许单独留在高压室内和室外高压设备区内。假设工作需要〔如测量极性、回路导通试验等〕且现场设备详细情况同意时,可以准许工作班中有实际经历的一人或几人同时在他室工作,但工作负责人应在事前将有关平安本卷须知予以详尽的指示。 3〕工作负责人〔监护人〕在全部停电时,可以参加工作班工作。在局部停电时,只有在平安措施可靠,人员集中在一个工作地点,不致误碰导电设备的情况下,方能接着参加工作。工作票签发人或工作负责人,应按照现场的平安条件、施工范围、工作需要等详细情况,增设专人监护和批准被监护的人数。专责监护人不得兼做其它工作。 4〕 工作期间,工作负责人假设因故必须离开工作地点时,应指定能胜任的人员临时代替,离开前应将工作现场交代明晰,并告之工作班人员。原工作负责人返回工作地点时,也应履行同样的交接手续。假设工作负责人需要长时间离开现场,应由原工作票签发人变更新工作负责人,两工作负责人应做好必要的交接。 5、 工作许可制度 1〕 工作许可人〔值班员〕在完成施工现场的平安措施后还应:a、会同工作负责人到现场再次检查所做的平安措施,以手触试,证明检修设备确无电压;b、对工作负责人指明带电设备的位置和本卷须知;c、和工作负责人在工作票上分别签名;完成上述许可手续后,工作班方可开始工作。 2〕工作负责人、工作许可人任何一方不得擅自变更平安措施,值班员不得变更有关检修设备的运转接线方式。工作中如有特别情况需要变更时,应事先获得对方的同意,并办理有关手续。 3〕 工作连续、转移、终结制度 4〕工作连续时,工作班人员应从工作现场撤出,所有平安措施保持不动,工作票仍由工作负责人执存 5〕 在同一电气连接局部用同一工作票依次在几个工作地点工作时,全部平安措施由值班员在开工前一次做完,不虚办理转移手续,但工作负责人在转移工作地点时,应向工作人员交代带电范围,平安措施和本卷须知。 6〕全部工作完成后,工作班应清扫,整理现场。工作负责人应先缜密的检查,待全体人员撤离现场后,再向值班员讲清所修工程,觉察的征询题,试验结果,存在征询题等,并与值班员共同检查设备情况,有无遗漏物件,然后在工作票上注明工作终结时间,经双方签名后,工作票方告终结。 〔一〕 现场工作平安预备 不管是设备安装,大修,预防性试验,事故检修,都应留意以下事项: 1.工器具,材料的预备: 在进入现场工作往常,必须检查工器具完好情况和材料预备情况,如有缺乏或损坏,应及时汇报,并按工作需要进展补充和修复,以保证按时开工。 2.平安器具的预备: 所有参与工作人员,都应检查本身劳动防护用品是否完善,平安帽,平安带数是是否充足,是否通过正常试验。 3.设备的预备: 设备到现场后,应及时组织人员开箱检查,如有损坏,及时汇报有关部门,并按指示进展处理。 4.学徒工、实习人员、临时工、合同工的开工前期治理 工作开始前进展平安知识教训和平安考试,临时工、合同工签订平安合同,针对工作实际进展必要的技能培训。 〔二〕 详细工作平安措施: Ⅰ〕变压器局部: A.装卸,运输的预备 a〕 由工作领导人组织理解运输道路及沿途桥梁,涵洞,沟道等 的构造,宽度,坡度,倾斜度,转角及承重情况,必要时应采取措施。 b〕 调查沿途架空线,通讯线等高空障碍物的情况。 c〕 理解变压器的重量,所配运输工具是否符合要求。 d〕 预备钢丝绳,U型环,千斤顶,双勾,地锚,绞磨,滚筒,枕木等工具。所用工具必须符合载重要求,并由专人负责验收,必要时应对所用工具进展试验,标准按电力平安工作规定执行。 e〕 编制,装卸,运输,安装的三措打算。 f〕 工作领导人或工作负责人组织工作班员学习三措打算和进展人员分工。 g〕 工作领导人或工作负责人组织临时用工人员学习有关平安知识,并按有关规定加强临时用工人员的治理。 B装卸运输 a〕 在变压器装卸,安装过程中,工作班成员,临时用工人员, 必须带戴平安帽。 b〕 变压器装卸时应防止因车辆弹簧伸缩而引起倾倒,应设专人观测车辆的升降情况。 c〕 变压器在装卸和运输过程中不应有严峻冲击和震动,必要时应设冲击记录仪。 d〕 机械牵引变压器,牵引的着力点应在设备重心以下,运输倾斜角不得超过15度。 e〕 假设是整体起吊时,应将钢丝绳系在下节油箱专供起吊整体的吊耳上。并必须经钟罩上节相对应的吊耳导向。 f〕 用千斤顶,顶升变压器时,应将千斤顶放置在油箱千斤顶支架部位,升降操作应协调,统一由专人指挥,各点受力应均匀,并及时垫好垫块。 g〕 滚动装卸车时,托运速度不应超过 0.3km/h ,滚动托运时速度不应超过 0.9km/h 。 h〕 运输前,应将变压器均匀地用钢丝绳加双勾捆绑。 i〕 当变压器到达指定位置后,假设是增容变电站,应办理工作票,经值班员做好平安措施并经许可前方可施工。 j〕 当变压器到达指定位置后,工作负责人应进一步明确分工,并讲清平安本卷须知。 k〕 使用支线滑子拖动变压器应有有经历的起重人员领导捆绑,所用材料应按设计规定。 l〕 走线所用原木必须细心检查,质量不良的不准使用,所用拖拉绳和地锚绳以及地锚均应通过机数。地锚的分布和埋设深度应按照不同的土质而设计,地锚绳的平安系数应为拖拉绳的1.5倍。 m〕 走线跑车至少应有三个滑轮,当载重量大时髦应增加,以减轻钢丝绳的弯曲应力。 n〕 在使用走线滑子拖动变压器时应详细检查根底或垫本及地锚是否稳定;走线拖拉绳是否拉紧;走拖荷重不准超过同意荷重;地锚绳应栓紧不准松动。 o〕 绞磨必须装设在平稳结实的地点,并设有制动及逆止的平安装置,固定机座的地锚和钢丝绳必须通过计算,钢丝绳的平安系数不低于6。 p〕 绞重拽引的钢丝绳,必须在磨芯上绕四道以上,并不准重叠。磨芯应有防止绳索跑出的平安装置。 q〕 绞磨应有专人指挥,推磨人员必须服从指挥,未经许可不准离开绞磨,松紧绞磨拽引钢丝绳的人员应由有经历的起重工作人员来进展。 r〕 滚筒拖动变压器必须有专人负责指挥,滚筒承受重压,直径要一样,滚筒承重变压器后两端各应露约 30CM ,以便调理。 s〕 在变压器滚动中,滚筒应放置于变压器前方,并应有一定间隔,禁止用手拿受压的滚筒,以防压伤手指。 t〕 变压器就位后,气体继电器气体方向应有1%—1.5%的升高坡度〔说明不需坡度除外〕 C安装后的检查 a〕 变压器就位后应及时进展外观检查,油箱及所有附件是 否齐全,有无锈蚀;机械是否损伤,密封是否良好。 b〕 油箱箱盖或钟罩法兰及封板的联接螺栓是否齐全,紧固是 否良好,有无渗漏。 c〕 充油油管的油位是否正常,有无渗油,瓷体有无损伤。 d〕 充气运输的变压器,油箱内应为正压,其压力值为0.01--- 0.03MPa。 e〕 各种附件,如散热器,连通管,静油器等是否密封良好。 f〕 表计,风扇,潜油泵,继电器,测温装置,短尾式套管 等及绝缘材料,应放置于单调的室内。 D变压器安装 a)安装前对变压器进展取样试验,标准按〔电气装置安装工程电气设备交接试验标准〕执行。 b) 对充氮的变压器,在安装前要将氮器排尽,必须让器身在空气中暴露15MIN以上,待氮气散失后进展吊罩或安装。 c)变压器的吊罩〔器身〕,安装,按制造厂要求和〔电气装置安装工程施工及验收标准〕执行。 d)工程完毕后,由技术主管整理材料,上报验收。 E变压器`大修预备工作: a) 查阅档案理解变压器运转情况,现场查看大修内容,场地安排,平安情况,工器具材料,学习检修工艺标准和有关技术标准。 b) 按照大修内容,编制“三措打算〞。 c) 预备起重工具,包括起重机、钢丝绳、吊环、U型环、挂环等,并理解起重工具是否符合吊罩(或器身)要求。 d) 作好大修前平安分工。 e) 作好防雨,防潮,防尘,消防措施。 f) 现场搭接施工电源必须经调度,值班员同意,办理工作票方可进展。 g) 安排好储油容器,大型机具拆卸附件的放置地点,留意与带电设备保持平安间隔,预备充足施工电源照明。 h) 经调度同意工作领导人或工作负责人办理第一种工作票。 i) 工作领导人或工作负责人组织学习三措打算工作内容或工作要求并按工序落实到工作班成员。 j) 技术负责人向工作班成员宣读大修的工艺要求,质量标准及检修技术要求。 k) 工作班成员预备好工作保护用品,进场必须戴平安帽,工作服符合要求,工作鞋耐油,防滑。 l) 工作班成员在工作许可范围内不得随意走动。 F变压器解体检修组装: a〕 当变压器停电,验电,装设接地线后,由工作领导人或工作 负责人与当值班员检查,工作票内容是否合格,工作负责人在工作票上签名后可工作。 b〕 由工作领导人或工作负责人向工作班成员宣读工作内容,停 电范围及平安本卷须知,各工序的分工。 c〕 施工现场严禁吸烟,严禁违章作业和习惯性违章。 d〕 撤除变压器外部电器接线和二次接线进展检修前的检查和试验,因吊罩而需撤除变压器架空线时,高空作业人员必须系平安带,平安带必须系在钢梁上或结实的构架上。地面人员必须带平安帽,所用绳索必须符合载重要求,拆装必须统一指挥。220KV变压器高空引线的拆装必须由专业人员进展。 e〕 拆装变压器前,施工现场工器具必须清点,编号,造册,并检查是否符合检修要求,应有专、兼职工具员治理,借用应有登记制度,每天收工后,工具员必须清点工器具是否齐全,确认工器具未遗留在施工现场和设备上,并由工作负责人过目。
