分享
2023年不符合ۥ项管理制度范文.docx
下载文档

ID:253846

大小:12.80KB

页数:7页

格式:DOCX

时间:2023-03-15

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023 不符合 管理制度 范文

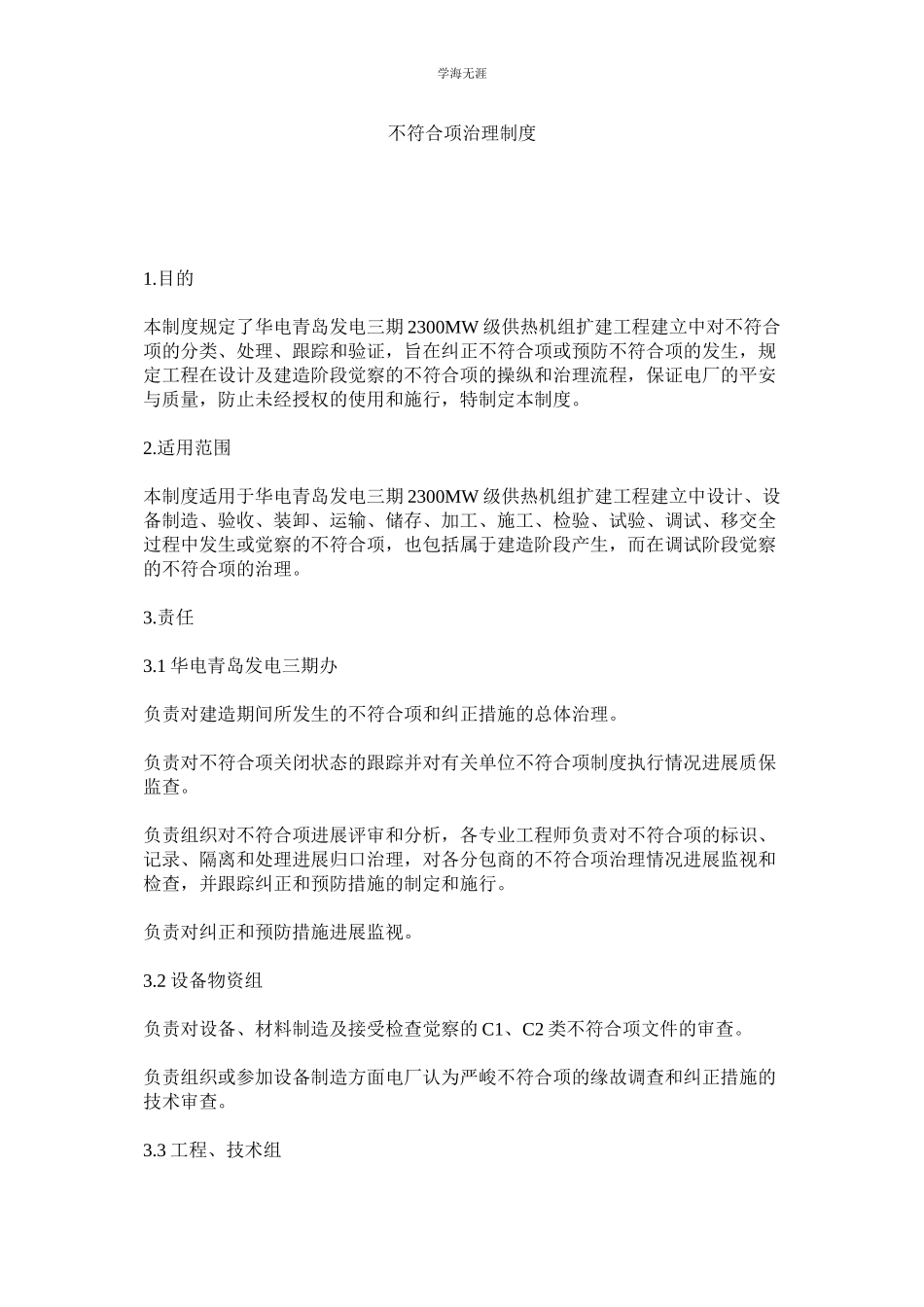

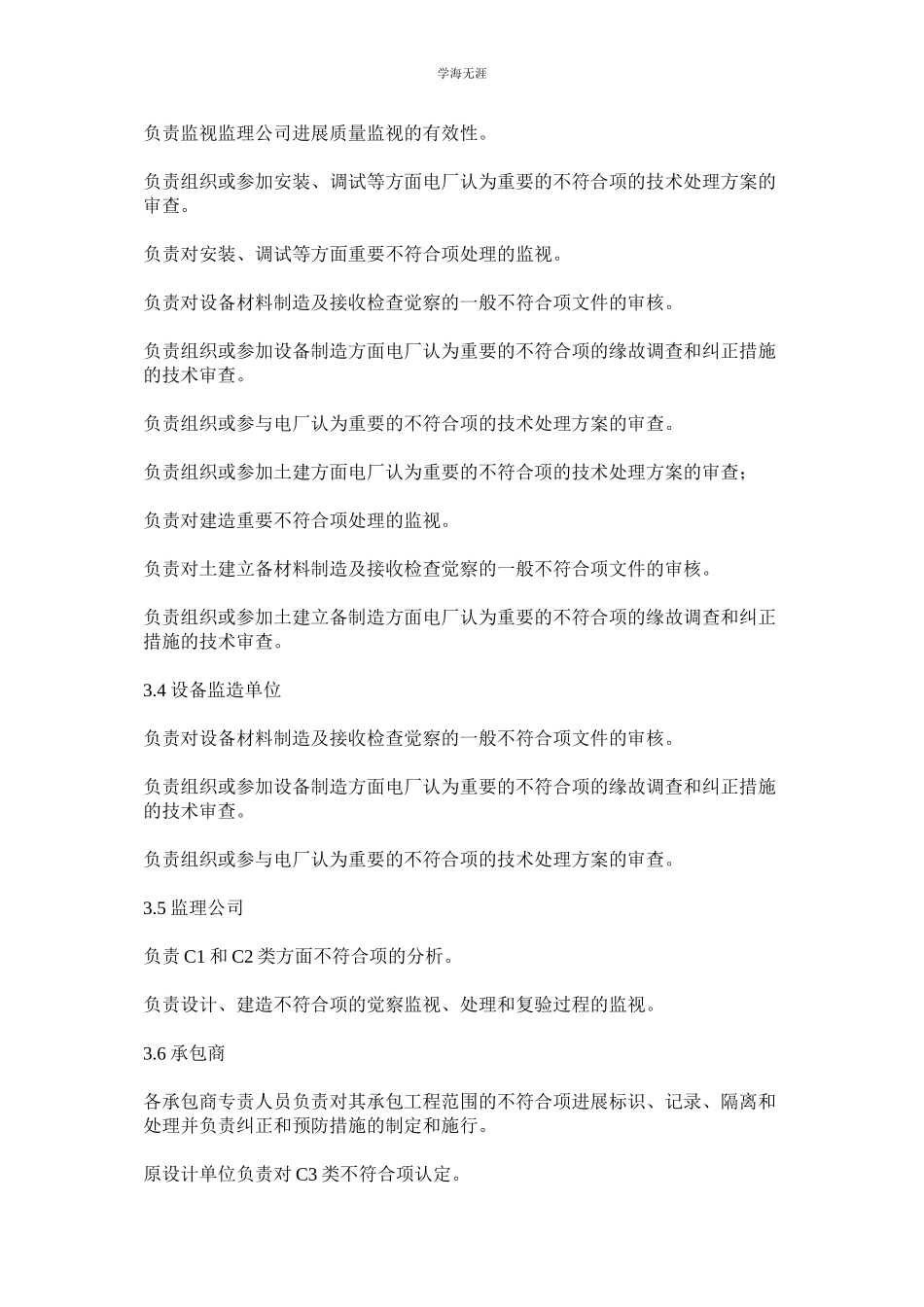

学海无涯 不符合项治理制度 1.目的 本制度规定了华电青岛发电三期2300MW级供热机组扩建工程建立中对不符合项的分类、处理、跟踪和验证,旨在纠正不符合项或预防不符合项的发生,规定工程在设计及建造阶段觉察的不符合项的操纵和治理流程,保证电厂的平安与质量,防止未经授权的使用和施行,特制定本制度。 2.适用范围 本制度适用于华电青岛发电三期2300MW级供热机组扩建工程建立中设计、设备制造、验收、装卸、运输、储存、加工、施工、检验、试验、调试、移交全过程中发生或觉察的不符合项,也包括属于建造阶段产生,而在调试阶段觉察的不符合项的治理。 3.责任 3.1华电青岛发电三期办 负责对建造期间所发生的不符合项和纠正措施的总体治理。 负责对不符合项关闭状态的跟踪并对有关单位不符合项制度执行情况进展质保监查。 负责组织对不符合项进展评审和分析,各专业工程师负责对不符合项的标识、记录、隔离和处理进展归口治理,对各分包商的不符合项治理情况进展监视和检查,并跟踪纠正和预防措施的制定和施行。 负责对纠正和预防措施进展监视。 3.2设备物资组 负责对设备、材料制造及接受检查觉察的C1、C2类不符合项文件的审查。 负责组织或参加设备制造方面电厂认为严峻不符合项的缘故调查和纠正措施的技术审查。 3.3工程、技术组 负责监视监理公司进展质量监视的有效性。 负责组织或参加安装、调试等方面电厂认为重要的不符合项的技术处理方案的审查。 负责对安装、调试等方面重要不符合项处理的监视。 负责对设备材料制造及接收检查觉察的一般不符合项文件的审核。 负责组织或参加设备制造方面电厂认为重要的不符合项的缘故调查和纠正措施的技术审查。 负责组织或参与电厂认为重要的不符合项的技术处理方案的审查。 负责组织或参加土建方面电厂认为重要的不符合项的技术处理方案的审查; 负责对建造重要不符合项处理的监视。 负责对土建立备材料制造及接收检查觉察的一般不符合项文件的审核。 负责组织或参加土建立备制造方面电厂认为重要的不符合项的缘故调查和纠正措施的技术审查。 3.4设备监造单位 负责对设备材料制造及接收检查觉察的一般不符合项文件的审核。 负责组织或参加设备制造方面电厂认为重要的不符合项的缘故调查和纠正措施的技术审查。 负责组织或参与电厂认为重要的不符合项的技术处理方案的审查。 3.5监理公司 负责C1和C2类方面不符合项的分析。 负责设计、建造不符合项的觉察监视、处理和复验过程的监视。 3.6承包商 各承包商专责人员负责对其承包工程范围的不符合项进展标识、记录、隔离和处理并负责纠正和预防措施的制定和施行。 原设计单位负责对C3类不符合项认定。 3.7不符合项监视 华电青岛发电质量监视人员应监视监理公司的质量监视人员对建造不符合项进展监视,确认监理公司的质量监视员觉察、跟踪质量征询题、验证不符合项处理结果的有效性。 技术组质量监视人员应监视制造厂和采购承包商的质量人员的质量操纵情况,确认不符合项得到有效操纵。 在进展不符合项监视时,三期办质量监视人员可按照情况,跟踪重要不符合项的处理过程,关于重要不符合项的处理情况应及时通报主管领导,必要时对重要不符合项的处理方案进展技术审查。 4.规定 4.1不符合项内容 4.1.1但凡设备、材料在订货、运输、保管、预制、安装、投运过程中觉察不符合技术标准要求的工程或事件。 4.1.2但凡在施工、调试过程中不符合技术操作规程或施工验收标准及设计文件要求的工程。 4.1.3但凡设计文件不符合设计、施工标准、规程、规定及设备技术要求的工程。 4.1.4但凡在施工活动中,违犯各单位质量文件要求的工程和事件。 4.1.5按照施工验评标准评定为不合格的工程。 4.2不符合项的分类 4.2.1C1类:细微“不符合项。不符合承包商本人对设备制造及安装的要求,电厂与各承包商签订的合同及其所列的任何规程或标准既没有要求,建立单位已批准的采购、制造和执行标准文件也没有要求,处理后不阻碍工程功能及寿命,不发生额外费用的不符合项。 4.2.2C2类:一般“不符合项。不符合与各承包商签订的合同或国家有关标准、标准的要求,但能按照现有程序补救,不阻碍主要功能和寿命,不阻碍物项或效劳的平安性和电厂可利用率,通过返工仍能到达原设计的要求和质量标准,物项的不重要部位的少量超差但不阻碍平安性,处理后可以正常平安运转的不符合项。 4.2.3C3类:严峻“不符合项。 C1及C2类以外的不符合项,对质量、投资、进度可能有严峻阻碍的不符合项。一般涉及以下情况之一或它们的组合: 不符合与各承包商签订的合同或国家有关标准、标准的要求,但标准或适用的治理验收已获得批准的情况除外。 不符合项的处理将严峻阻碍该物项的工作功能、可靠性、设计使用寿命。 不符合项的处理需要进展广泛的科学鉴定试验和分析,以便确定该物项是否合格。 不符合项的处理需要进展严峻设计变更,以满足原设计要求。 与参考电厂相比,不符合项处理将降低某一物项的平安、效率和功能。 不符合项的处理将需要专门的工艺补救措施,以便确定该物项是否合格。 仅能以现有程序以外的方法补救,阻碍工程功能及寿命,处理后可以正常运转,需发生额外处理费用的不符合项。 不符合项的处理将引起华电青岛发电三期2300MW级供热机组扩建工程里程碑或主合同进度的变化。 4.3不符合项的提出及认定 工程工程的所有参与人员〔包括工程各施工承包商的员工、设计人员、设备制造厂工代、监理工程师及华电青岛发电各部门专业人员〕均可以提出。但不符合项的认定需通过监理公司和建立单位的批准前方可正式发布。严峻不符合项由原设计单位的技术负责人认定。 4.4不符合项的处理 4.4.1原那么 工程质量保证大纲要求参与本工程的单位必须制定并按照不符合项治理制度对偏离规定要求的物项进展操纵; 参与本工程的单位必须保证对规定要求的不符合项得以识别、报告、审查、处理、操纵并构成文件; 各承包商每月向华电青岛发电三期办质检组提交华电青岛发电三期2300MW级供热机组扩建工程工程不符合项清单。质检组对该清单进展分析,编制质量信息和质量趋势向青岛公司三期办报告。对现场局部,山东诚信监理公司、三期办审核责任范围内的不符合项报告,如觉察不符合项的处理措施或关闭不恰当或有疑征询,可恳求设计单位提供技术支持。如青岛公司三期办认为任何不符合项的处理措施不可接受,可以发信函给各责任承包商提出华电青岛发电的意见及立场。 对设备制造局部按设备制造活动不符合项和偏向处理制度的要求治理。 青岛公司三期办质保人员和质量监视人员及其他有关人员应在各自的职责范围内验证各级承包商不符合项治理制度的建立及施行的有效性。 4.4.2不符合项的处理流程及规定 4.4.2.1青岛公司三期办内部: 青岛公司三期办在质保体系审核中和在质保专项监视中觉察的不符合内容以不符合项报告〔附表1〕提出,在日常巡检中觉察的不符合内容以观察项通知单〔附表2〕提出,按华电青岛发电纠正和预防措施操纵制度文件执行。 其它部门在土建、安装过程中觉察的不符合内容以质监备忘录〔附表3〕提出,调试过程中觉察的不符合内容以设备缺陷通知单提出,处理过程各自按有关规定执行。 4.4.2其它单位觉察的不符合项,各自按质保体系程序文件中的规定执行。 4.4.3不符合项应按下述方式编号以便统计和查询:AA-流水号 AA-不符合项归类:SJ-设计SG-施工SB-设备TS-调试GL-治理JL-监理 4.4.4责任单位在收到关于不符合项的通知后立即对不符合项按本单位质保程序进展标识和隔离,标识牌上应写明不符合项名称、觉察日期、不符合项编号、责任部门。 4.4.5隔离主要是针对设备类不符合项,应单独存放在一个独立的区域内。 4.4.6责任单位按照不符合项性质,按本单位质保体系程序要求对不符合项进展处理,并做好全过程记录。 4.4.7对C1类“不符合项的处理及纠正由责任单位本人负责,包括制定纠正措施并采取适当的纠正行动。责任单位处理完成且内部验收合格后,整理好记录〔应包括对不符合项的描绘、处理方法及结果、预防措施〕备查。责任单位质保部门负责监视跟踪预防性措施是否有效,监理公司对其的落实情况进展跟踪落实,并进展监视备案,同时将关闭情况报青岛公司三期办备案。 4.4.8对C2类“不符合项的处理,其纠正措施应经监理公司和青岛公司三期办审查后,责任单位再按其内部处理程序进展处理,将全过程做好记录备查。责任单位质保部门负责跟踪不符合项纠正过程,并监视其预防措施是否有效;监理公司将全程对对其的落实情况进展跟踪监视,并进展备案,并将关闭情况报青岛公司三期办备案。 4.4.9对C3类“不符合项的处理,其纠正措施应经监理公司审查,华电国际批准后,责任单位再按其内部处理程序进展处理,将全过程做好记录备查。责任单位质保部门负责跟踪不符合项纠正过程,并与监理公司、青岛公司三期办分别监视其预防措施是否有效,并将关闭情况报华电国际备案。 4.5不符合项经处理关闭后应重新标识,取消隔离。 4.6不符合项处理不能代替设计变更通知单。不符合项属设计征询题时,在提出征询题并确定处理原那么后,仍需按设计变更治理工作制度执行。 4.7处理工程涉及第三方时,处理意见必须有第三方的会签意见。 4.8严峻不符合项在报告正式发出〔包括技术处理方案〕后七个工作日内必须向华电国际报告,华电国际组织对严峻不符合项进展审核。华电国际在收到严峻不符合项正式报告七个工作日内,应将严峻不符合项审核意见递交相应的承包商,只有华电国际或上级公司认可严峻不符合项的处理方案后,相应的承包商方可处理严峻不符合项。 4.9按照不符合项的情况,三期办主任指定三期办工程组、技术组、打算组、物资组及监理公司组织审核严峻不符合项。审核内容包括严峻不符合项的准确性、完好性,按照搜集到的信息,重点对技术处理方案进展详细的审查,必要时可聘请有关单位和专家对技术处理方案的合理性、可行性进展审评。审评结论应报分管副总经理,经批准后以构成信函或会议纪要等方式发送给相关的责任单位及承包商。 4.10不符合项处理方案的验证 各责任部门及单位的质量监视人员和质保人员按照各自的责任范围跟踪不符合项的处理过程,监视不符合项是否按已批准的方案进展了处置,并按照情况编制监视报告。 4.11质量监视人员和质保监查人员在开展各种监查、监视、观察等质量活动中,觉察各承包商的不符合项操纵存在征询题,应通报主管领导并发函要求承包商予以更正。 4.12假设建立单位对不符合项处理方案有异议时,可通过信函、会议等方式提出建立单位的意见及立场。如承包商不采纳建立单位的意见或建立单位不能接受其最终处理方案,那么建立单位可拒收不满足要求的物项或效劳。 5.记录 5.1施工承包商、监理单位应对本月发生或查出的不符合项进展统计、分析,并在质量月报中反映本月出现的不符合项情况,并表达在质量趋势报告中,于每月25日前报华电青岛发电三期扩建办。 5.2由青岛公司三期办质检组及时对不符合项的提出、处理和关闭情况进展统计,在每月的质量治理例会上进展分析,以确定质量趋势,决定下一步的工作方向。并将每月不符合项统计在下月月度工程打算会议上公布。 5.3除各承包商要保存不符合项有关材料〔一式三份作为竣工材料〕外,华电青岛发电三期扩建办应保存一份备查。 5.4不符合项报告原件分别包含在随设备装运的历史文件或建造期间构

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
