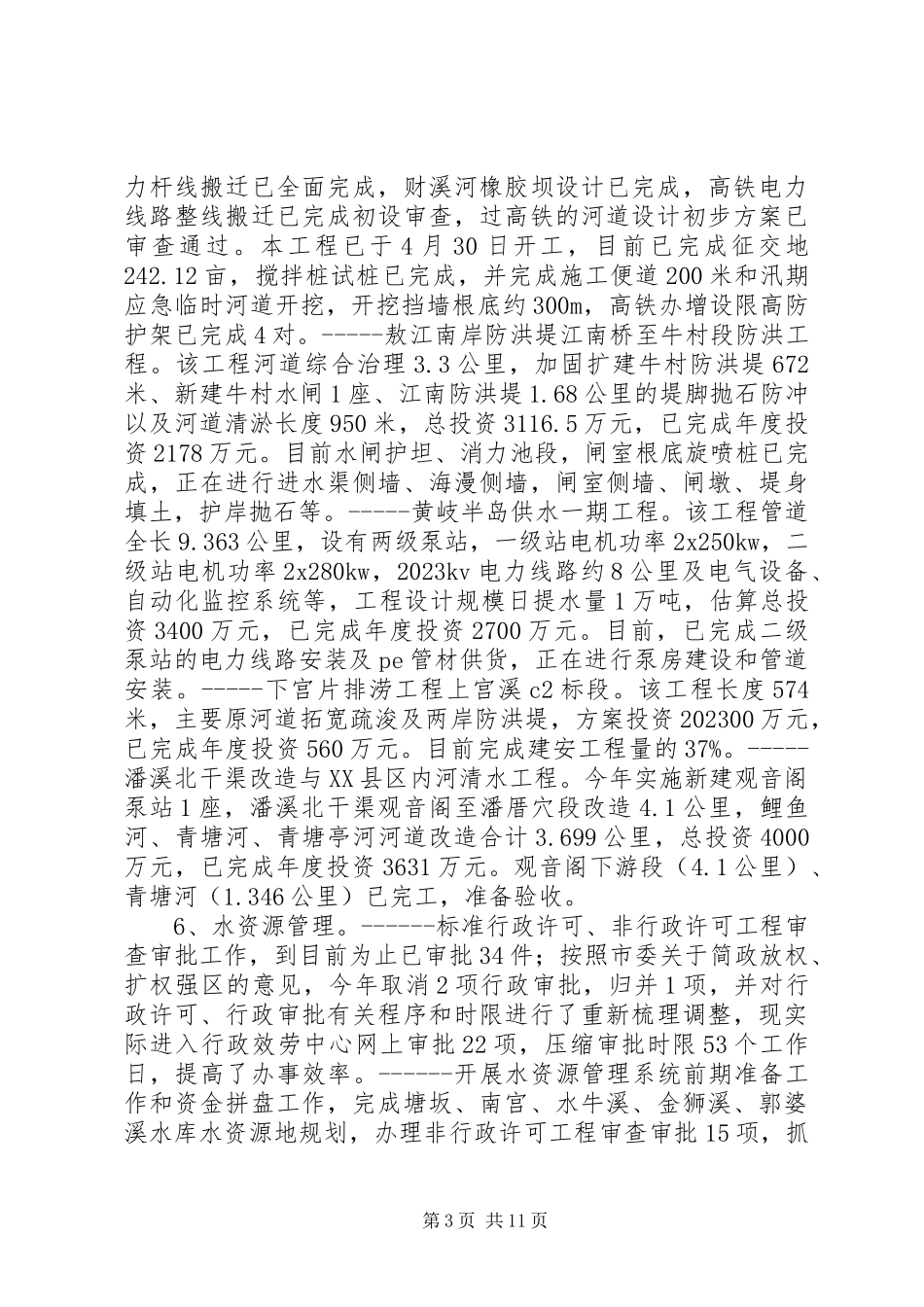

水利局年度建设工作总结 今年以来,我局认真贯彻党的路线、方针、政策,以党的十八大会议精神为指针,落实党风廉政建设,开展“平安单位〞创立活动,按照省、市水利工作会议的部署精神,积极开展各类水利建设,农村平安饮水工程、水库、海堤除险加固工程、小流域整治工程、五大战役工程等都取得了良好的成效,精心组织防汛防台风工作,取得防御第7号超强台风“苏力〞、第12号台风“潭美〞的胜利,各类水利设施运行正常,平安度汛。据统计,至9月份止,已完成水利投资12225.18万元。其中:中央、省、市补助资金5235.69万元,县财政投入4989.49万元,其它投入2022万元。现将我县水利工作推进情况小结如下: 一、2023年工作完成情况及主要做法 (一)以教育为先导,大力开展水法规宣传1、结合专项活动进行宣传。利用3.22“世界水日〞、“中国水周〞纪念活动,认真开展水法、水土保持法、取水许可和水资源费征收管理条例、取水许可管理方法、河道采砂管理方法等法律法规的宣传活动,今年委托县移动公司向3万多用户发送水周宣传信息,向有关单位发放宣传材料3800份,在全县显要处悬挂宣传材料横条幅18幅,组织干部职工开展普法教育考试。 2、结合典范进行宣传。根据习总书记以及省、市委领导对学习长汀经验的批示精神,我县开展形式多样、内容丰富的宣传教育活动,印刷水土保持法宣传材料图册2022多份,分发给各乡镇水利工作站及开发建设工程单位。 3、结合特色进行宣传。积极开展青少年水土保持普及教育工作,我们与官头中学等三所基点学校保持联系,共同商讨,开展一系列水土保持特色宣传活动,收到良好效果。 4、结合日常工作进行宣传。一是结合工程开发建设过程进行宣传;二是结合各类培训会议开展宣传;三是结合“六五〞普法教育开展宣传;四是结合治理工程实施过程开展宣传。 (二)以根底设施建设为重点,积极推进各项工作1、今年我县农村饮水平安工程有6个乡镇51个行政村,总投资5715.79万元,效益人口11.79万人。 2、病险水库、海堤除险加固。8座小 (二)型水库里山、河寺、土坂、岭兜、打石楼、鲤溪、芹段、日月垅已全面完成,其它2座小 (二)型水库耐坑、观音坑预计年底完成主体工程施工;8座山塘除险加固工程马鼻镇华南里山塘、晓沃镇南塘后山塘、官坂镇十字街山塘、江南乡汀岩山塘、琯头镇东坑里山塘、东岱镇上际山塘、浦口镇龙溪里山塘、蓼沿乡首占厝后门山塘等已全面完工并通过验收投入运行。完成了9处县级国有公益性工程维修养护工程(山仔水库、才溪水库、合山水库、狮山水库、南宫水库、牛二水库、牛洋水库、敖江防洪堤、马鼻海堤)。海堤强化加固七期工程工程东岱海堤(3.0654km)已完成加固工程量的85%,预计年底全面完工,新一轮海堤强化加固二期工程工程马鼻海堤(6km)已完成加固工程量的20%,大官坂海堤(1.68km)已完成施工图设计及预算审计工作,现正在招投标,新一轮海堤强化加固三期工程工程马鼻海堤(4.6km)、大官坂海堤(2.32km),已完成可研报告审查批复,大官坂海堤正在招投标。 3、水电增效扩容工程。才溪电站、潘溪水电站等农村水电电气化技改工程已完成初设,现已进入施工图设计阶段。 4、冬春水利建设。据统计,去冬以来,共完成土石方121.5万方,投入劳力125.6万工日,出动机械台班数6.1万台班,完成投资9003万元,其中中央、省、市投资1833万元,县财政1227万元,乡镇及村投入3569万元,群众自筹2375万元。修复水毁水利工程80处,加高加固堤防2023公里,疏浚河道1.20235公里,水库除险加固8座,解决村级供水1处,效益人口1.84万人,新增灌溉面积0.1万亩,改善灌溉面积0.05万亩,治理水土流失面积0.2平方公里。 5、水利重点工程。-----敖江下游幕浦片洪塘片防洪排涝工程。本工程总投资6.94亿元,今年实施财溪河、矮桥仔河河道整治工程,河道整治总长度为3422米,分为c1、c2、c3三个标段,2023年度方案投资约5000万元,已完成年度投资3730万元。c1标段高铁西侧及c3标段连黄路至通港公路段上下压电力杆线搬迁已全面完成,财溪河橡胶坝设计已完成,高铁电力线路整线搬迁已完成初设审查,过高铁的河道设计初步方案已审查通过。本工程已于4月30日开工,目前已完成征交地242.12亩,搅拌桩试桩已完成,并完成施工便道200米和汛期应急临时河道开挖,开挖挡墙根底约300m,高铁办增设限高防护架已完成4对。-----敖江南岸防洪堤江南桥至牛村段防洪工程。该工程河道综合治理3.3公里,加固扩建牛村防洪堤672米、新建牛村水闸1座、江南防洪堤1.68公里的堤脚抛石防冲以及河道清淤长度950米,总投资3116.5万元,已完成年度投资2178万元。目前水闸护坦、消力池段,闸室根底旋喷桩已完成,正在进行进水渠侧墙、海漫侧墙,闸室侧墙、闸墩、堤身填土,护岸抛石等。-----黄岐半岛供水一期工程。该工程管道全长9.363公里,设有两级泵站,一级站电机功率2x250kw,二级站电机功率2x280kw,2023kv电力线路约8公里及电气设备、自动化监控系统等,工程设计规模日提水量1万吨,估算总投资3400万元,已完成年度投资2700万元。目前,已完成二级泵站的电力线路安装及pe管材供货,正在进行泵房建设和管道安装。-----下宫片排涝工程上宫溪c2标段。该工程长度574米,主要原河道拓宽疏浚及两岸防洪堤,方案投资202300万元,已完成年度投资560万元。目前完成建安工程量的37%。-----潘溪北干渠改造与XX县区内河清水工程。今年实施新建观音阁泵站1座,潘溪北干渠观音阁至潘厝穴段改造4.1公里,鲤鱼河、青塘河、青塘亭河河道改造合计3.699公里,总投资4000万元,已完成年度投资3631万元。观音阁下游段(4.1公里)、青塘河(1.346公里)已完工,准备验收。 6、水资源管理。------标准行政许可、非行政许可工程审查审批工作,到目前为止已审批34件;按照市委关于简政放权、扩权强区的意见,今年取消2项行政审批,归并1项,并对行政许可、行政审批有关程序和时限进行了重新梳理调整,现实际进入行政效劳中心网上审批22项,压缩审批时限53个工作日,提高了办事效率。------开展水资源管理系统前期准备工作和资金拼盘工作,完成塘坂、南宫、水牛溪、金狮溪、郭婆溪水库水资源地规划,办理非行政许可工程审查审批15项,抓好敖江流域(连江段)综合整治工作,为加强全县水资源的宏观管理,统筹协调水资源管理中的重大问题,有效保障我县经济社会开展和人民群众生产生活用水需求,今年我县成立了XX县区水资源管理委员会。------高度重视打击非法采砂、堆砂场工作,建立了全县打击非法采砂、堆砂联席会议制度,设立了打击非法、堆砂现场执法指挥部,坚持24小时值班,大力开展日常巡查和突击检查,加大重大节日、夜间对敖江东岱段、长汀段,闽江门边一带等重点水域、重要时段的巡查力度,对非法采砂、堆砂行为,发现一起,打击一起,清理一起。今年在闽江下游琯头水域清理非法堆砂场行动,共出动执法人员130余人次,取缔9处非法堆砂场,打击非法采砂行动,共出动执法船艇22023多艘次,执法车辆220屡次,人员202350多人次。查获20多艘非法采砂船,共处分款200余万元。在敖江流域,执法人员利用冲锋舟、挖掘机等工具打击非法采砂行为。同时,加强了潘渡东雁、江南横槎、敖江长汀、东岱、潘渡、丹阳、蓼沿等重点河段的巡查力度。及时制止了潘渡渠道小湾段非法侵占行为。在东岱河段,成立联合打击非法采砂工作组,租用大马力渔船进行联合执法巡查,有效遏制了非法采砂行为。今年共执法60次,其中联合执法39次,砸毁吸砂船主要采砂机具7艘、去除江南横槎、敖江长汀堆砂场五处,切割吸砂管道202300余米,撤除非法运砂通道600多米,封堵运砂通道5处、封锁1处。------2023年,我县水土流失综合治理任务24735亩,总投资1256万元。为了早日完成全年治理任务,我们做到早方案、早部署、早安排,并对各个工程进行实地勘察,对省重点工程,认真抓好前期准备工作,进行了方案编制、审查,在工程实施过程中,严格按照“五制〞要求,加强对工程管理和技术指导。晓沃、筱埕等已全面完成了封禁、造林、果树等补植任务;做好预防监督工作,保护水土资源,控制人为造成水土流失,会同发改、环保等部门共同把好审批关、监管关,催促开发建设工程单位依法进行水土保持工程的申报和水土保持方案的审批,全年共审批水土保持方案报告书8件,其中报告表4件,征收水土保持补偿费58.6万元;组织人员对全县开发建设工程进行经常性的执法检查,对执法检查中发现的问题,及时向业主反响,提出整改意见,发出整改通知书,限期予以整改,今年共检查2023次13个工程,发出整改通知书3份。通过执法检查,促使业主依法履行水土保持三同时制度的落实,进一步增强水土保持法律意识。 7、山洪灾害防治和防灾减灾工作。本着“以人为本、平安第一〞的防汛方针,立足于防大汛、抗大灾、保平安、促开展,积极采取有效措施,扎实做好防汛备汛各项工作:一抓责任落实。及时充实调整县防汛抗旱指挥部成员,落实全县小 (二)型以上水库及千亩片以上堤防、水闸防汛责任人与管理人员,并在连江电视台予以公布,及时传达全省水库平安度汛工作会议精神,要求有关部门和管理单位切实抓好防汛备汛工作,推动防汛工作落到基层,落到实处。二抓汛前检查。按“九查七定〞内容,要求技术人员到所管辖的工程进行实地检查,针对检查中发现的隐患,发出整改通知书13份,催促整改方案落实,同时,各乡镇还抓紧汛前的有利时机,千方百计筹措资金,采取有力措施,积极开展水毁工程修复,确保水利工程平安度汛。三抓平安措施。推进“预警到乡〞,继续推进山洪灾害防治非工程措施建设,做好县级山洪灾害监测预警系统建设,主要包括雨水情监测、视频监视、县级监测预警指挥中心、乡镇预警发布平台、村级预警播送设施等子系统建设,同时考虑防御泥石流、滑坡等灾害的要求,预留了接收气象、国土等部门信息的接口,实现气象、国土等相关信息共享。落实完成实施山洪灾害县级非工程措施建设各项任务及抗旱设备采购和入库;落实“预案到村〞,我县270个建制村都编制了村级防灾预案;强化“责任到人〞,及时对各级指挥部的组成人员作出相应的调整,组织防汛业务培训,加强上级与下级、部门与部门、军队与地方之间的沟通联系。四抓物资储藏。根据水利工程防汛物资定额编制的要求,各水利管理单位汛前备足备好防汛物资。据统计,目前已储藏一线的物资有麻袋、编织袋4万条、冲锋舟7艘、土工布202300平方米,钩车1部,发电机5部,抽水泵60台,救生衣500件,手电筒500把以及砂石料等抢险物资和器材。五抓队伍建设。落实专业抢险队伍和群防队伍,密切与驻地人民解放军、武警部队的联系,强化基层防汛指挥人员和抢险人员的技术培训及演练,提高实战能力,确保发生险情时招之能来、来之能战、战之能胜。六抓系统维护。组织人员做好洪水预警系统19个水位雨量站、2个雨量站、2个中继站、1个中心站维护工作,不断提升指挥系统的应急能力,更好地指导各地防抗灾害工作。七抓防洪抢险应急措施。全力落实溪利村防洪抢险应急措施,邀请省水利规划院专家到溪利流域进行实地观察,提出应急抢险措施,协助编制防洪预案,要求具体落实溪利村包片包户的具体人员、户数、转移线路、安置地点,安装声光雨量报警器1台,紧急调运救生衣500件、雨衣500件、雨靴76件、救生圈5个、5kw发电机3台、手电筒500把、布鞋200双、平安帽35顶、冲锋舟5艘、喊话器5台、头灯60台、铜锣数面,以备抢险。我局全体人员响XX县区委、县政府的工作部署,主动放弃端午节放假时间,坚守工作岗位,实行24小时值班制,对溪利流域的洪水动态进行时刻监控。八抓防台风预警和调度。做好防御7X、12X、15X、19X、

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
