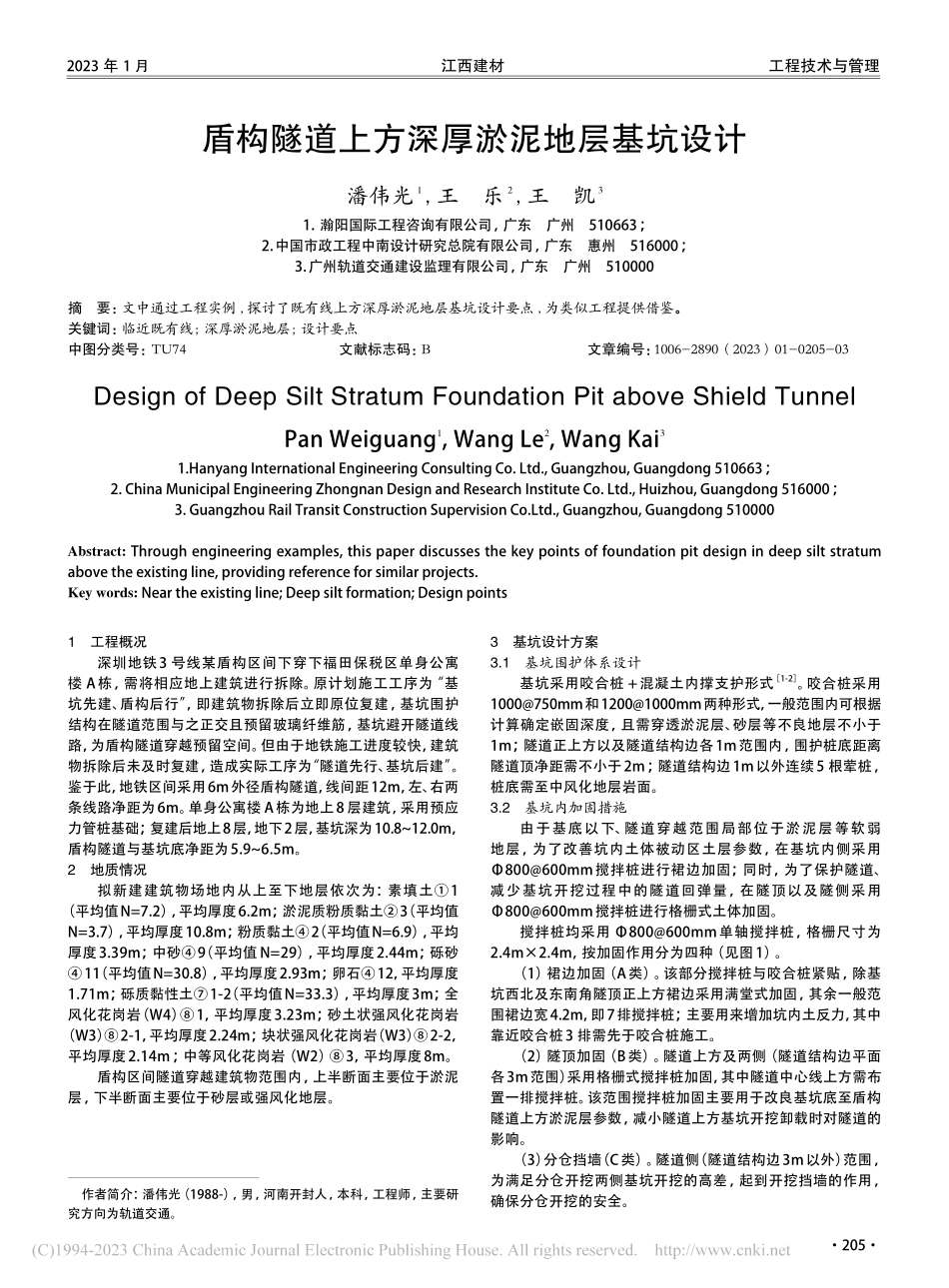

盾构
隧道
上方
深厚
淤泥
地层
基坑
设计
潘伟光
江西建材工程技术与管理2052023年1 月作者简介:潘伟光(1988-),男,河南开封人,本科,工程师,主要研究方向为轨道交通。1 工程概况深圳地铁3 号线某盾构区间下穿下福田保税区单身公寓楼 A栋,需将相应地上建筑进行拆除。原计划施工工序为“基坑先建、盾构后行”,即建筑物拆除后立即原位复建,基坑围护结构在隧道范围与之正交且预留玻璃纤维筋,基坑避开隧道线路,为盾构隧道穿越预留空间。但由于地铁施工进度较快,建筑物拆除后未及时复建,造成实际工序为“隧道先行、基坑后建”。鉴于此,地铁区间采用6m外径盾构隧道,线间距12m,左、右两条线路净距为6m。单身公寓楼 A栋为地上8 层建筑,采用预应力管桩基础;复建后地上8层,地下2层,基坑深为10.812.0m,盾构隧道与基坑底净距为5.96.5m。2 地质情况拟新建建筑物场地内从上至下地层依次为:素填土1(平均值N=7.2),平均厚度6.2m;淤泥质粉质黏土3(平均值N=3.7),平均厚度10.8m;粉质黏土2(平均值N=6.9),平均厚度3.39m;中砂9(平均值N=29),平均厚度2.44m;砾砂11(平均值N=30.8),平均厚度2.93m;卵石12,平均厚度1.71m;砾质黏性土1-2(平均值N=33.3),平均厚度3m;全风化花岗岩(W4)1,平均厚度3.23m;砂土状强风化花岗岩(W3)2-1,平均厚度2.24m;块状强风化花岗岩(W3)2-2,平均厚度2.14m;中等风化花岗岩(W2)3,平均厚度8m。盾构区间隧道穿越建筑物范围内,上半断面主要位于淤泥层,下半断面主要位于砂层或强风化地层。3 基坑设计方案3.1 基坑围护体系设计基坑采用咬合桩+混凝土内撑支护形式1-2。咬合桩采用1000750mm和12001000mm两种形式,一般范围内可根据计算确定嵌固深度,且需穿透淤泥层、砂层等不良地层不小于1m;隧道正上方以及隧道结构边各1m范围内,围护桩底距离隧道顶净距需不小于2m;隧道结构边1m以外连续5 根荤桩,桩底需至中风化地层岩面。3.2 基坑内加固措施由于基底以下、隧道穿越范围局部位于淤泥层等软弱地层,为了改善坑内土体被动区土层参数,在基坑内侧采用800600mm搅拌桩进行裙边加固;同时,为了保护隧道、减少基坑开挖过程中的隧道回弹量,在隧顶以及隧侧采用800600mm搅拌桩进行格栅式土体加固。搅拌桩均采用 800600mm单轴搅拌桩,格栅尺寸为2.4m2.4m,按加固作用分为四种(见图1)。(1)裙边加固(A类)。该部分搅拌桩与咬合桩紧贴,除基坑西北及东南角隧顶正上方裙边采用满堂式加固,其余一般范围裙边宽4.2m,即7排搅拌桩;主要用来增加坑内土反力,其中靠近咬合桩3 排需先于咬合桩施工。(2)隧顶加固(B类)。隧道上方及两侧(隧道结构边平面各3m范围)采用格栅式搅拌桩加固,其中隧道中心线上方需布置一排搅拌桩。该范围搅拌桩加固主要用于改良基坑底至盾构隧道上方淤泥层参数,减小隧道上方基坑开挖卸载时对隧道的影响。(3)分仓挡墙(C类)。隧道侧(隧道结构边3m以外)范围,为满足分仓开挖两侧基坑开挖的高差,起到开挖挡墙的作用,确保分仓开挖的安全。盾构隧道上方深厚淤泥地层基坑设计潘伟光1,王 乐2,王 凯3 1 瀚阳国际工程咨询有限公司,广东 广州 510663;2.中国市政工程中南设计研究总院有限公司,广东 惠州 516000;3.广州轨道交通建设监理有限公司,广东 广州 510000摘 要:文中通过工程实例,探讨了既有线上方深厚淤泥地层基坑设计要点,为类似工程提供借鉴。关键词:临近既有线;深厚淤泥地层;设计要点中图分类号:TU74 文献标志码:B文章编号:1006-2890(2023)01-0205-03Design of Deep Silt Stratum Foundation Pit above Shield TunnelPan Weiguang1,Wang Le2,Wang Kai31.Hanyang International Engineering Consulting Co.Ltd.,Guangzhou,Guangdong 510663;2.China Municipal Engineering Zhongnan Design and Research Institute Co.Ltd.,Huizhou,Guangdong 516000;3.Guangzhou Rail Transit Construction Supervision Co.Ltd.,Guangzhou,Guangdong 510000Abstract:Through engineering examples,this paper discusses the key points of foundation pit design in deep silt stratum above the existing line,providing reference for similar projects.Key words:Near the existing line;Deep silt formation;Design points江西建材工程技术与管理2062023年1 月(4)连接加固(D类)。主要是连接裙边加固与隧道范围加固体。在基底范围内形成有效的传力块,增强基坑被动区抵抗效果。为减小搅拌桩施工对隧道的影响,以上各类搅拌桩均至基底以下3m,距离隧道顶净距不少于2.5m,且搅拌桩施工时隧道两侧应对称施工,以减小两侧土体不均匀扰动对隧道产生的影响。图1 分仓及加固图3.3 搅拌桩施工及检测(1)搅拌桩采用标准连续方式施工,咬合桩外侧的搭接形式为套接一孔法;咬合桩内侧的水泥土搅拌桩与咬合桩的搭接不小于200mm。(2)采用 800 搅拌机施工,采用 P O 42.5 普通硅酸盐水泥,水泥浆液的水灰比为0.50.6,水泥掺量不小于20%,并加入适量膨润土,空搅部分采用7%低掺量补强加固。施工前应进行工艺性试桩,对相对软弱土层应增加搅拌次数或增加水泥用量。(3)水泥和原状土须均匀拌和,必须控制好钻具下沉及提升速度,水泥浆液压力15.020.0MPa,旋转速度2025rpm,钻进搅拌速度为50cm/min,重复搅拌提升速度为0.81.0m/min。提升速度不宜过快,避免出现真空负压、孔壁塌方等现象。桩施工时不得冲水下沉。(4)搅拌桩应检测水泥固结体尺寸、搭接宽度、质量、截水效果、桩身强度,其中桩身强度采用抽芯法检测,要求28d无侧限抗压强度不小于0.7MPa。3.4 有限元分析采用 MIDAS GTS进行三维建模,分析土体加固后,基坑开挖过程中隧道变形情况,见图2。图2 基坑与隧道三维模型经过有限元模型分析,土体加固后,基坑开挖过程中隧道最大变形为5.65mm,满足DBJ/T 15-120-2017 城市轨道交通既有结构保护技术规范 规范要求。3.5 咬合桩注意事项(1)钢筋混凝土咬合桩施工分为二序,一序桩(素砼桩)采用超缓混凝土灌注,缓凝时间控制在初凝60h、终凝70h,混凝土等级为 C20;二序桩(配筋桩)在相邻的一序桩施工之后、初凝之前进行,混凝土等级为 C35,同时应满足一、二序咬合桩本身的间距及施工顺序要求。(2)隧道两侧3m范围内为盾构区域(即隧道保护区),以外区域为非盾构区;隧道保护范围内立柱桩和咬合桩,均应采用全套管工艺,同时应采取可靠措施,严控桩底与套管底标高并避免桩周及桩底土层扰动,以确保隧道安全;隧道保护区外的立柱桩和咬合桩宜优先考虑全套管全回转设备,也可考虑搓管机等。(3)隧道正上方及隧道侧1m范围内,桩底至隧道顶以上不少于2m,避免在淤泥等软土层中施工时对隧道产生不良影响,例如,因施工机械操作不当导致隧道遭到破坏等。3.6 分仓开挖方案分仓开挖是基坑施工时减小对隧道影响的重要措施。3.6.1 大基坑与小分仓基坑的关系根据数值模拟分析结果,当隧道上方覆土大于10m时,基坑开挖对隧道的影响在可接受范围。按此原则,可先进行基坑土方开挖,开挖深度约6m,至基坑底约为4m时,再进行土方分仓开挖。分仓跳挖范围为隧道影响范围,其他范围基坑待各仓底板完成后可同时开挖。3.6.2 分仓原则底板沿隧道方向设置三排纵向工程桩,分别位于左、右线隧道两侧3m以及隧道中线处,桩径1.2m、间距3.6m。分仓按隧道左、右线,分为左线仓和右线仓,纵向(沿隧道方向)两侧边界为底板工程桩各向外扩1m,中间边界为中部工程桩往右线隧道方向1m。考虑到基坑安全以及隧道保护,每仓开挖施工底板时,需保证仓内至少有1 根工程桩,底板与工程桩相连,形成“门”式结构,减少基坑开挖卸载时隧道上浮影响。隧道线间距为7m,即左、右线分仓垂直隧道方案总长29.4m,其中左线仓长17.1m,右线仓长12.3m,每仓沿隧道方向宽约3.25.5m。3.6.3 开挖方案开挖总思路是“左右错开,分仓跳挖,先中间、后两边”3-6。“左右错开”是指左线仓与右线仓沿隧道方向错序开挖,对齐的左、右仓不能同时开挖;“分仓跳挖”指左线仓或右线仓以每5江西建材工程技术与管理2072023年1 月仓为一槽段,槽段内采用跳仓开挖,即两侧1 序槽段先开挖,接着开挖中间2 序槽段,最后施工3 序槽段;“先中间、后两边”指开挖时从大基坑中间先开挖并进行底板施工,再往基坑两边施工。在基坑角部位置(东南角和西北角),待大基坑底板以及每分仓底板均封闭后,进行角部分仓开挖施工,确保大基坑安全。3.7 分仓方案分仓方案如图1 所示,分仓具体开挖次序如下。(1)基坑中部左线分仓先施工,将压载板两端锚固在桩上;右线分仓后施工,并应与已施工的压载板相连。具体施工顺序如下:先施工左1-1、左1-2、左1-3、左1-4,再进行左2-1、左2-2、左2-3、左2-4 及右1-1、右1-2 施工,之后施工左3-1左3-6 及 右2-1、右2-2、右2-3,最 后 施 工 右3-1右3-5。待上一次序分仓底板强度达到80%以上后,方可施工下一次序分仓。(2)除西北角右5-2、左5-2、左4-3-1、左4-3-2 及东南角右5-1、左5-1、左4-2-1、左4-2-2 外,其余仓室压载板施工完毕后,即可开挖基坑非盾构影响区剩余土体并施作底板,待完成后再施工剩余分仓。(3)对于西北角,先施工右4-2,再依次施工左4-3-1、右5-2、左4-3-2,最后施工左5-2;对于东南角,先施工右4-1,再依次施工左4-1、右5-1、左4-2-1、左4-2-2,最后施工左5-1。(4)单仓开挖方案。为减少土方开挖对隧道的影响,单仓开挖时,需分层开挖,每层开挖2m,待监测数据无异常后再继续开挖。单仓分层开挖深度也可通过设置实验仓结合监测数据确定。3.8 监测方案(1)基坑施工过程中,除需按规范对周边建筑物、管线、基坑自身进行监测外,还需重点对隧道内进行布点监测。(2)对已完成结构施工的3 号线隧道进行监测,布置测点前应与隧道相关单位对接,先详细调查施工情况、隧道现状以及现状标高等,做好调查记录,并经双方签字认可。对既有隧道采取自动化监测,基坑范围内左、右线隧道每5m布置1 个监测断面;在基坑两侧各50m范围内,左、右线应各再布置2个监测断面。(3)在每个分仓开挖时,也需对分仓基坑进行监测,防止分仓自身基坑变形过大以及基底隆起超标。3.9 降水方案鉴于基坑范围内淤泥地层软厚,本工程采用疏干降水井的方法进行降水。降水井孔径为 700mm,内设 273mm钢质管,沿管长方向设1050mm50mm圆孔,外包二层60目尼龙网布,用18#铁丝以间距100mm螺旋缠绕。降水井间距约1520m,并错开立柱桩、工程桩位置设置。降水井深度至基坑底5m。开挖前先降水至开挖面以下1m,降水井保留至底板施工完成。4 结语综上所述,经本文研究,对位于隧道上方且距离较近、自身存在深厚不良地层的基坑施工,重点需采取以下几项措施。(1)基底加固,用于改良基底和隧道之间的土体,尽量减少基坑卸载过程中土体的变形。(2)隧道上方基坑分仓、
