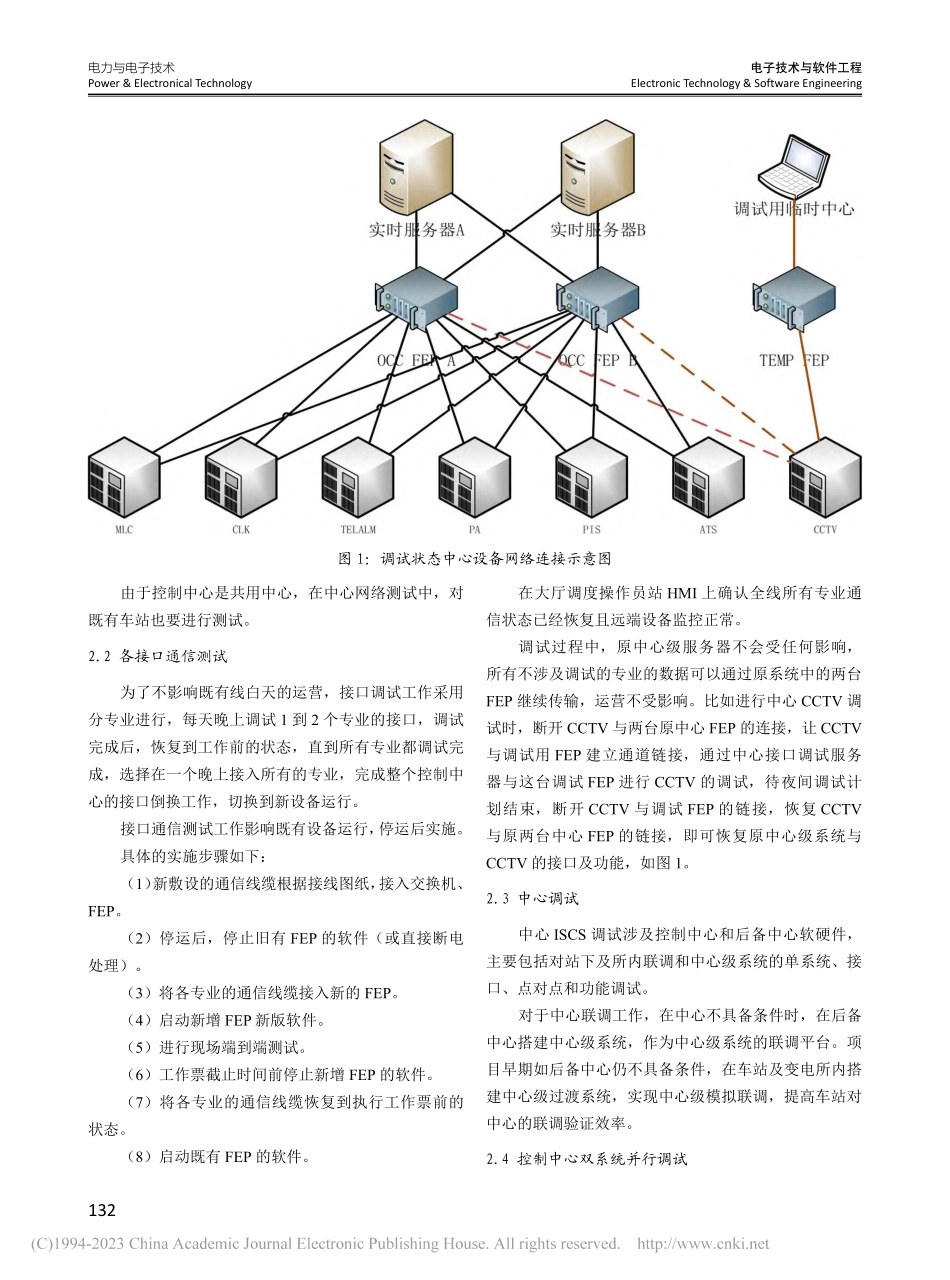

电力与电子技术Power&ElectronicalTechnology电子技术与软件工程ElectronicTechnology&SoftwareEngineering131该技术研究从如何指导地铁运营线路综合监控系统更新改造的角度出发,从施工准备、施工工序、工艺流程、施工方法以及运营保证等方面对综合监控系统更新改造施工进行了系统阐述,形成并完善了该系统技术工艺。1系统硬件升级控制中心综合监控系统更换新的骨干网交换机、中心实时服务器、中心历史服务器、磁盘阵列、SAN交换机、通信前置机、设备机柜、KVM等。1.1机柜安装综合监控系统新增加机柜安装的原则为尽量靠近原有机柜,保证配线方便。机柜安装不影响现有设备的运行,在白天实施。1.2电缆敷设通讯电缆主要包括:屏蔽双绞线、串口通信的电缆、光纤跳线和电源电缆。PA、CCTV、CLK和FAS专业采用RS422通信,PIS、ATS、TCC、ALM、AFC专业采用以太网通信。串口通信的电缆连接到配线箱的通信端子排外线侧,内线侧通过跳线与综合监控网络柜端子排的外线侧相连;RJ45以太网接口专业通信电缆连接到配线箱的双绞线配线架外线侧,并通过跳线接入FEP后置交换机。1.3硬件设备安装设备进场后,服务器、FEP、交换机均可在运营时间内运行,不影响既有系统的正常使用;既有FEP与新增FEP均与串口专业的通信通道时时连通,因此两套平台的FEP在某一时刻只能启动其中一套的软件。即运营时间启动既有FEP的软件,停运调试期间启动新增FEP的新版软件。待全线、全系统、全功能调试完成后,拆除既有设备。1.4线缆成端设备安装完之后,进行线路成端。线路成端分两阶段进行。第一阶段:进行新敷设电缆的成端,按照图纸连接到相应的位置上,连接完成后进行测试,保证成端的设备互联互通;第二阶段:成端原有的电缆,如各子专业通信的电缆、工作站通信的电缆等。第一阶段成端的电缆不影响既有设备运行,白天实施。第二阶段成端的电缆影响既有设备运行,停运后实施。2系统软件升级2.1网络测试交换机上电并配置完成后,将新增服务器通过重新敷设的通信线缆接入到交换机上。原交换机与新交换机在调试期间同时运行。调试完成后,拆除原交换机及相应线缆。自组骨干网与在用的OTN通道互相独立,互不干涉,因此旧有骨干网在新设备的安装调试均无需断开,减少了调试期间网络倒切导致系统故障的风险。对新组建的骨干网进行网络测试以及接入交换机的网络设备的测试均不影响既有设备的运行,测试可在白天进行。地铁运营线综合监控系统升级改造技术研究高阳谷通通李增利(中铁电气...
