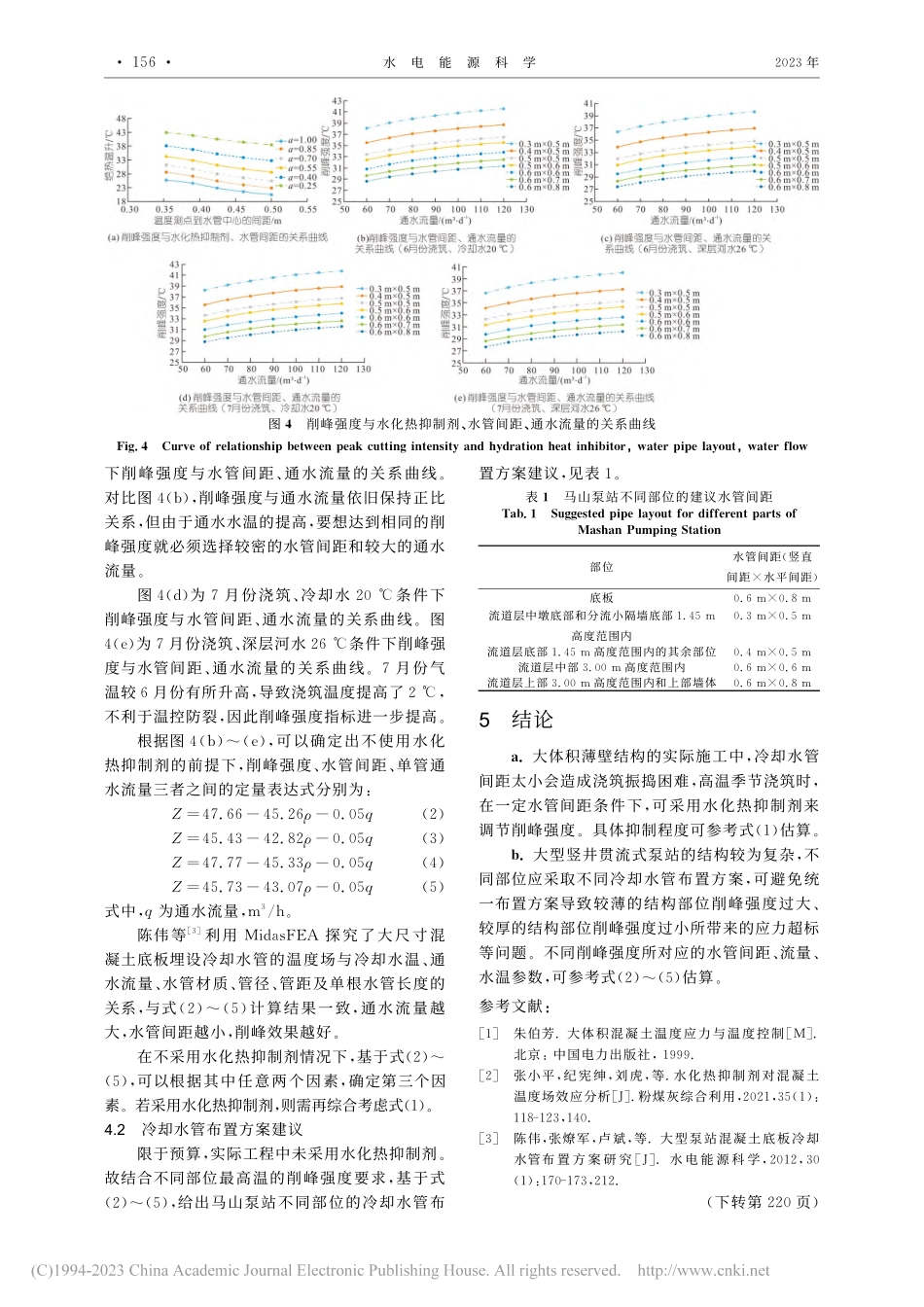

第41卷第3期2023年3月水电能源科学WaterResourcesandPowerVol.41No.3Mar.2023DOI:10.20040/j.cnki.1000-7709.2023.20220338大型泵站混凝土施工期削峰强度与水化热抑制剂、冷却水管参数的关系探究张兰兰1,李禹2,强晟2(1.绍兴市水利水电勘测设计院有限公司,浙江绍兴312000;2.河海大学水利水电学院,江苏南京210098)摘要:大型竖井贯流式泵站的结构比较复杂,各浇筑块的结构和尺寸不尽相同,温控指标也不同,特别是夏季施工时,温控防裂难度大。对于不同结构部位,应采用精细化的削峰强度指标。利用等效冷却算法分别模拟不同水化热抑制剂掺量和不使用水化热抑制剂情况下,长方体浇筑块在不同水管间距、通水水温、通水流量下的温度峰值削峰强度,提出了一系列定量公式。可根据水化热抑制剂的掺量和削峰强度指标,通过所提公式计算相应通水水温的冷却水管布置密度和通水流量。研究结果可为类似泵站在高温季节施工的定量温控措施制定提供参考。关键词:大体积混凝土;温控;削峰强度;水化热抑制剂;冷却水管中图分类号:TV675文献标志码:A文章编号:1000-7709(2023)03-0154-03收稿日期:2022-02-24,修回日期:2022-06-07基金项目:浙江省水利厅科技计划项目(RA2103)作者简介:张兰兰(1982-),女,工程师,研究方向为水利工程设计,E-mail:112767541@qq.com通讯作者:强晟(1977-),男,博士、教授、博导,研究方向为大体积混凝土温控,E-mail:sqiang2118@hhu.edu.cn1概况马山泵站处于浙江省绍兴市马山大河与曹娥江交汇口右岸,与现状马山闸并排布置。马山泵站主要由内河侧连接段、泵房、外江侧连接段等建筑物组成。马山泵站泵房段长55.60m,宽105.50m,共设置4台单机流量50m3/s的竖井贯流泵。泵房段顺水流方向设置一道分缝,顺水流方向将泵房分为两段(进水段和出水段),长度分别为31.85、23.75m;泵房段垂直水流方向共分为两联,每联分别布置2台机组,垂直水流方向的每一联长度均为31.50m。底板厚度大多为2.00m;泵站水泵机组中心距为14.30/15.72m,进水流道边墩厚为4.35m,中墩厚为4.30m,缝墩厚为2.85m。出水流道单...
