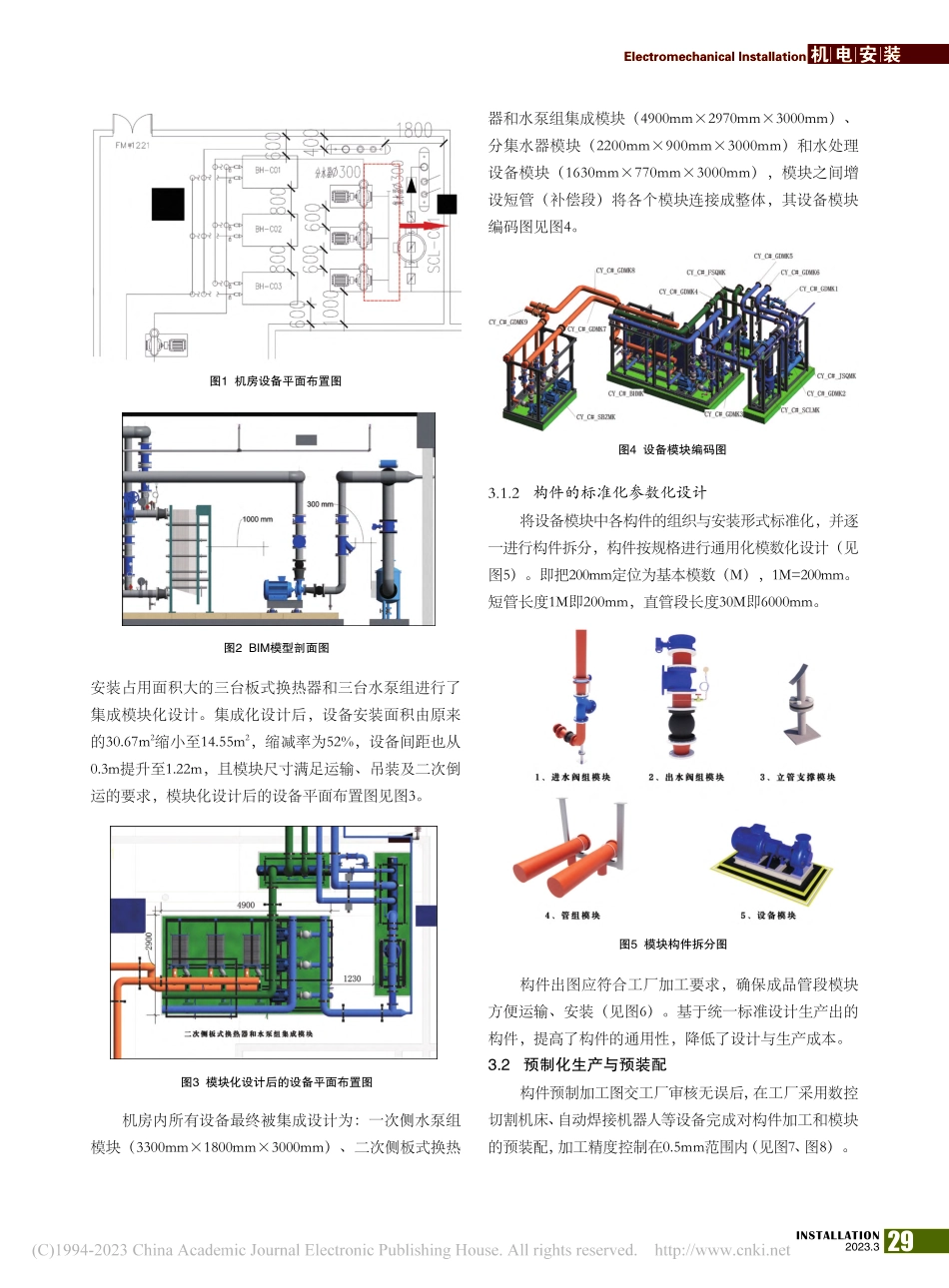

ANZHUANG2023年第3期28机电安装ElectromechanicalInstallation刘冰刘黎徐(湖南天禹设备安装有限公司湖南株洲412005)摘要:本文以湖南创意设计总部大厦地下室空调机房为例,采用BIM的模块化装配式施工技术完成了机房的深化设计-生产-施工等关键过程的实施。通过对机房内的各系统管道和设备进行集成化、模块化设计,在工厂预制化生产、现场装配式安装,提高了施工效率,降低了生产成本,解决了在面积狭窄的空间里大型设备及管道安装施工困难的问题,为未来项目采用模块化装配式施工提供了有益的经验与借鉴。关键词:BIM技术模块化集成化设计装配式机电管线中图分类号:TU741.2文献标识码:B文章编号:1002-3607(2023)03-0028-03基于BIM的模块化装配式机房技术在湖南创意设计总部大厦项目中的应用中央空调制冷机房是建筑空调系统的核心,包含制冷系统、加热系统、循环供给系统、补液排液系统等,是工程项目中一项较为复杂的系统工程。传统做法是作业人员根据设计图纸,将管道进行基本排布后,所有管道在现场直接下料、焊接、安装。这样不仅设备、管道的安装精度难以保证,且现场手工切割、焊接管道容易产生夹渣、气孔、裂纹等质量问题。在大型复杂且施工质量要求高(创优、创奖)的机房工程中,传统施工方式很难保证机房工程的质量一次成优。因此,如何优质高效地实现制冷机房安装施工,已成为亟待解决的问题。本文基于BIM的模块化装配式施工技术对湖南创意设计总部大厦项目进行施工应用,以期解决在面积狭窄的空间里大型设备及管道安装施工困难的问题,并实现装配式机房建造全过程的质量、成本、进度、合同、物料采购等方面的一体化数字化管理。1项目概况湖南创意设计总部大厦位于长沙市开福区,西临东二环,北临滨湖路,东临滨湖联络道。项目净用地面积20,083m2,总建筑面积102,882.5m2,包含A栋精品酒店、B栋甲级写字楼、C栋定制写字楼及2层地下室。工程总造价约为12亿元,本项目机电安装工程包括:给水排水及供暖工程、建筑电气工程、建筑智能化工程、通风与空调工程、建筑消防工程等多个专业。2项目重难点分析(1)安装施工工期短。项目安装工程施工工期仅为120天,考虑到项目施工工期紧,安装体量大,各专业交叉作业频繁。因此,采用装配式安装施工技术进行机房施工,让机房安装施工与土建施工同步,缩短施工工期。(2)机房内设备管线多,空间狭窄。本项目C栋地下室空调机房为L型布局,面积150m2,结构净高仅有3650mm,距离机房西北角的位...
