温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
建设
工程施工
合同
建设工程施工合同

一、词语涵义及合同文件
建设工程施工合同条件
第1条 词语涵义。建设工程施工合同文本,由建设工程施工合同条件(以下简称合同
条件)和建设工程施工合同协议条款(以下简称协议条款)组成。其用词用语除协议条款另
有约定外,应具有本条所赋予的涵义:
1.发包方(简称甲方):协议条款约定的、具有发包主体资格和支付工程价款能力的
当事人。
2.甲方驻工地代表(简称甲方代表):甲方在协议条款中指定的代表人。
3.承包方(简称乙方):协议条款约定的、具有承包主体资格并被发包方接受的当事
人。
4.乙方驻工地代表(简称乙方代表):乙方在协议条款中指定的代表人。
5.社会监理:甲方委托具备法定资格的工程监理单位或人员对工程进行的监理。
6.总监理工程师:工程监理单位委派的监理总负责人。
7.设计单位:甲方委托的具备相应资质等级的设计单位。
8.工程造价管理部门:国务院各有关部门、各级建设行政主管部门或其授权的工程造
价管理部门。
9.工程质量监督部门:国务院各有关部门、各级建设行政主管部门或其授权的工程质
量监督机构。
10.工程:协议条款约定具体内容的永久工程。
11.合同价款:按有关规定或协议条款约定的各种取费标准计算的,用以支付乙方按
照合同要求完成工程内容的价款总额。
12.经济支出:在施工中已经发生,经甲方确认后以增加预算形式支付的合同价款。
13.费用:甲方在合同价款之外,需要直接支付的开支和乙方应负担的开支。
14.工期:协议条款约定的合同工期。
15.开工日期:协议条款约定的工程开工日期。
16.竣工日期:协议条款约定的工程竣工日期。
17.图纸:由甲方提供或乙方提供经甲方代表批准,乙方用以施工的所有图纸(包括
配套说明和有关资料)。
18.施工场地:经甲方批准的施工组织设计或施工方案中施工现场总平面图规定的场
地。
19.书面形式:根据合同发生的手写、打字、复写、印刷的各种通知、任命、委托、
证书、签证、备忘录、会议纪要、函件及经过确认的电报、电传等。
20.不可抗力:指因战争、动乱、空中飞行物体坠落或其它非甲乙方责任造成的爆炸
、火灾,以及协议条款约定等级以上的风、雨、雪、震等对工程造成损害的自然灾害。
21.协议条款:结合具体工程,甲、乙方协商后签订的书面协议。
第2条 合同文件及解释顺序。合同文件应能互相解释,互为说明。除合同另有约定外
,其组成和解释顺序如下:
1.协议条款;
2.合同条件;
3.洽商、变更等明确双方权利义务的纪要、协议;
4.招标承包工程的中标通知书、投标书和招标文件;
5.工程量清单或确定工程造价的工程预算书和图纸;
6.标准、规范和其它有关技术资料、技术要求。
当合同文件出现含糊不清或不相一致时,在不影响工程进度的情况下,由双方协商解决
(实行社会监理的,可先由总监理工程师作出解释);双方意见仍不能一致的,按第30条
约定的办法解决。
第3条 合同文件使用的语言文字、标准和适用法律。合同文件使用汉语或协议条款约
定的少数民族语言书写和解释、说明。
适用于合同文件的法律是国家的法律、法规,及协议条款约定的部门规章或工程所在地
的地方法规。
施工中必须使用协议条款约定的国家标准、规范;国家没有相应标准、规范时,可使用
协议条款约定的行业或工程所在地地方的标准、规范。甲方应按协议条款约定的时间向乙方
提供一式两份约定的标准、规范。
国内没有相应标准、规范时,乙方应按协议条款约定的时间和要求提出施工工艺,经甲
方代表批准后执行;甲方要求使用国外标准、规范的,应负责提供中文译本。本条所发生购
买、翻译和制定标准、规范的费用,均由甲方承担。
第4条 图纸。甲方在开工日期15天之前按协议条款约定的日期和份数,向乙方提供
完整的施工图纸,乙方按协议条款要求做好图纸保密工作。需要特殊保密的措施费用由甲方
承担。乙方需要增加图纸份数,甲方应代为复制,复制费用由乙方承担。

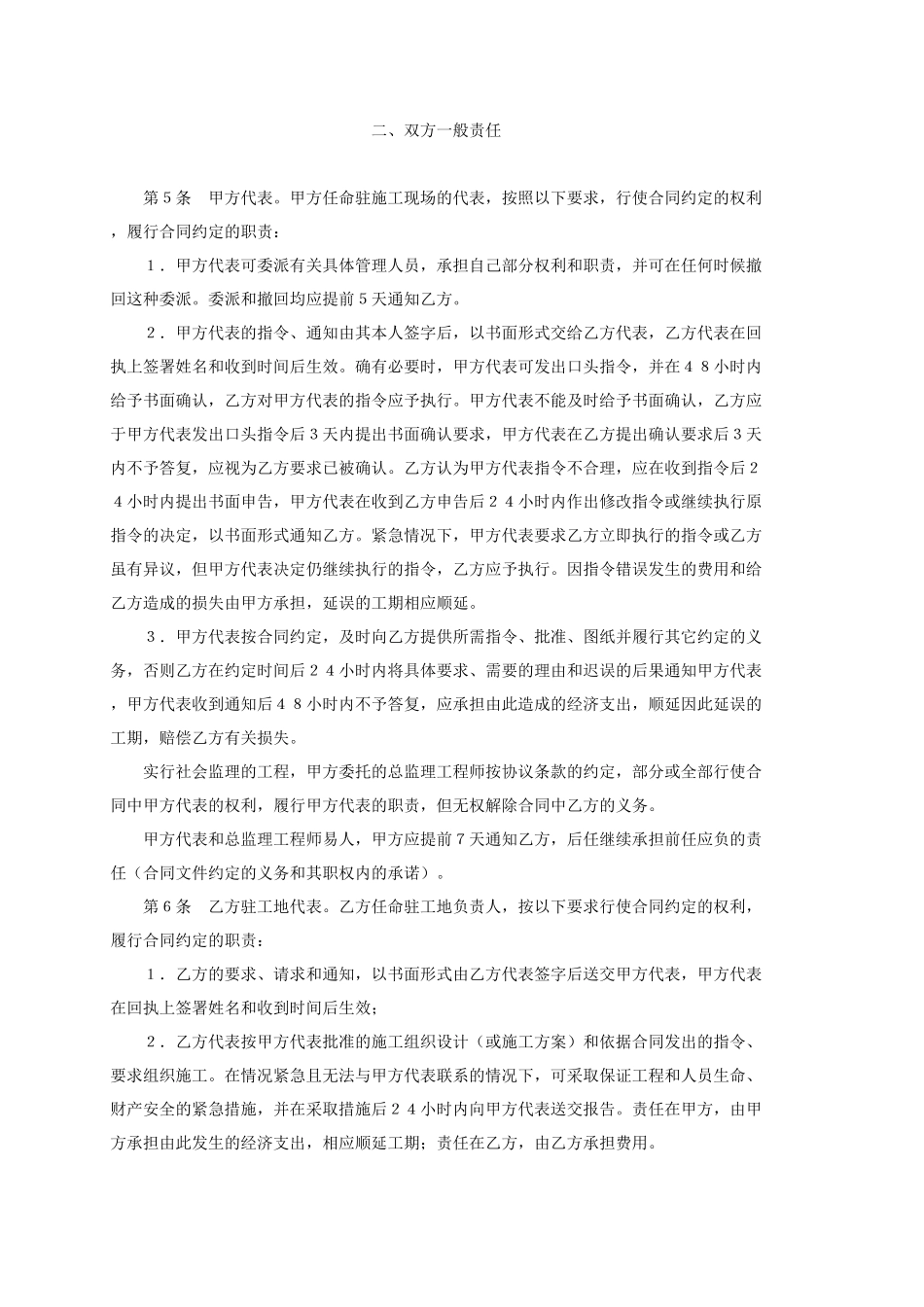

二、双方一般责任
第5条 甲方代表。甲方任命驻施工现场的代表,按照以下要求,行使合同约定的权利
,履行合同约定的职责:
1.甲方代表可委派有关具体管理人员,承担自己部分权利和职责,并可在任何时候撤
回这种委派。委派和撤回均应提前5天通知乙方。
2.甲方代表的指令、通知由其本人签字后,以书面形式交给乙方代表,乙方代表在回
执上签署姓名和收到时间后生效。确有必要时,甲方代表可发出口头指令,并在48小时内
给予书面确认,乙方对甲方代表的指令应予执行。甲方代表不能及时给予书面确认,乙方应
于甲方代表发出口头指令后3天内提出书面确认要求,甲方代表在乙方提出确认要求后3天
内不予答复,应视为乙方要求已被确认。乙方认为甲方代表指令不合理,应在收到指令后2
4小时内提出书面申告,甲方代表在收到乙方申告后24小时内作出修改指令或继续执行原
指令的决定,以书面形式通知乙方。紧急情况下,甲方代表要求乙方立即执行的指令或乙方
虽有异议,但甲方代表决定仍继续执行的指令,乙方应予执行。因指令错误发生的费用和给
乙方造成的损失由甲方承担,延误的工期相应顺延。
3.甲方代表按合同约定,及时向乙方提供所需指令、批准、图纸并履行其它约定的义
务,否则乙方在约定时间后24小时内将具体要求、需要的理由和迟误的后果通知甲方代表
,甲方代表收到通知后48小时内不予答复,应承担由此造成的经济支出,顺延因此延误的
工期,赔偿乙方有关损失。
实行社会监理的工程,甲方委托的总监理工程师按协议条款的约定,部分或全部行使合
同中甲方代表的权利,履行甲方代表的职责,但无权解除合同中乙方的义务。
甲方代表和总监理工程师易人,甲方应提前7天通知乙方,后任继续承担前任应负的责
任(合同文件约定的义务和其职权内的承诺)。
第6条 乙方驻工地代表。乙方任命驻工地负责人,按以下要求行使合同约定的权利,
履行合同约定的职责:
1.乙方的要求、请求和通知,以书面形式由乙方代表签字后送交甲方代表,甲方代表
在回执上签署姓名和收到时间后生效;
2.乙方代表按甲方代表批准的施工组织设计(或施工方案)和依据合同发出的指令、
要求组织施工。在情况紧急且无法与甲方代表联系的情况下,可采取保证工程和人员生命、
财产安全的紧急措施,并在采取措施后24小时内向甲方代表送交报告。责任在甲方,由甲
方承担由此发生的经济支出,相应顺延工期;责任在乙方,由乙方承担费用。
乙方代表易人应提前7天通知甲方,后任继续承担前任应负的责任(合同文件约定的义
务和其职权内的承诺)。
第7条 甲方工作。甲方按协议条款约定的时间和要求,一次或分阶段完成以下工作:
1.办理土地征用、青苗树木赔偿、房屋拆迁、清除地面、架空和地下障碍等工作,使
施工场地具备施工条件,并在开工后继续负责解决以上事项遗留问题;
2.将施工所需水、电、电讯线路从施工场地外部接至协议条款约定地点,并保证施工
期间的需要;
3.开通施工场地与城乡公共道路的通道,以及协议条款约定的施工场地内的主要交通
干道,满足施工运输的需要,保证施工期间的畅通;
4.向乙方提供施工场地的工程地质和地下管网线路资料,保证数据真实准确;
5.办理施工所需各种证件、批件和临时用地、占道及铁路专用线的申报批准手续(证
明乙方自身资质的证件除外);
6.将水准点与座标控制点以书面形式交给乙方,并进行现场交验;
7.组织乙方和设计单位进行图纸会审,向乙方进行设计交底;
8.协调处理施工现场周围地下管线和邻近建筑物、构筑物的保护,并承担有关费用。
甲方不按合同约定完成以上工作造成延误,承担由此造成的经济支出,赔偿乙方有关损
失,工期相应顺延。
第8条 乙方工作。乙方按协议条款约定的时间和要求做好以下工作:
1.在其设计资格证书允许的范围内,按甲方代表的要求完成施工图设计或与工程配套
的设计,经甲方代表批准后使用。
2.向甲方代表提供年、季、月工程进度计划及相应进度统计报表和工程事故报告。
3.按工程需要提供和维修非夜间施工使用的照明、看守、围栏和警卫等。如乙方未履
行上述义务造成工程、财产和人身伤害,由乙方承担责任及所发生的费用。
4.按协议条款约定的数量和要求,向甲方代表提供在施工现场办公和生活的房屋及设
施,发生的费用由甲方承担。
5.遵守地方政府和有关部门对施工场地交通和施工噪音等管理规定,经甲方同意后办
理有关手续,甲方承担由此发生的费用,因乙方责任造成的罚款除外。
6.已竣工程未交付甲方之前,乙方按协议条款约定负责已完工程的成品保护工作,保
护期间发生损坏,乙方自费予以修复。要求乙方采取特殊措施保护的单位工程的部位和相应
经济支出,在协议条款内约定。甲方提前使用后发生损坏的修理费用,由甲方承担。
7.按合同的要求做好施工现场地下管线和邻近建筑物、构筑物的保护工作。
8.保证施工现场清洁符合有关规定。交工前清理现场达到合同文件的要求,承担因违
反有关规定造成的损失和罚款(合同签订后颁发的规定和非乙方原因造成的损失和罚款除外
)。
乙方不履行上述各项义务,造成工期延误和工程损失,应对甲方的损失给予赔偿。
三、施工组织设计和工期
第9条 进度计划。乙方应在协议条款约定的日期,将施工组织设计(或施工方案)和
进度计划提交甲方代表。甲方代表应按协议条款约定的时间予以批准或提出修改意见,逾期
不批复,可视为该施工组织设计(或施工方案)和进度计划已经批准。
乙方必须按批准的进度计划组织施工,接受甲方代表对进度的检查、监督。工程实际进
展与进度计划不符时,乙方应按甲方代表的要求提出改进措施,报甲方代表批准后执行。
第10条 延期开工。乙方按协议条款约定的开工日期开始施工。乙方不能按时开工,
应在协议条款约定的开工日期5天之前,向甲方代表提出延期开工的理由和要求。甲方代表
在3天内答复乙方。甲方代表同意延期要求或3天内不予答复,可视为已同意乙方要求,工
期相应顺延。甲方代表不同意延期要求或乙方未在规定时间内提出延期开工要求,竣工日期
不予顺延。
甲方征得乙方同意以书面形式通知乙方后可推迟开工日期,承担乙方因此造成的经济支
出,相应顺延工期。
第11条 暂停施工。甲方代表在确有必要时,可要求乙方暂停施工,并在提出要求后
48小时内提出处理意见。乙方按甲方要求停止施工,妥善保护已完工程,实施甲方代表处
理意见后向其提出复工要求,甲方代表批准后继续施工。甲方代表未能在规定时间内提出处
理意见,或收到乙方复工要求后48小时内未予答复,乙方可自行复工。停工责任在甲方,
由甲方承担经济支出,相应顺延工期;停工责任在乙方,由乙方承担发生的费用。因甲方代
表不及时作出答复,施工无法进行,乙方可认为甲方已部分或全部取消合同,由甲方承担违
约责任。
第12条 工期延误。对以下造成竣工日期推迟的延误,经甲方代表确认,工期相应顺
延。
1
