市区 工作 进展 情况 总结

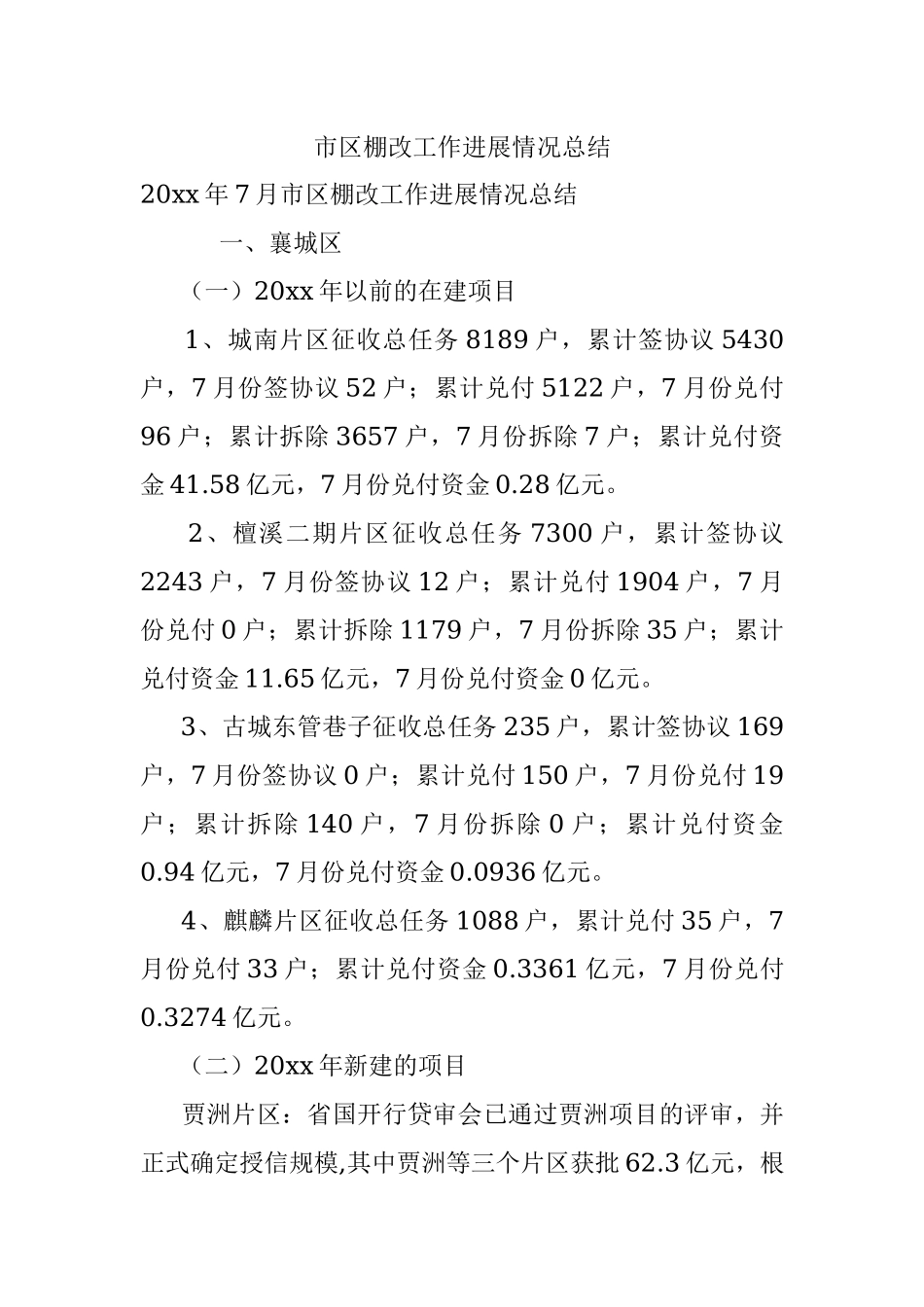

市区棚改工作进展情况总结 20xx年7月市区棚改工作进展情况总结 一、襄城区 (一)20xx年以前的在建项目 1、城南片区征收总任务8189户,累计签协议5430户,7月份签协议52户;累计兑付5122户,7月份兑付96户;累计拆除3657户,7月份拆除7户;累计兑付资金41.58亿元,7月份兑付资金0.28亿元。 2、檀溪二期片区征收总任务7300户,累计签协议2243户,7月份签协议12户;累计兑付1904户,7月份兑付0户;累计拆除1179户,7月份拆除35户;累计兑付资金11.65亿元,7月份兑付资金0亿元。 3、古城东管巷子征收总任务235户,累计签协议169户,7月份签协议0户;累计兑付150户,7月份兑付19户;累计拆除140户,7月份拆除0户;累计兑付资金0.94亿元,7月份兑付资金0.0936亿元。 4、麒麟片区征收总任务1088户,累计兑付35户,7月份兑付33户;累计兑付资金0.3361亿元,7月份兑付0.3274亿元。 (二)20xx年新建的项目 贾洲片区:省国开行贷审会已通过贾洲项目的评审,并正式确定授信规模,其中贾洲等三个片区获批62.3亿元,根据国开行信贷政策要求,市房投公司联系湖北日报将本次政府购买信息予以公示,同时起草《关于落实中心城区20xx年棚户区改造项目国家开发银行放款条件的请示》上报市政府,目前已按市领导签批意见,完成项目三方合作协议签订工作,预计下月完成贷款合同的签订。 万山顺安山、隆中、尹集二期(大学城范围内)、古城二期(城墙范围内)等4个片区:省国开行贷审会已通过该项目的评审,并正式确定授信规模,获批98亿元,预计下月可实现签约放款。 二、樊城区 (一)20xx年以前的在建项目 1、清河片区一期征收总任务3833户,累计签协议2883户,7月份签协议6户;累计兑付3522户,7月份兑付95户;累计拆除2721户,7月份拆除38户;累计兑付资金18.52亿元,7月份兑付资金0.47亿元。 2、菜越片区一、二期征收总任务7084户,累计签协议4123户,7月份签协议1户;累计兑付4092户,7月份兑付114户;累计拆除3982户,7月份拆除83户;累计兑付资金25.88亿元,7月份兑付资金0.6亿元。 (二)20xx年新建的项目 1、中原路片区:可研初稿已完成,建投公司拟和商业银行对接融资。 2、王寨片区:省国开行贷审会已通过该项目的评审,并正式确定授信规模,其中七里桥等四个片区获批66亿元,根据国开行信贷政策要求,市房投公司联系湖北日报将本次政府购买信息予以公示,同时起草《关于落实中心城区20xx年棚户区改造项目国家开发银行放款条件的请示》上报市政府,目前已按市领导签批意见,完成项目三方合作协议签订工作,预计下月完成贷款合同的签订。 三、高新区 (一)20xx年新建的项目 1、高新08片区:可研初稿已完成,正在修改完善,建投公司拟和农发行对接融资。 四、东津新区 20xx年东津高铁站片区征收总任务5000套,累计签协议1392户,7月份签协议37户;累计兑付1312户,7月份兑付91户;累计拆除1311户,7月份拆除111户;累计兑付资金3.63亿元,7月份 兑付资金0.07亿元。
