分享
10KV变电站施工方案.docx
下载文档

ID:2169262

大小:266.12KB

页数:41页

格式:DOCX

时间:2023-04-27

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
10 KV 变电站 施工 方案

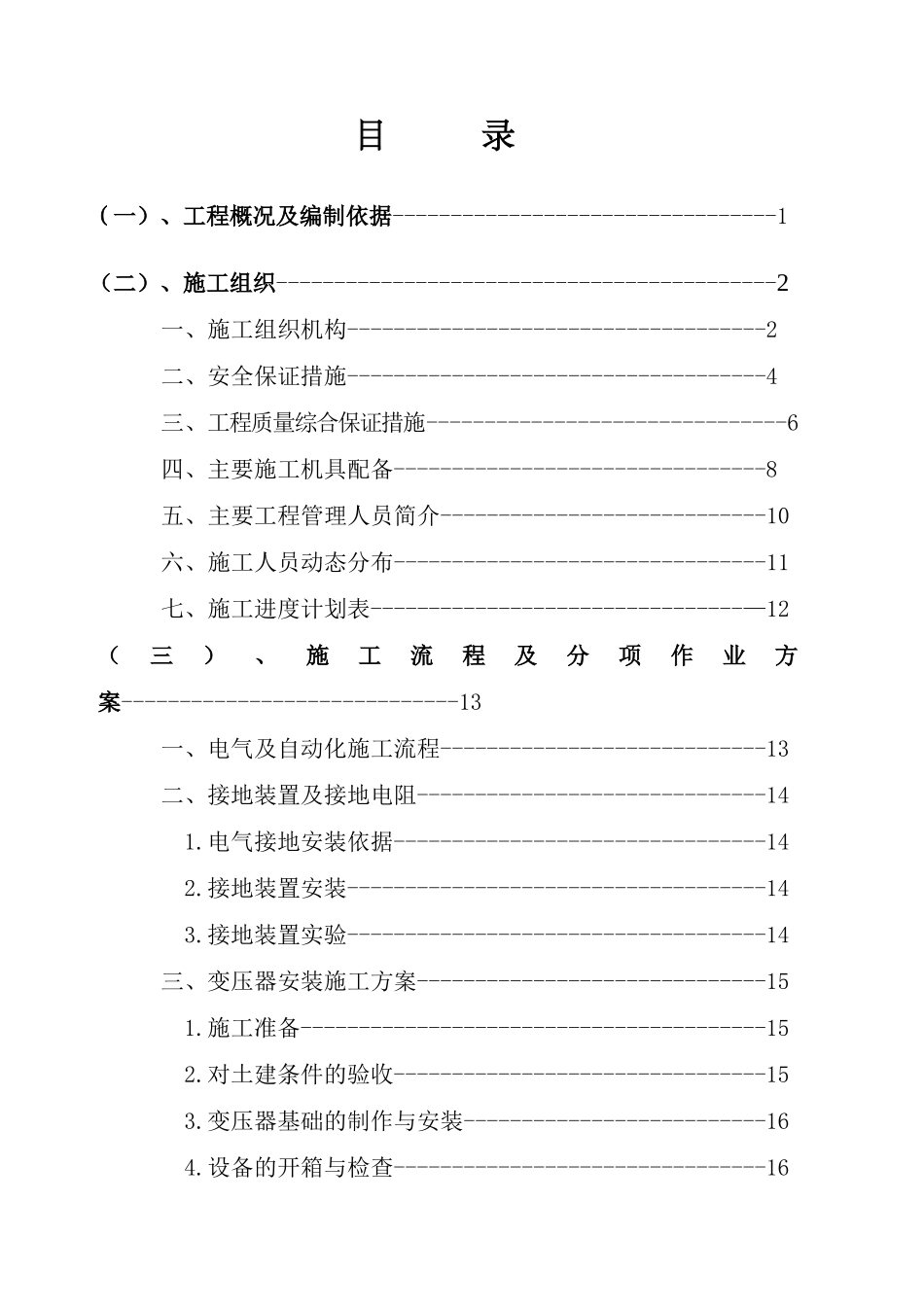

目 录 (一)、工程概况及编制依据---------------------------------1 (二)、施工组织-------------------------------------------2 一、施工组织机构------------------------------------2 二、安全保证措施------------------------------------4 三、工程质量综合保证措施-------------------------------6 四、主要施工机具配备--------------------------------8 五、主要工程管理人员简介----------------------------10 六、施工人员动态分布--------------------------------11 七、施工进度计划表--------------------------------—12 (三)、施工流程及分项作业方案-----------------------------13 一、电气及自动化施工流程----------------------------13 二、接地装置及接地电阻------------------------------14 1.电气接地安装依据--------------------------------14 2.接地装置安装------------------------------------14 3.接地装置实验------------------------------------14 三、变压器安装施工方案------------------------------15 1.施工准备----------------------------------------15 2.对土建条件的验收--------------------------------15 3.变压器基础的制作与安装--------------------------16 4.设备的开箱与检查--------------------------------16 5.变压器安装--------------------------------------17 6.变压器电气试验----------------------------------19 四、盘、柜安装施工方案------------------------------19 1.施工准备----------------------------------------19 2.对土建条件的验收--------------------------------19 3.盘、柜基础的制作与安装--------------------------20 4.设备的开箱与检查--------------------------------21 5.盘、柜的安装------------------------------------21 五、桥架、电缆管安装及电缆敷设施工方案--------------25 1.桥架安装施工准备--------------------------------25 2.桥架的安装--------------------------------------25 3.电缆管安装施工准备------------------------------25 4.电缆管安装--------------------------------------26 5.电缆敷设施工准备--------------------------------26 6.电缆敷设----------------------------------------27 六、高压电缆头制作施工方案--------------------------28 1.环境要求----------------------------------------30 2.施工准备----------------------------------------30 3.制作要求----------------------------------------31 4.高压电缆头试验----------------------------------32 七、自动化安装与调校---------------------------------33 1.取源部件的安装----------------------------------33 2.仪表设备的安装----------------------------------34 3.仪表盘(箱、操作台)的安装----------------------35 4.仪表调校----------------------------------------35 5.仪表回路调试------------------------------------36 八、试运(电气部分)---------------------------------36 1.控制室受电--------------------------------------36 2.电动机单体试运----------------------------------36 3.单机试运----------------------------------------37 4.无负荷联运--------------------------------------47 附录: 实施检查修改记录--------------------------------38 检查总结页--------------------------------------39 施工进度计划------------------------------------40 电气、自动化工程施工方案 (一)、工程概况及编制依据 工程概况 公司技改工程是日产五千吨的干法生产线,电气、自动化工程包括电缆敷设350Km,电控设备安装500台套,自动化仪表445台套,变配电设备14450KVA,其它电气设备安装21160KW。为高质量、高效率地完成电气、自动化设备安装及调试任务,特制定此施工方案。 方案编制依据 1. 甲方提供的电气、自动化图及有关说明书; 2. 电气装置安装工程施工及验收规范; 3. 工业自动化仪表工程施工及验收规范(GBJ93—86); 4.《电气标准规范汇编.ISBN 7-80058-297-3/T.69》; 5 《电气标准规范条文说明汇编.ISBN 7-80058-339-2/T.72》; 6. 中材建设有限公司《电气及自动化安装作业指导书》。 施工综合信息 制作施工作业主体 (二)、施工组织 一、施工组织机构 为了确保XXX生产线电气及自动化安装工程,我们将调入部分施工管理人员和施工技术人员,组成精干而富有经验的电气施工队伍。 在工程部领导下,电气专业部负责电气及自动化设备安装的全面工作。 以雄厚的实力、熟练的安装技术,保证质量、保证工期为业主服务。 拟电气主管一名,负责日常工作,组织安排和指挥电气安装工程施工。负责技术、进度、质量与安全。 拟电气工长三名,分别负责原料磨、窑头、水泥磨三个配电站及其所属子项电气及自动化工程技术、进度、质量与安全。 拟质量安全员一名,监督现场施工的质量与安全,严把质量、安全关,向业主提供优质的工程。 施工组织机构系统图见下表 施工组织机构系统图 质安部 项目经理部 综合管理部 工程部 电气专业部 电气工长1 电气工长2 电气工长3 施工班组1 施工班组2 施工班组3 施工班组4 施工班组5 二、安全保证措施 文明施工、安全生产是保证质量、工期的重要因素,对于集团中国水泥厂有限公司五千吨的干法生产线电气及自动化设备安装工程我们将采取以下措施: 1、采取各种形式,加强对全体施工人员不停顿地进行文明施工、安全意识的教育,牢固树立“安全第一”的思想。 2、建立健全安全管理网络和安全保证体系,抓施工必须首先抓好安全,建立各级安全员责任制,一级抓紧一级,一级对一级负责,认真兑现各级安全管理人员的责、权、利,认真兑现各种安全奖惩条例,继续实行“安全、质量”一票否决的规定。 3、严格按照施工程序和操作规程施工,杜绝一切违章作业和无证上岗。 4、加强安全防范措施,尤其是高空作业、交叉作业,安全措施不合理或无安全措施,不得进行施工。 5、坚持文明施工,施工现场每天一小清理,每周一大清理,每个工程结束后做到工完场清。 6、与质量检查同步,专职安全员每日巡检,工地每月进行一次大检查,月终进行安全工作总结。 7、施工区内设立醒目的安全提示、安全标志、警示牌,以提示施工人员的安全意识。 8、安全保证体系见下页: 安全保证系体 项 目 经 理 工程部 质安部 电气工长 电气专业部 质量安全员 施工班组1 施工班组2 施工班组3 施工班组4 施工班组5 三、工程质量综合保证措施 1、我公司的质量目标是:安装质量合格率100%;安装质量优良率90%。 2、我公司将一如既往的用“科学的管理,先进的技术,营造绿色生产环境,坚持持续改进,不断为用户提供满意的产品”的质量环境方针严格要求全体员工,确保工程质量。关键设备、关键部件由技术全面、经验丰富的工人技师亲自操作、把关,确保万无一失。 3、全部计量器具,使用前必须送往计量监督机构鉴定,经确认不合格的检测调试仪器不得使用。 4、主要设备的安装必须依据施工方案,按照施工工序进行施工。 5、坚持文明施工,施工现场每天一小清理,每周一大清理,每项工程结束后,做到工完场清。 6、专职质量、安全监督员,每日巡检,工地每月一次大检查,月终进行质量工作总结。 7、确保工程质量全优,必须坚持贯彻执行质量管理为主,检查监控为辅的方针,积极预防与严格把关相结合。 8、质量检查依据,以施工图纸及国家现行的施工验收规范为主要依据。 9、施工班组施行质量三检制(自检、互检、专检),通过“三检”消除质量问题和质量通病,并及时整理填写检查记录本。 10、工程质量保证体系图见下页: 工程质量保证体系图 施工方案 四、主要施工机具配备 主要施工机具配备表 表1 名 称 规格型号 单位 数量 备注 汽车起重机 20t 台 1 临时性使用 汽车起重机 8t 台 1 临时性使用 倒链 2t 个 4 倒链 5t 个 4 千斤顶 16t 个 2 电焊机 21KVA 台 12 水准仪 台 2 铁水平 750mm 个 6 铁水平 500mm 个 6 塞尺 200-250mm 套 1 台钻 φ16 台 5 角向磨光机 125mm 台 5 冲击钻 φ13 台 5 电锤 台 10 套筒扳手 套

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
