温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023
分部
工区
安全
质量
专题
汇报
材料

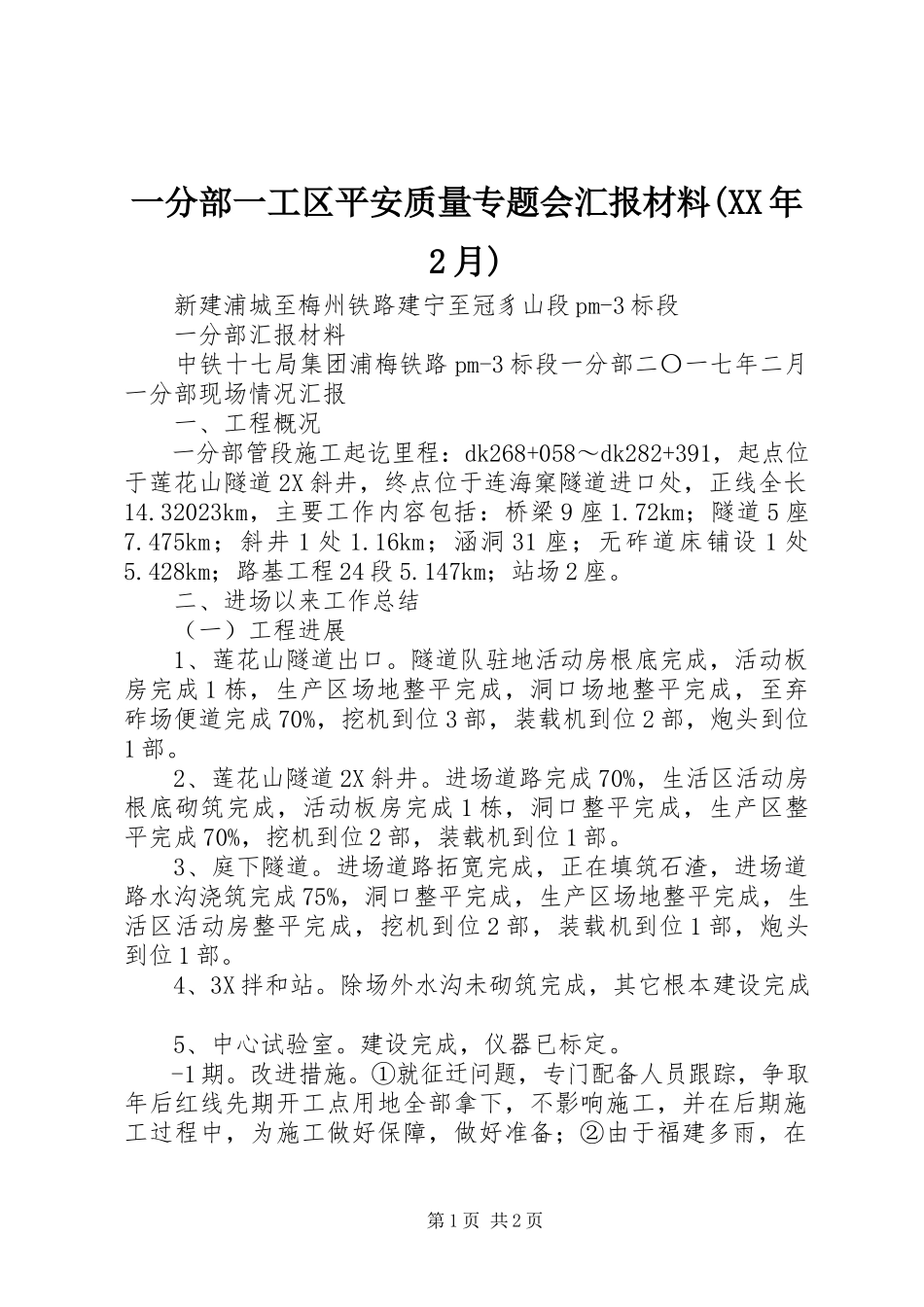

一分部一工区平安质量专题会汇报材料(XX年2月)
新建浦城至梅州铁路建宁至冠豸山段pm-3标段
一分部汇报材料
中铁十七局集团浦梅铁路pm-3标段一分部二〇一七年二月一分部现场情况汇报
一、工程概况
一分部管段施工起讫里程:dk268+058~dk282+391,起点位于莲花山隧道2X斜井,终点位于连海窠隧道进口处,正线全长14.32023km,主要工作内容包括:桥梁9座1.72km;隧道5座7.475km;斜井1处1.16km;涵洞31座;无砟道床铺设1处5.428km;路基工程24段5.147km;站场2座。
二、进场以来工作总结
(一)工程进展
1、莲花山隧道出口。隧道队驻地活动房根底完成,活动板房完成1栋,生产区场地整平完成,洞口场地整平完成,至弃砟场便道完成70%,挖机到位3部,装载机到位2部,炮头到位1部。
2、莲花山隧道2X斜井。进场道路完成70%,生活区活动房根底砌筑完成,活动板房完成1栋,洞口整平完成,生产区整平完成70%,挖机到位2部,装载机到位1部。
3、庭下隧道。进场道路拓宽完成,正在填筑石渣,进场道路水沟浇筑完成75%,洞口整平完成,生产区场地整平完成,生活区活动房整平完成,挖机到位2部,装载机到位1部,炮头到位1部。
4、3X拌和站。除场外水沟未砌筑完成,其它根本建设完成。
5、中心试验室。建设完成,仪器已标定。

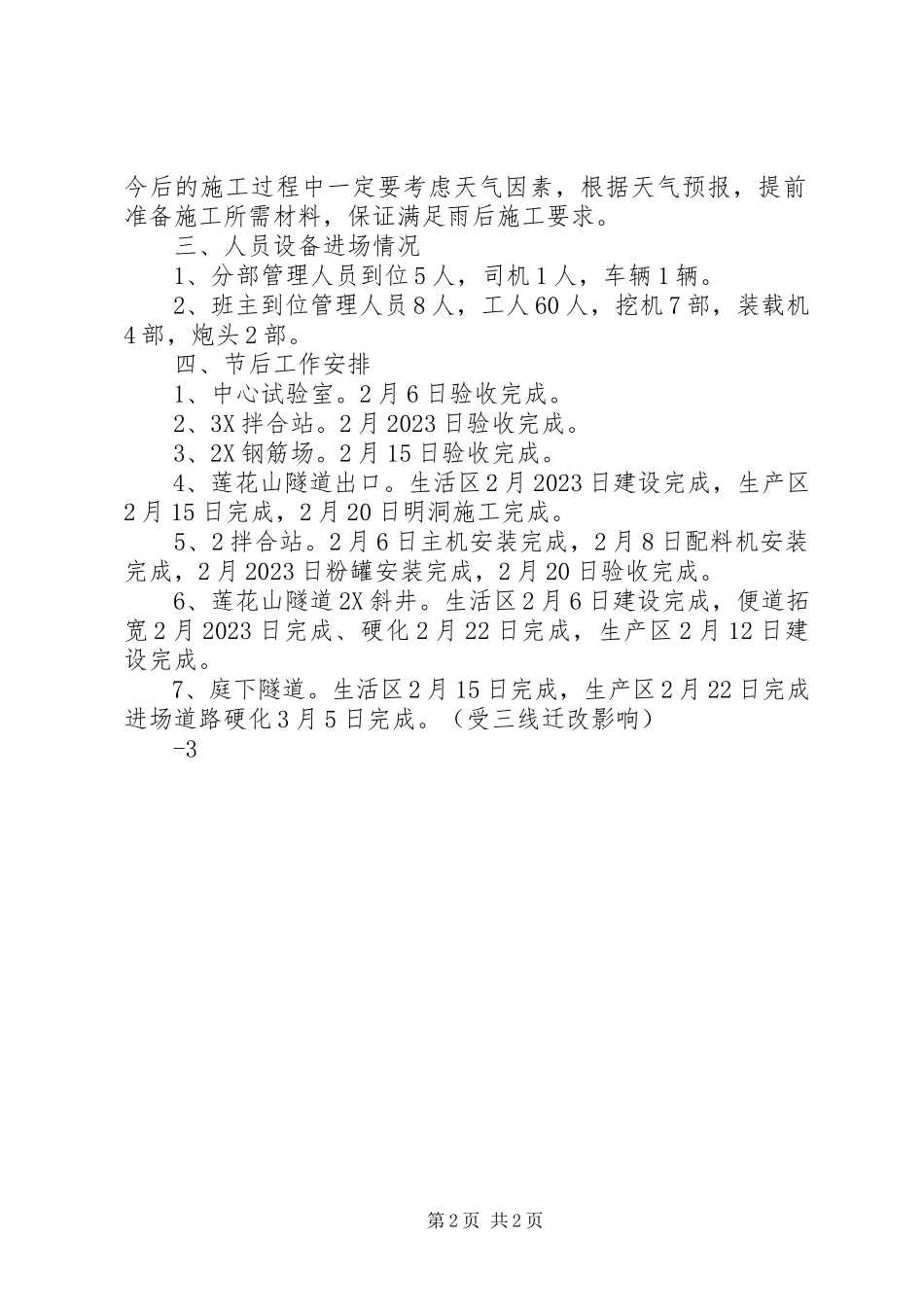

-1期。改进措施。①就征迁问题,专门配备人员跟踪,争取年后红线先期开工点用地全部拿下,不影响施工,并在后期施工过程中,为施工做好保障,做好准备;②由于福建多雨,在今后的施工过程中一定要考虑天气因素,根据天气预报,提前准备施工所需材料,保证满足雨后施工要求。
三、人员设备进场情况
1、分部管理人员到位5人,司机1人,车辆1辆。
2、班主到位管理人员8人,工人60人,挖机7部,装载机4部,炮头2部。
四、节后工作安排
1、中心试验室。2月6日验收完成。
2、3X拌合站。2月2023日验收完成。
3、2X钢筋场。2月15日验收完成。
4、莲花山隧道出口。生活区2月2023日建设完成,生产区2月15日完成,2月20日明洞施工完成。
5、2拌合站。2月6日主机安装完成,2月8日配料机安装完成,2月2023日粉罐安装完成,2月20日验收完成。
6、莲花山隧道2X斜井。生活区2月6日建设完成,便道拓宽2月2023日完成、硬化2月22日完成,生产区2月12日建设完成。
7、庭下隧道。生活区2月15日完成,生产区2月22日完成,进场道路硬化3月5日完成。(受三线迁改影响)
-3
第3页 共3页
