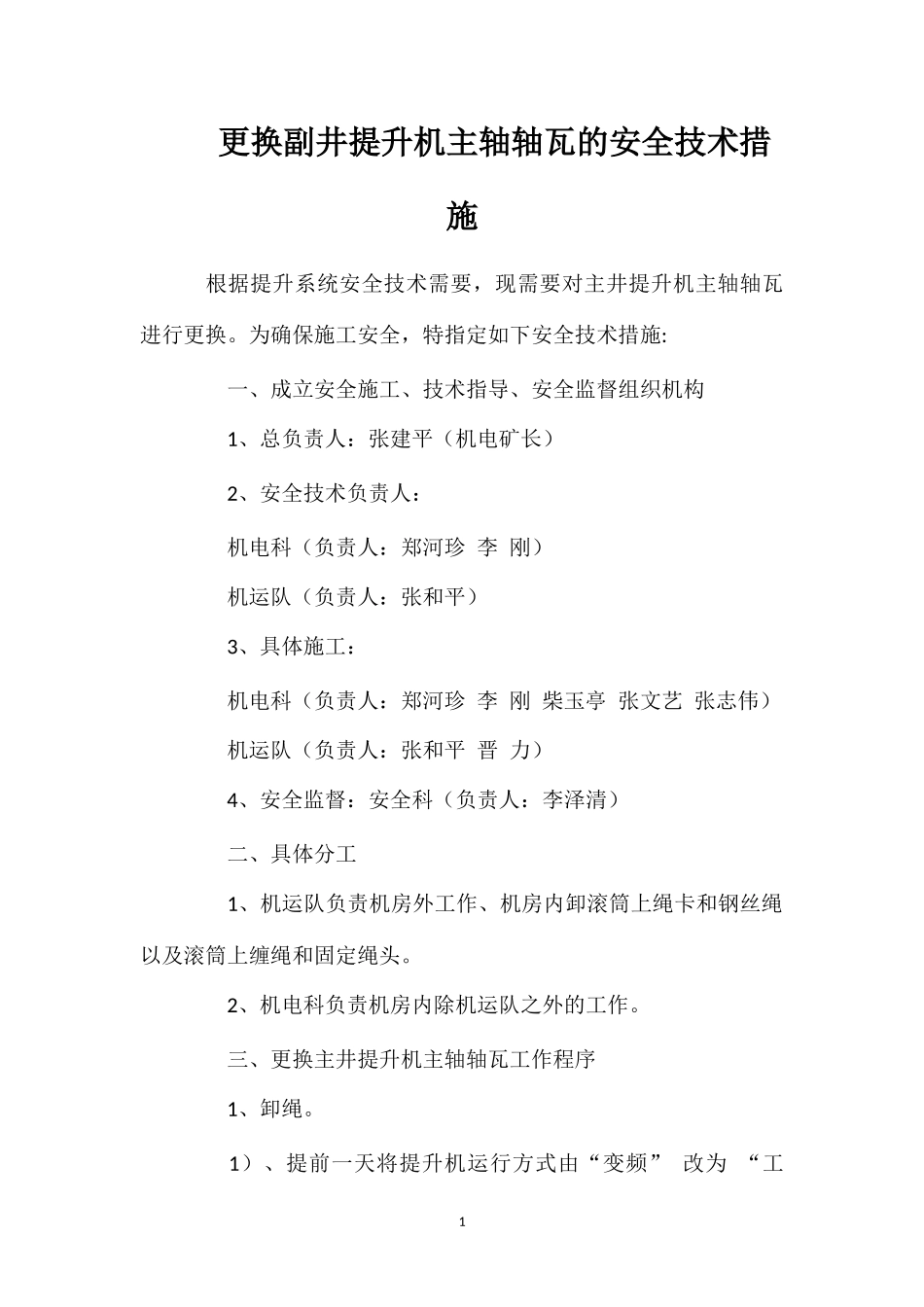

更换副井提升机主轴轴瓦的安全技术措施
根据提升系统安全技术需要,现需要对主井提升机主轴轴瓦进行更换。为确保施工安全,特指定如下安全技术措施:
一、成立安全施工、技术指导、安全监督组织机构
1、总负责人:张建平(机电矿长)
2、安全技术负责人:
机电科(负责人:郑河珍 李 刚)
机运队(负责人:张和平)
3、具体施工:
机电科(负责人:郑河珍 李 刚 柴玉亭 张文艺 张志伟)
机运队(负责人:张和平 晋 力)
4、安全监督:安全科(负责人:李泽清)
二、具体分工
1、机运队负责机房外工作、机房内卸滚筒上绳卡和钢丝绳以及滚筒上缠绳和固定绳头。
2、机电科负责机房内除机运队之外的工作。
三、更换主井提升机主轴轴瓦工作程序
1、卸绳。

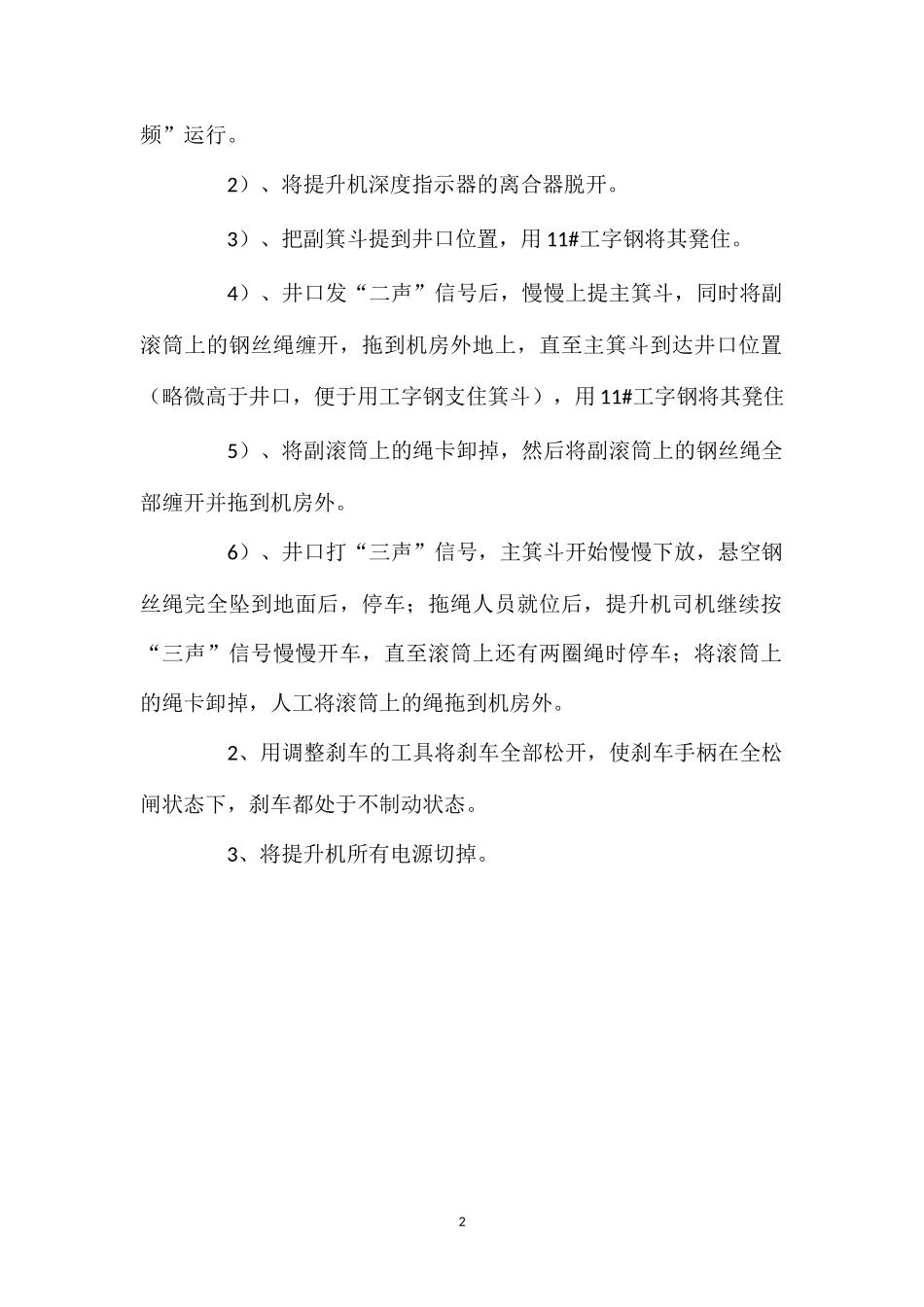

1)、提前一天将提升机运行方式由“变频” 改为 “工频”运行。
2)、将提升机深度指示器的离合器脱开。
3)、把副箕斗提到井口位置,用11#工字钢将其凳住。
4)、井口发“二声”信号后,慢慢上提主箕斗,同时将副滚筒上的钢丝绳缠开,拖到机房外地上,直至主箕斗到达井口位置(略微高于井口,便于用工字钢支住箕斗),用11#工字钢将其凳住。
5)、将副滚筒上的绳卡卸掉,然后将副滚筒上的钢丝绳全部缠开并拖到机房外。
6)、井口打“三声”信号,主箕斗开始慢慢下放,悬空钢丝绳完全坠到地面后,停车;拖绳人员就位后,提升机司机继续按“三声”信号慢慢开车,直至滚筒上还有两圈绳时停车;将滚筒上的绳卡卸掉,人工将滚筒上的绳拖到机房外。
2、用调整刹车的工具将刹车全部松开,使刹车手柄在全松闸状态下,刹车都处于不制动状态。
3、将提升机所有电源切掉。
2
