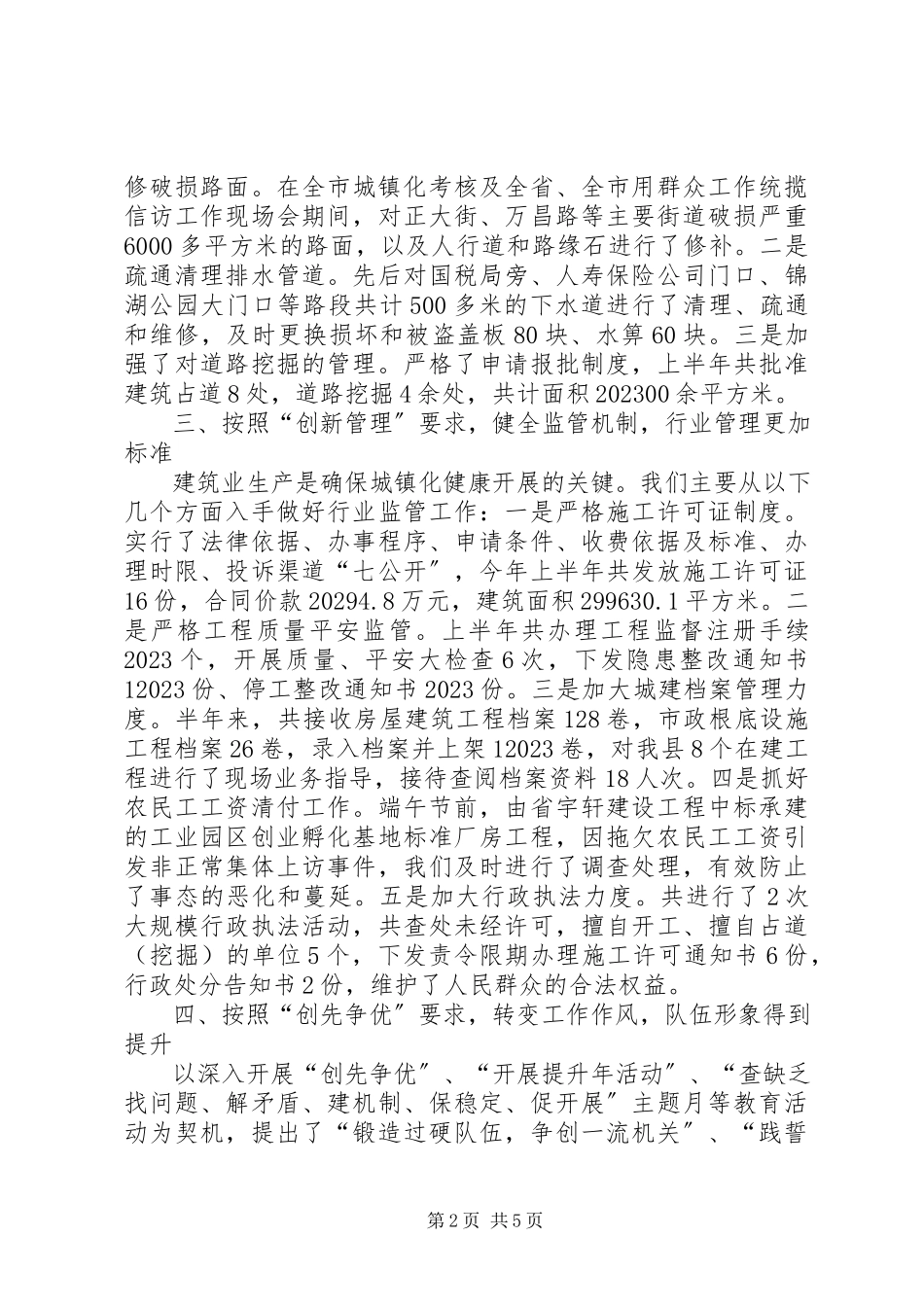

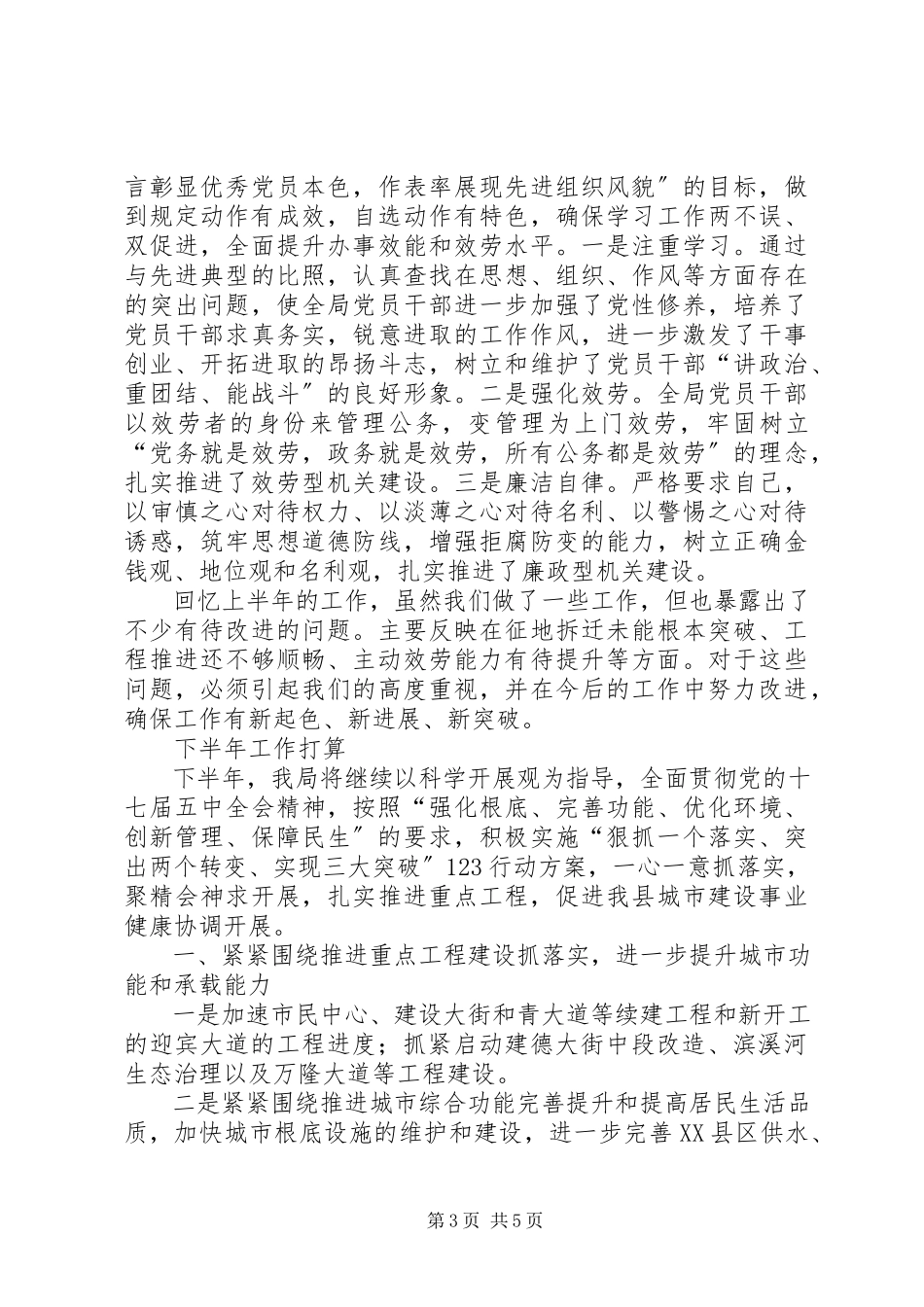

第1页共5页县建设局上年总结暨下年安排2023年以来,县建设局紧紧围绕县委、县政府确定的“十二五〞规划和“弘扬稻作文化加速工业崛起建设中国贡米之乡全面融入生态经济区〞的开展目标,深入贯彻落实科学开展观,着力推进新型城镇化和城市建设,务实进取,开拓创新,重点工程建设及各项业务工作正在有序推进。一、按照“创新突破〞要求,狠抓工作落实,重点工程努力推进2023年,我局解放思想求开展,攻坚克难抓落实,创先争优求突破,全力推进各工程工程的顺利实施。其中:市民中心目前土建工程已完成总进度的90%,下一步在土建竣工验收后,适时启动内、外装饰工程的招标程序。六O北大道道路及排水工程已竣工,人行道砖铺设和行道树栽植等工程根本完成,下一步适时启动亮化工程。建设大街雨污水管铺设和土方工程已完成,正在进行路面垫层施工。管道天然气工程搞好了“川气东送〞我县境内主管铺设的协调效劳,目前施工正在扫尾;踏勘优选了青云至县城支管的路线规划,编制了县城管道天然气专项规划,2023年5月11日县政府与江投燃气公司就天然气工程合作举行了签约仪式。滨溪河生态综合治理工程规划、施工图设计和预算审核已经完成,拟于近期启动招投标、征地和拆迁等工作。建德大街中段改造工程规划、施工图设计和预算审核已经完成,正在进行招投标工作。万隆大道(建德大道至建明大道)规划和施工图设计已经完成,下一步准备编制工程预算,启动征地和拆迁工作。迎宾大道6月23日开工,正在进行土方和雨污水管铺设。万盛大道北段(三期)工程整改和绿化提升工程整改工程已经完成,绿化提升规划设计、预算编制已完成;青大道贯穿工程经与老火车站附近住户屡次沟通协商,已与大局部拆迁户签订了拆迁协议,下一步准备开工建设。二、按照“创新和谐〞要求,完善市政设施,城市功能日益完善把抓好市政设施管理维护作为提高城市形象、方便市民生活的重中之重,加大了对市政设施的建设管理力度。一是及时维第2页共5页修破损路面。在全市城镇化考核及全省、全市用群众工作统揽信访工作现场会期间,对正大街、万昌路等主要街道破损严重6000多平方米的路面,以及人行道和路缘石进行了修补。二是疏通清理排水管道。先后对国税局旁、人寿保险公司门口、锦湖公园大门口等路段共计500多米的下水道进行了清理、疏通和维修,及时更换损坏和被盗盖板80块、水箅60块。三是加强了对道路挖掘的管理。严格了申请报批制度,上半年共批准建筑占道8处,道路挖掘4余处,共计面...
