2023年高压线防护方案
2023
年高
防护
方案
高压线防护方案(电力中心医院)
高压线防护方案
1.编制依据:
1.1建筑施工平安检查标准jgj59-99
1.2施工现场临时用电平安技术标准jgj46-2023
1.3建筑施工脚手架实用手册
2.工程概况:
工程名称:xx省电力中心医院工程
工程地址:xx市xx公园西门南侧
建设单位:xx省电力中心医院
设计单位:中国建筑东北设计院
管理单位:xx瑞志城建工程管理咨询
监理单位:xx市建筑大学建设工程管理公司
施工单位:xx明阳建筑工程
2.1施工现场与周围环境2.1.1变压器和高压线位置及搭设前提条件
xx电力中心医院工程位于xx市xx区xx公园西门南侧,东临东北大学和望湖路小学。沿街高压供电线路紧邻施工现场西侧围墙。施工现场大门北侧围墙内为钢筋制作区,大门南侧为两台315kv变压器,高压线和变压器均在塔吊的回转半径内。高压线为10kv绝缘输电线路,高压线杆高度约为15m。由于场地狭小,西侧大门为施工现场材料进场卸车区,西门北侧为钢筋料场和加工区,高压线临近西侧围挡南北间距离约为150米。上述区域为主体施工阶段塔吊作业频繁区,且高压线在塔吊回转半径内,必须对高压线和变压器采用防护架保护。
根据施工现场临时用电平安技术标准(jgj46-2023)和建筑施工脚手架实用手册规定。根据各项标准要求,为确保正常供电和施工人员的人身平安,必须采取切实可行的防护措施,编制专项防护方案。
我们考虑搭设三排防护脚手架,局部由于场地宽度限制搭设双排防护脚手架。为了保证施工平安,在根底及主体结构施工阶段,对高压线及变压器进行平安防护,平安防护用架要等到主体施工完毕塔吊撤除后才能撤除。
3.施工安排
3.1为确保行人和塔吊作业时高压线和变压器的平安,防护架应在塔吊动作前及时搭设。
3.2施工组织及任务划分:
由工程部负责人主管,工程部平安员组织架子组搭设防护架子。在架设防护设施时,工程部临时用电电工、平安员及架子组长必须在现场旁站监督施工。
3.3高压线防护脚手架形式选择
根据防护架搭设的目的及平安生产的施工要求,靠近高压线一侧的防护须采用绝缘材料并保证一定的平安距离。所以脚手架顶端高过高压线2m。架体最上排与高压线水平距离应不小于2m。
4.施工准备
4.1材料准备
①木杆选用的杉木杆,立杆小头直径为80-100mm,大头直径为120-140mm。横杆小头直径不小于80mm,腐朽、折裂、枯节的木杆,一律禁止使用。
4.2技术准备4.2.1了解工程施工的具体情况及施工步骤。
4.2.2熟悉防护架搭设的平安技术规程。
4.2.3要向操作人员进行详细的技术交底和平安交底。
4.3人员准备
4.3.1防护架施工设专业架子工长负责,对其安装、撤除、检查和围护设平安监督检查人员,确保防护架的搭设和使用符合设计要求。
4.3.2配备体检合格并经特种作业人员平安技术管理规那么考核和平安教育培训合格的架子工持证上岗进行施工。
4.4现场准备
①现场场地杂物去除干净。
②对施工区域人行便道进行临时封闭。
③定位放线并夯实立杆根底占用地面。
5.技术措施
5.1搭设作业程序

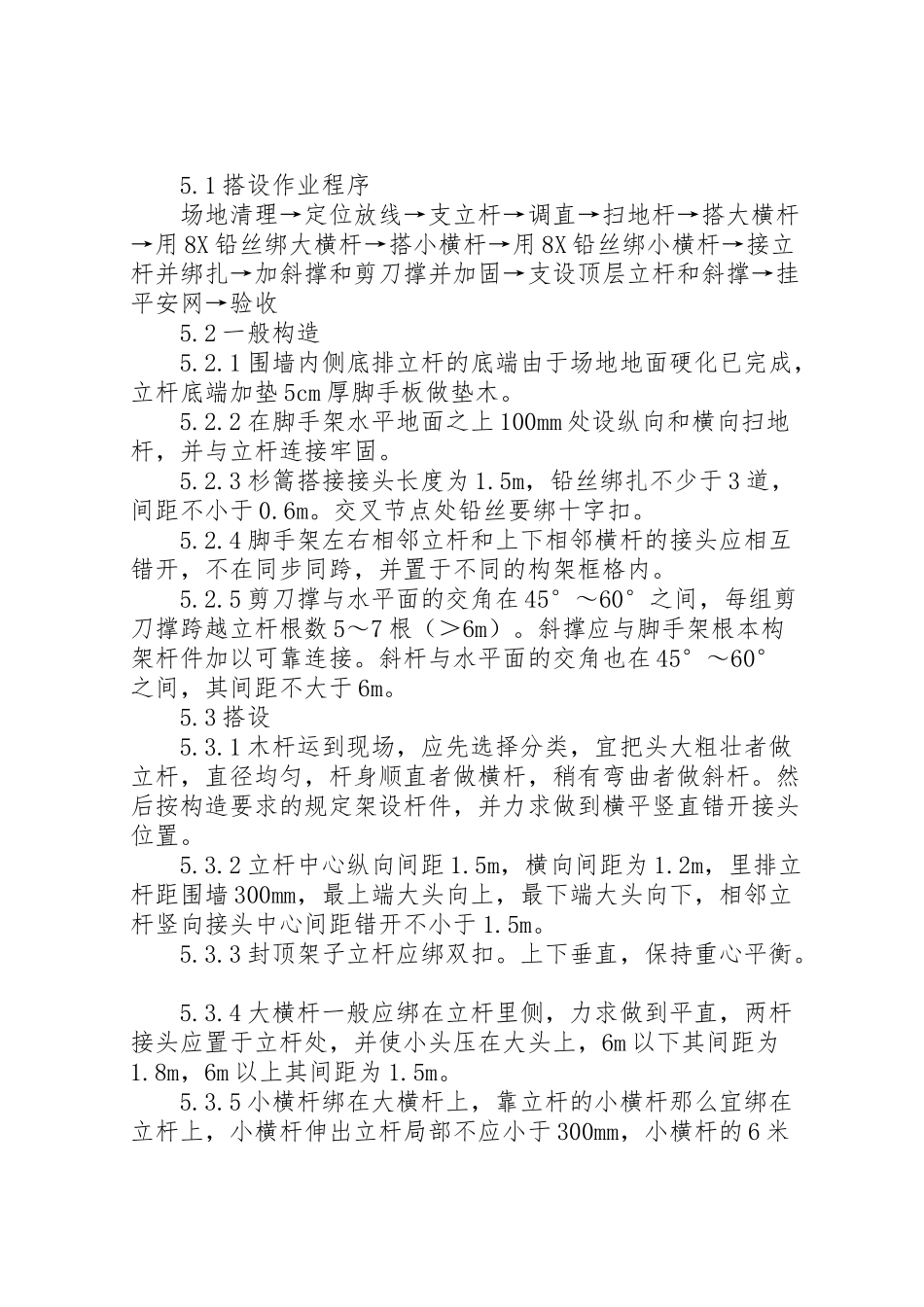

场地清理→定位放线→支立杆→调直→扫地杆→搭大横杆→用8X铅丝绑大横杆→搭小横杆→用8X铅丝绑小横杆→接立杆并绑扎→加斜撑和剪刀撑并加固→支设顶层立杆和斜撑→挂平安网→验收
5.2一般构造
5.2.1围墙内侧底排立杆的底端由于场地地面硬化已完成,立杆底端加垫5cm厚脚手板做垫木。
5.2.2在脚手架水平地面之上100mm处设纵向和横向扫地杆,并与立杆连接牢固。
5.2.3杉篙搭接接头长度为1.5m,铅丝绑扎不少于3道,间距不小于0.6m。交叉节点处铅丝要绑十字扣。
5.2.4脚手架左右相邻立杆和上下相邻横杆的接头应相互错开,不在同步同跨,并置于不同的构架框格内。
5.2.5剪刀撑与水平面的交角在45°~60°之间,每组剪刀撑跨越立杆根数5~7根(>6m)。斜撑应与脚手架根本构架杆件加以可靠连接。斜杆与水平面的交角也在45°~60°之间,其间距不大于6m。
5.3搭设
5.3.1木杆运到现场,应先选择分类,宜把头大粗壮者做立杆,直径均匀,杆身顺直者做横杆,稍有弯曲者做斜杆。然后按构造要求的规定架设杆件,并力求做到横平竖直错开接头位置。
5.3.2立杆中心纵向间距1.5m,横向间距为1.2m,里排立杆距围墙300mm,最上端大头向上,最下端大头向下,相邻立杆竖向接头中心间距错开不小于1.5m。
5.3.3封顶架子立杆应绑双扣。上下垂直,保持重心平衡。
5.3.4大横杆一般应绑在立杆里侧,力求做到平直,两杆接头应置于立杆处,并使小头压在大头上,6m以下其间距为1.8m,6m以上其间距为1.5m。
5.3.5小横杆绑在大横杆上,靠立杆的小横杆那么宜绑在立杆上,小横杆伸出立杆局部不应小于300mm,小横杆的6米以下间距为1.8m,6m以上其间距为1.5m。最顶端两步挂平安网。
5.3.6为保证架体的稳定性,在靠近基坑里侧一排第四步处设置缆风绳,第三步处设置抛撑,以缆风绳的拉力和抛撑的支撑力保证架体的抗风压能力。抛撑选用粗壮杉木,缆风绳采用φ16钢丝绳。
5.6.7架体在跨越现场大门和北侧停车场时,由于立杆间距加大,应在大门上方保护架内加设斜撑,大门两侧选用加粗立杆,门头上方大横杆采用加长,加粗横杆。以保证此区域的稳定性。详见以下图:
内容总结
(1)施工现场大门北侧围墙内为钢筋制作区,大门南侧为两台315kv变压器,高压线和变压器均在塔吊的回转半径内
(2)横杆小头直径不小于80mm,腐朽、折裂、枯节的木杆,一律禁止使用
(3)4.3人员准备
4.3.1防护架施工设专业架子工长负责,对其安装、撤除、检查和围护设平安监督检查人员,确保防护架的搭设和使用符合设计要求
