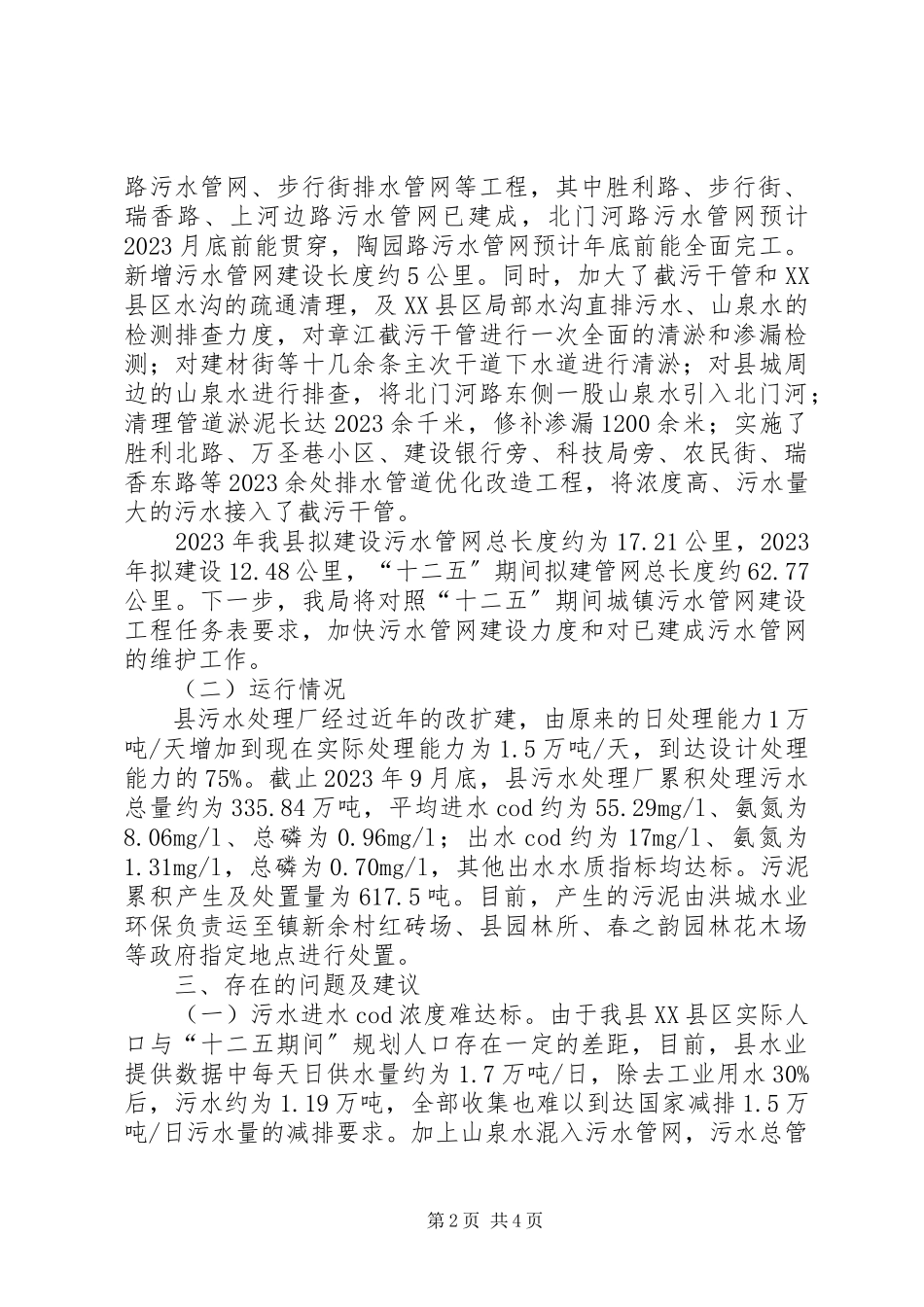

第1页共4页污水处理厂建设和运行工作汇报近年来,我局在县委、县政府的正确领导下,在相关部门的关心支持下,为实现我县污染节能减排目标,狠抓污水处理工程建设,加大对污水处理厂运行情况的监管力度。目前,城市局部污水处理设施建设正有条不紊的施工当中,县污水处理厂的运行情况根本正常。现由我就县污水处理厂建设和运行情况作个简要汇报:一、县污水处理厂及XX县区管网根本情况县污水处理厂位于县城镇村。工程总投资5580万元。工程远期设计规模4万吨/天,近期规模2万吨/日。工程分二期实施,一期于202223年8月开工,土建按照2万吨/日建成,设备安装按1万吨/日运行,202223年2023月份投入试运行,202223年3月移交洪城水业环保投入运营。二期扩建工程以bot模式由洪城环保总公司组织实施,工程总投资约490万元,该公司于2023年12月底根本完成设备安装2023年3月上旬完成联运调试,2023年3月中旬开始试水运行,2023年4月4日经XX市环保局批复试运行,并已向省环保厅申请竣工环保验收,目前各项设施正常运转,出水稳定,达标排放,运营以来,未出现任何环境平安事故。二、县污水处理厂及XX县区管网的建设和运行情况(一)建设情况县“十二五〞期间中央财政城镇污水处理设施配套管网专项资金集中支持污水管网长度为62.77公里,共67个污水管网工程。工程投资额为9046.93万元,其中中央资金实际到位1937万元。由于我县总规修编,城市开展方向发生改变,导致省住建部核定的工程在工程建设地点、任务量方面发生极大的变化,为此,在去年12月我县将“十二五〞期间中央财政城镇污水处理设施配套管网任务报省厅批准已进行了调整。截止2023年底,我县实际完成管网建设33.2023公里,约占“十二五〞污水管网任务总数的50%。近年来,我县投入资金750万元,开工建设了县胜利路、北门河路、陶园路污水管网工程、瑞香路污水支管工程、上河边第2页共4页路污水管网、步行街排水管网等工程,其中胜利路、步行街、瑞香路、上河边路污水管网已建成,北门河路污水管网预计2023月底前能贯穿,陶园路污水管网预计年底前能全面完工。新增污水管网建设长度约5公里。同时,加大了截污干管和XX县区水沟的疏通清理,及XX县区局部水沟直排污水、山泉水的检测排查力度,对章江截污干管进行一次全面的清淤和渗漏检测;对建材街等十几余条主次干道下水道进行清淤;对县城周边的山泉水进行排查,将北门河路东侧一股山泉水引入北门河;清理管道淤泥长达2023余千米,修补渗漏1200余米;...
