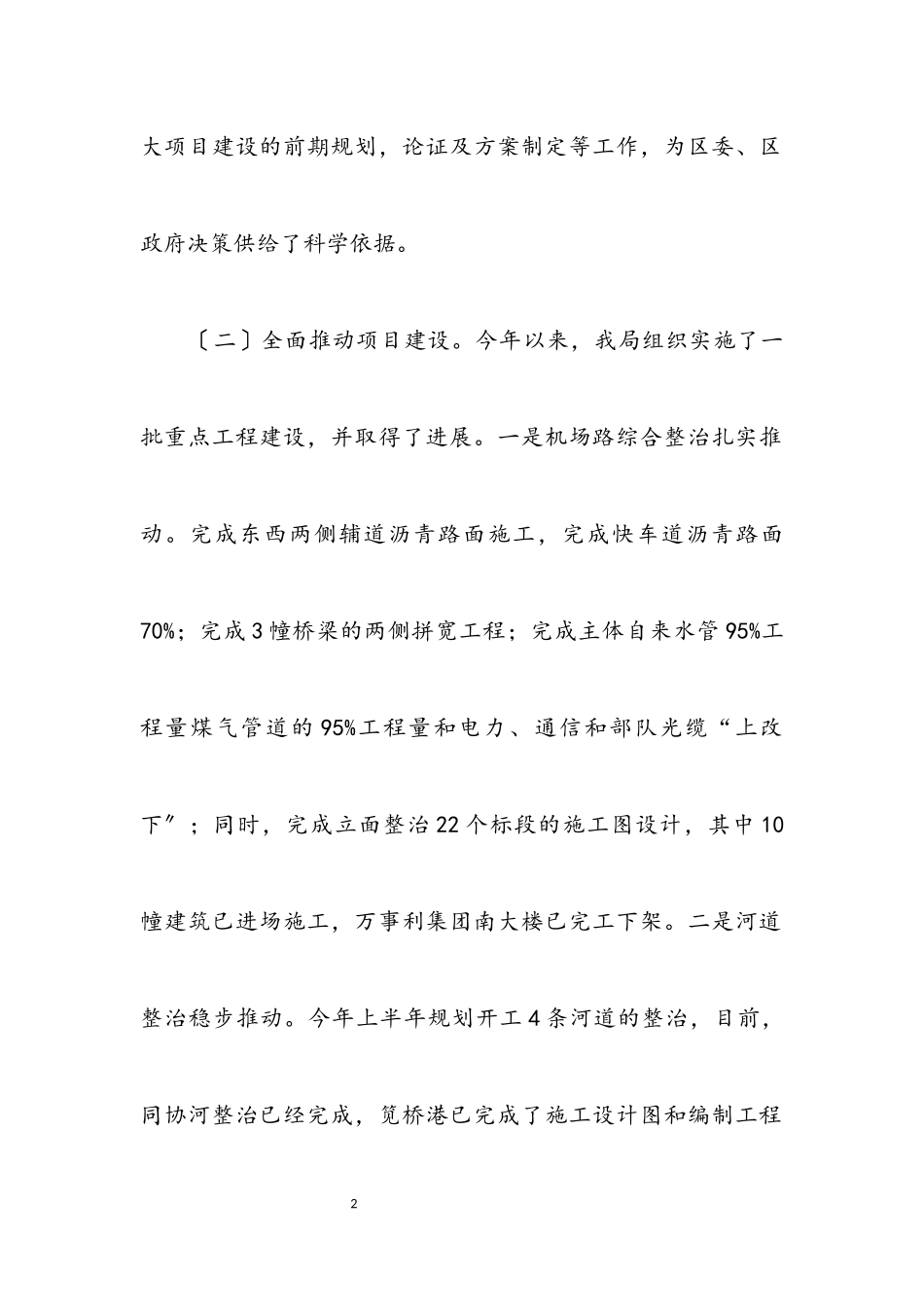

12023年建设局各项职能发挥状况半年总结今年以来,我局在区委、区政府的正确领导下,围绕全区城市建设的中心任务,充分发挥参谋、组织、协调职能,各项工作都取得了进展。一、上半年工作完成状况〔一〕认真履行谋划职能。上半年,我局认真履行参谋、组织、协调职能,乐观参与谋划大项目建设,经过大量调查争辩,反复与各镇、街道及市、区有关部门的会商协调,参与制订了我区城市建设的“三年行动规划〞,同时,我局依据区委、区政府要求,认真做好对全区城市建设进度的定期汇总和分析,对全区项目建设状况提出建议,我们还乐观参与了区内2大项目建设的前期规划,论证及方案制定等工作,为区委、区政府决策供给了科学依据。〔二〕全面推动项目建设。今年以来,我局组织实施了一批重点工程建设,并取得了进展。一是机场路综合整治扎实推动。完成东西两侧辅道沥青路面施工,完成快车道沥青路面70%;完成3幢桥梁的两侧拼宽工程;完成主体自来水管95%工程量煤气管道的95%工程量和电力、通信和部队光缆“上改下〞;同时,完成立面整治22个标段的施工图设计,其中10幢建筑已进场施工,万事利集团南大楼已完工下架。二是河道整治稳步推动。今年上半年规划开工4条河道的整治,目前,同协河整治已经完成,笕桥港已完成了施工设计图和编制工程3量清单及工程招投标信息工作;沈家港已完成了开工前预备工作,施家湾港完成了工程招投标;同时,由丁桥大型居住区组织实施的泥桥港已完成全部水体工程量和60%的景观绿化工程,田园一号港也已进场施工,我区“三河一路〞〔上塘河四期〕已完成北岸2700米,150亩左右的交地任务;北岸5家企业完成三家企业的签订,二家正在谈判中,估量7月15日前撤除完毕;南岸大塘、三义的交地、拆迁协议已完成,7月15日前完成腾空、撤除。三是危旧房改善全面推动。今年以来,新启动危改9667.65平方米,已累计完成42594平方米。根本完成华家池历史建筑工程样板房主体,其余6幢完成形象进度50%;完成笕桥历史街区扩初方案设计;完成凯旋铁路花圃新村4设计方案论证。〔三〕加大环境建设力度。以绿化建设为主抓手,不断加快环境建设步伐。上半年,共完成新扩绿地22.8万平方米,其中和谐港11.6万平方米,石大线8万平方米,庆春广场公建地块0.5万平方米,水墩公园0.7万平方米及小区绿化2万平方米〔浅草明苑、云河家园〕,同时,结合机场路综合整治,完成了机场路配套绿化3个标段的施工招投标。同时支小路改造、建设也得到推动。完成了明石路雨...
