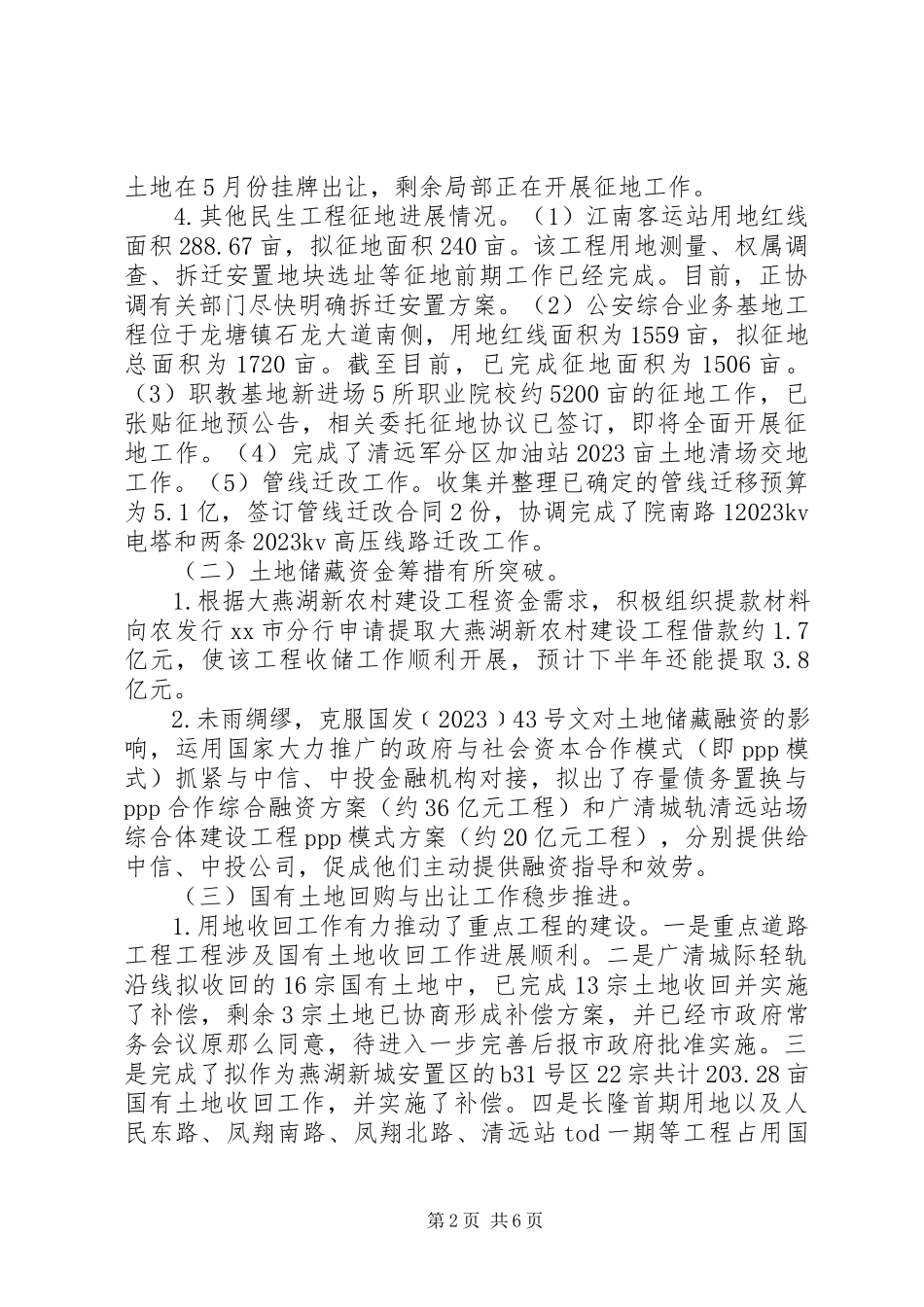

第1页共6页土地部门上半年工作总结和下半年工作方案上半年,在市委、市政府的正确领导和大力支持下,我局以十八届三中、四中全会精神为指导,深入贯彻中央经济工作会议和省委十一届四次全会精神,围绕保障“扩容提质、南融北拓〞和实现广清一体化的工作目标,积极适应新常态,克服了工作任务重,时间要求紧,政策性制约因素多等困难,团结拼搏,锐意进取,扎实开展土地储藏工作,尤其是重点工程征地拆迁工作,有效推动了清远城市开展,较好的完成了市委市政府安排的工作任务。一、上半年工作完成情况(一)征地拆迁工作进入攻坚克难阶段。2023年上半年,我局结合燕湖新城、长隆银盏工程的推进,在征地拆迁资金吃紧,融资困难的情况下,主要围绕重点工程中的重点、难点开展攻坚克难,在资金无法到位的情况下,努力克服制约因素,竭力推进,其中:1.燕湖新城等重点工程征地进展情况。一是上半年完成了2023年重点工程用地最后百余亩的征地拆迁收尾工作,顺利打通了黄腾峡大道、凤翔北路、四桥引道、五桥引道等一批重点道路。二是多方调剂资金,确保沥头路等重点道路的征地拆迁完成和顺利开工建设。三是燕湖新城起步区已确定了征收范围,其中核心区已与相关街办签订委托征地合同,正式开展征地工作。2.长隆工程征地拆迁进展情况。截至目前,需实施征收的约集体土地已经完成征收,房屋拆迁也完成过半;相关安置区建设已经在2023年5月份完成工程招投标,目前已经开工建设。华南虎基地、动植物种源基地、展馆用地征收工作均进展顺利,局部征地工作已完成并交付使用,目前已开工建设。3.广清轻轨及tod工程征地进展情况。上半年,我局继续做好广清城轨正线及银盏站、清远站两个tod工程用地征地拆迁工作,其中已完成城轨正线征地、拆迁、清场工作;根本完成银盏站tod工程征地工作,拆迁工作已进入尾声;下大力完成了清远站tod工程一期范围内2023户困难户的拆迁工作,确保第2页共6页土地在5月份挂牌出让,剩余局部正在开展征地工作。4.其他民生工程征地进展情况。(1)江南客运站用地红线面积288.67亩,拟征地面积240亩。该工程用地测量、权属调查、拆迁安置地块选址等征地前期工作已经完成。目前,正协调有关部门尽快明确拆迁安置方案。(2)公安综合业务基地工程位于龙塘镇石龙大道南侧,用地红线面积为1559亩,拟征地总面积为1720亩。截至目前,已完成征地面积为1506亩。(3)职教基地新进场5所职业院校约5200亩的征地工作,已张贴征地预公告,相关委托征地...
