温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023
连续
重整
停工
方案

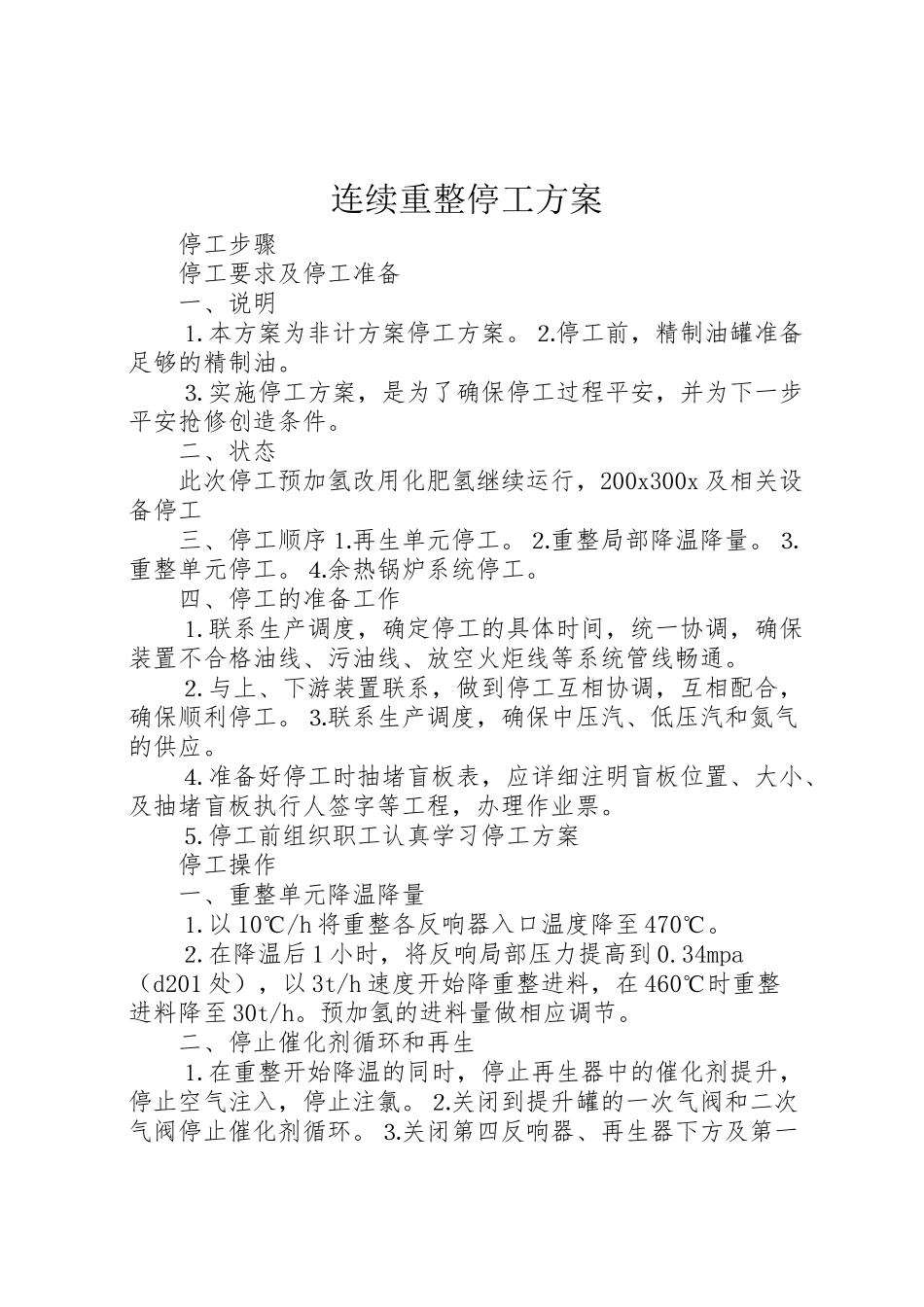

连续重整停工方案
停工步骤
停工要求及停工准备
一、说明
⒈本方案为非计方案停工方案。⒉停工前,精制油罐准备足够的精制油。
⒊实施停工方案,是为了确保停工过程平安,并为下一步平安抢修创造条件。
二、状态
此次停工预加氢改用化肥氢继续运行,200x300x及相关设备停工
三、停工顺序⒈再生单元停工。⒉重整局部降温降量。⒊重整单元停工。⒋余热锅炉系统停工。
四、停工的准备工作
⒈联系生产调度,确定停工的具体时间,统一协调,确保装置不合格油线、污油线、放空火炬线等系统管线畅通。
⒉与上、下游装置联系,做到停工互相协调,互相配合,确保顺利停工。⒊联系生产调度,确保中压汽、低压汽和氮气的供应。
⒋准备好停工时抽堵盲板表,应详细注明盲板位置、大小、及抽堵盲板执行人签字等工程,办理作业票。
⒌停工前组织职工认真学习停工方案
停工操作
一、重整单元降温降量
⒈以10℃/h将重整各反响器入口温度降至470℃。
⒉在降温后1小时,将反响局部压力提高到0.34mpa(d201处),以3t/h速度开始降重整进料,在460℃时重整进料降至30t/h。预加氢的进料量做相应调节。
二、停止催化剂循环和再生
⒈在重整开始降温的同时,停止再生器中的催化剂提升,停止空气注入,停止注氯。⒉关闭到提升罐的一次气阀和二次气阀停止催化剂循环。⒊关闭第四反响器、再生器下方及第一上部料斗与复原室之间的遥控阀,停k303。⒋f30
1、f30
2、f30
3、f304开始降温至350℃,保持再生回路压缩机循环,以维持烧焦、氧氯化和焙烧床层中温度约300℃。降温速度≯20℃/h,维持再生回路中的压力。⒌当烧焦和焙烧床层温度降至300℃时,停止注碱和碱液循环,停洗涤水,再生系统循环降温。
⒍再生器催化剂床层温度到50℃时,停止再生回路压缩机k301。⒎关闭水洗罐底部液控的截止阀。⒏保持再生回路在氮气正压力下。⒐隔断碱循环泵,排液并用洗涤水冲洗。
⒑使催化剂冷却到50℃以下,此时,再生局部完全停工。
三、停止重整进料
1.当再生停止后,将预加氢精制油通过精制油线改至老重整进料,此时停止连续重整重整进料。关闭进料阀,将产品改至不合格油线,停复原加热炉,关闭去复原室的h2流控阀和复原室出口处的差压控制阀降温。
2.切断重整进料后,立即停k202,关闭d206出口处阀门,在装置边界处引化肥氢通过减压阀将压力控制在2.5mpa,将化肥氢倒引至预加氢补氢阀处给预加氢补氢(注意流程走向防止氢气在d206反窜)。同时切断通往所有氢用户管线上的阀门。翻开k302出口到氢提升系统的阀门。以手动方式关闭pic2068c、pic2079,关闭k202入口和出口的闸阀。
3.以15℃/h的速度开始降低各反响器温度至400℃,然后保持该温度进行恒温带油,k201继续运转,在此期间,保持d201的压力不低于0.3mpa,d201液面保持30%,p201走开工旁路进c201,d201一旦抽空,停p201。
4.恒温4—8小时后,将各反响器入口温度以15℃/h的速度降至200℃,停加热炉继续氢气循环,直至各反响器床层温度小于50℃,k201转速控制2022转/分钟左右,d201向火炬减压至0.05mpa,从k201出口用氮气充压至0.3mpa(充压速度每小时不大于0.1mpa),d201泄压至火炬,再充压至0.3mpa,对临氢系统各低点放空、死角部位、仪表引压线、采样口等用氮气吹扫置换。d201维持0.3mpa,继续从k201出口补氮气置换,压控向火炬卸压。直到采样分析氢烃含量小于0.5%为合格。卸压至0.1mpa后,关闭pic2068手阀,停k201,关闭出入口大阀。
5.当重整系统用氮气置换时,k302出口给氮气,从开工线置换氢气提升线。置换合格停k302。
6.z301泄压至火炬系统,入口给氮气,置换直到采样分析氢烃含量小于0.5%为合格。
四、再接触停工
⒈重整切断进料时,停氨冷系统。
⒉从k202出口通入氮气充压至0.8mpa,将管线及d204存油压至d205,罐底油用p204送到c201。d205抽空后停p204,再接触系统从pic-2085向火炬卸压,对系统进行氮气置换。
五、稳定塔c201停工
⒈重整切断进料前将塔底油改走汽油线。
⒉切断进料后,停泵p204后,关闭fic2023阀,关闭d204至d205的大阀。
⒊维持塔底液在60%,单塔循环,以25~30℃/h的速度将f205出口温度降至150℃时停f205,p202继续循环,当塔底温度低于60℃时,停p202。
六、余热锅炉停工
⒈余热锅炉停运与重整局部停工同时进行,由外界蒸汽维持透平运转的正常供汽,自产蒸汽放空。
⒉随着重整的降温,蒸汽发生系统产生的蒸汽因温度下降,质量不合格,要及时将并管网蒸汽阀关小至1/2。此时由于汽包压力低,管网蒸汽要倒窜至汽包防冻,注意控制好汽包液位,必要时关小上水,但不能关死。液面高时利用排污线进行排污。当重整四合一炉熄火后(只留常明灯),保持d-502液位40-50%,p501继续循环防冻。
七、停工本卷须知:
⒈重整在降温降量过程中要防止超温,一定要遵守先降温后降量的原那么。⒉退油前200x各塔和容器先不放空,用泵抽油的速度要尽量慢一些。
用气将塔内存油压向界外的,要留有液面,以防气体窜入汽油罐,损坏汽油罐。各塔、将油入明沟,进入地下罐的油温应小于40℃。
⒊改好的流程经检查确认后,方可引入介质,防止跑、冒、漏、窜、烫伤等事故发生。⒋临氢系统充压,泄压要注意保持正向流动,即泄压从后部高分罐,充压从前部压缩机出口进行,氮气置换时,不要留死角,置换合格后用氮气保压,防止临氢系统进水。
九、停工期间防冻措施
1.200x塔在循环降温前将回流罐内水减净。
2.回流泵关出入口阀排空放净。
3.重沸器要稍开投用保持温度。(e108)4.加药泵要运行,加药浓度降低。
5.各伴热线保持投用状态且正常。
6.发汽系统保持除氧水量进d502,
3.5mpa蒸汽倒窜至汽包,同时循环泵501要运行正常。备用泵连通线常开。加热炉长明灯正常燃烧,保持发汽系统的温度。
连续重整冬季停工方案
技术科:
机动科:
安环科:
厂领导:
时间:时间:时间:时间:时间:
时间:
时间:
总值班室:
第二篇:停工整顿方案xxx工程
平安生产停工整顿工作方案
xxx工程
二○一一年九月二十九日
就今年下半年以来,南网其它公司和广东电网公司系统连续发生了8起人身伤亡事故,不断拉响施工平安警报,敲响了平安的警钟。为深刻吸取事故教训,确实有效防止事故在本公司施工工程发生,根据关于立即开展平安生产停工整顿的紧急通知(广电安"2023"60号)文件精神以及阳江供电局方案建设部平安生产停工整顿工作方案的要求,决定对本公司配网部所辖的在建工程立即开展停工整顿,采取多级学习、深入检查的方式,坚决遏止平安事故的发生,确保平安生产局面稳定。
一、工作思路
以今年以来人身事故为鉴,以南网、广东电网公司、阳江供电局、XX县区供电局下发的平安学习资料和平安生产停工整顿文件为指导思想,组织本部各班组和分包单位开展学习讨论,让各单位工程管理人员和班组人员认真看待和深入思考多起事故原因,查找思想、组织、制度和措施等方面的差距和问题,制定整改方案,落实整改工作,争取早日平安复工。
二、组织机构
(一)领导小组组长:xxx副组长:xxx、xxx成员:xxx、xxx……
职责。负责组织配网部对所辖工程开展停工整顿工作,解决涉及整改工作的重大问题和相关资源。
(二)领导小组下设三个检查、验收工作组
1、第一工作组
成员:xxx、xxx……
职责。负责对XX县区局2023年配网工程第二标段之石湾站新建和园线调整石体线负荷工程、桂山站新出桂邮线调整石湾站石邮甲线负荷工程进行检查工作,并对该工程管理、施工人员(含分包单位)组织开展学习讨论。
2、第二工作组成员:xxx、xxx……
职责。负责对XX县区局2023年配网工程第二标段之石湾站石金线网架完善工程、随垌站新建能源一线线路工程、南排12队宅基地新增台区工程进行检查工作,并对该工程管理、施工人员(含分包单位)组织开展学习讨论。
3、第三工作组成员:xxx、xxx……
职责。负责对部门车辆管理和进行性能平安检查,在停工整顿期间加大车辆管理力度。
三、整顿内容
整顿活动包括学习讨论、隐患排查和整改提高三个阶段。
(一)学习讨论时间:10月1日
1、一级讨论(管理人员)
本公司配网部和分包单位施工班组长及以上人员认真学习汕尾局“6〃26〞、汕头局“7〃8〞广州局“7〃15〞、汕尾陆河局“8〃8〞、中山局“8〃26〞、贵州安顺局“9〃11〞、韶关局“9〃23〞、肇庆局“9〃27〞人身死亡事故案例和关于加强电网建设平安
管理工作的紧急通知、强化基建管理扭转平安不利局面、关于立即开展平安生产停工整顿的紧急通知等平安文件,工程经理(工程负责人)、平安管理员、技术负责人、质量员及班组长要学习讨论后结合自身的实际工作情况每人写一篇学习体会,反思平安生产工作存在的缺乏。
2、二级讨论(施工班组)
有针对性地对公司配网部和分包单位施工班组全体作业人员开展活动,集中学习上述案例和平安文件资料,并安排有深刻感想和体会的人员(包括已写学习体会的)在班组学习过程中进行演讲,工作小组人员根据实际参加班组的讨论活动。
(二)隐患排查
时间:10月2日至10月3日
工作小组对所负责施工单位进行隐患排查的内容应包括广东电网公司停工整顿隐患排查与整改内容、阳江供电局停工整顿隐患排查与整改(附件1)中的“检查交通平安及车辆管理〞和“检查工程工程〞两局部内容,排查时要做好记录,登记好发现的问题并立即要求施工班组或分包单位作出整改,如有不能立即整改的,须勒令其制定相应的防范措施和整改方案,限期整改。
(三)整改提高时间:10月4日至10月7日
根据隐患排查的结果和整改方案,对存在问题的单位进行复查。工作小组审查后,认为该工程具备复工条件的,及时提
交阳江供电局停工整顿总结报告(附件2),并经广东电网阳XX县区供电局抽查验收审批后,方可复工。
四、工作要求
(一)公司本部各班组、分包单位参考本方案并根据自身实际情况,自行组织工程管理、施工班组技术及作业人员开展学习讨论,对在建配网工程实施隐患排查并作出整改,到达平安复工的要求。
(二)要高度重视本次停工整顿活动,确保整改工作横向到边、纵向到底,不留死角,收到实效。
(三)要加强与上级部门的联系,在整治期间如有疑问,请及时向上级部门反映,确保整治工作顺利开展。
(四)对于到达整顿要求的工程工程,必需及时申请复工,以实现各项工作及早恢复到正
