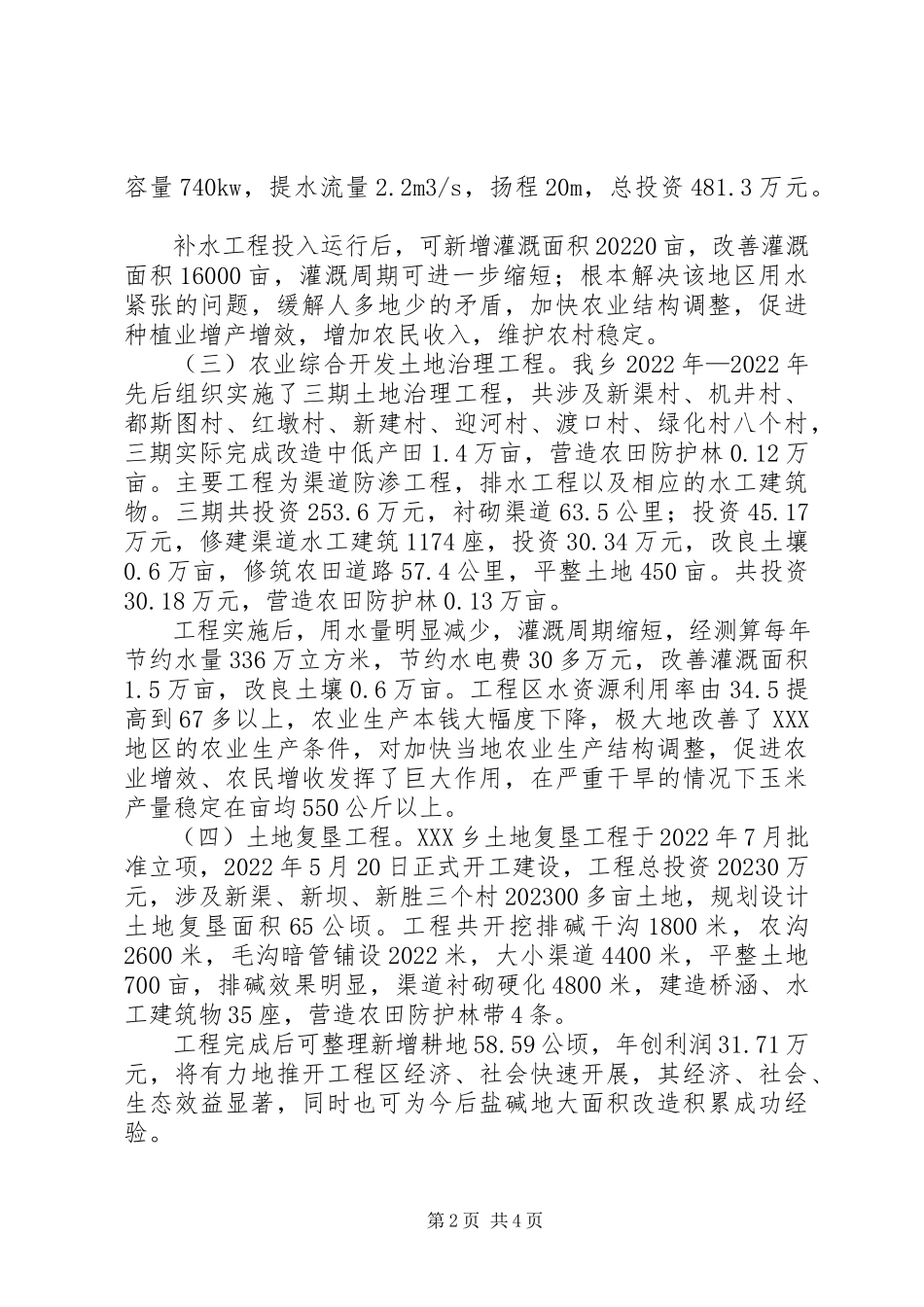

乡农田水利建设情况汇报 [组图]xxx乡农田水利建设情况汇报 XXX乡农田水利建设情况汇报 XXX乡1966年建乡,1997年4月由伊盟XX县区划归XXX市XXX区。全乡有可耕地2.1万亩,农业人口1.5万人,地处黄河东岸,属三级提黄灌区。在划归XXX区的前15年间,由于隶属关系不确定,伊盟方面一直未给XXX乡投入,以至我 乡水利、交通、通讯、教育等设施历史“欠帐〞甚多,根底条件相当落后。近年来,在市、区两级政府和各有关部门的大力支持配合下,XXX乡大搞农田水利根本建设,加强农业根底设施,抗御自然灾害的能力进一步增强。现将建设情况汇报如下: 一、根本情况 XXX乡三年来先后筹资1700多万元,完成了干渠衬砌工程、扬水站补水工程、农业综合开发土地治理工程、土地复垦工程、二级扬水站扩建和局部小泵站改造,为农业开展夯实了根底。 二、农田水利设施建设情况 (一)干渠防渗衬砌工程。基于XXX乡水利设施严重滞后的和当地供水矛盾突出实际,于1999年9月开工建设干渠防渗衬砌工程。该工程完成渠道衬砌52公里,桥、闸与原水工建物衔接194座,洪水交叉及涵洞维修改造8座,总决算投资721.67万元。经过几年运行,除个别地段由于地下水位过高、冻胀和盐碱严重腐蚀外其余衬砌渠道完好无损。 干渠防渗衬砌工程建成后,水资源利用率由34.5提高到50多以上,灌溉周期由40天缩短到30天,农业生产本钱大幅度下降,农田灌溉年均水费减少20多元/亩。同时,工程的建成使用不仅为改造1.6万亩盐碱地提供了现实可能,而且新增保灌面积1万亩,极大地改善了XXX地区的农业生产条件,对加快当地农业生产结构调整,促进农业增效、农民增收发挥了巨大作用,在严重干旱的情况下连年获得丰收。 (二)扬水站补水工程。扬水站补水工程于2022年9月开工建设,工程建设规模为新建4台机组扬水泵站一座,总装机容量740kw,提水流量2.2m3/s,扬程20m,总投资481.3万元。 补水工程投入运行后,可新增灌溉面积20220亩,改善灌溉面积16000亩,灌溉周期可进一步缩短;根本解决该地区用水紧张的问题,缓解人多地少的矛盾,加快农业结构调整,促进种植业增产增效,增加农民收入,维护农村稳定。 (三)农业综合开发土地治理工程。我乡2022年—2022年先后组织实施了三期土地治理工程,共涉及新渠村、机井村、都斯图村、红墩村、新建村、迎河村、渡口村、绿化村八个村,三期实际完成改造中低产田1.4万亩,营造农田防护林0.12万亩。主要工程为渠道防渗工程,排水工程以及相应的水工建筑物。三期共投资253.6万元,衬砌渠道63.5公里;投资45.17万元,修建渠道水工建筑1174座,投资30.34万元,改良土壤0.6万亩,修筑农田道路57.4公里,平整土地450亩。共投资30.18万元,营造农田防护林0.13万亩。 工程实施后,用水量明显减少,灌溉周期缩短,经测算每年节约水量336万立方米,节约水电费30多万元,改善灌溉面积1.5万亩,改良土壤0.6万亩。工程区水资源利用率由34.5提高到67多以上,农业生产本钱大幅度下降,极大地改善了XXX地区的农业生产条件,对加快当地农业生产结构调整,促进农业增效、农民增收发挥了巨大作用,在严重干旱的情况下玉米产量稳定在亩均550公斤以上。 (四)土地复垦工程。XXX乡土地复垦工程于2022年7月批准立项,2022年5月20日正式开工建设,工程总投资20230万元,涉及新渠、新坝、新胜三个村202300多亩土地,规划设计土地复垦面积65公顷。工程共开挖排碱干沟1800米,农沟2600米,毛沟暗管铺设2022米,大小渠道4400米,平整土地700亩,排碱效果明显,渠道衬砌硬化4800米,建造桥涵、水工建筑物35座,营造农田防护林带4条。 工程完成后可整理新增耕地58.59公顷,年创利润31.71万元,将有力地推开工程区经济、社会快速开展,其经济、社会、生态效益显著,同时也可为今后盐碱地大面积改造积累成功经验。 (五)二级扬水站改造。扬水站补工程投入运行后,从根本上缓解了我乡农业用水紧张局面,但由于受二级扬水站抽水能力制约,补水泵站效益不能充分发挥。为此,我乡在二级泵站新增一台机组,以增加二级泵站的总提水能力。该工程建设规模为增加500s-22型离心泵机组一台及附属设 施。总投资40.5万元,技改扩建工程方案5月份开工,7月底完工。 该工程建成后,可均衡南北支干渠供水能力,有效解决补水泵站满负荷工作后,二级泵站提水缺乏的矛盾,对于提高二级干渠及北支渠供水能力,彻底缓解二级灌域旱情。 (六)小泵站改造。我乡共 有村级泵站30多个,各泵站大多建设于60年代,设备陈旧,渠道破损严重。近年来陆续进行了维修改造,为加快结构调整部伐,今年乡、村两级先后筹资2023万多元对6个泵站设备彻底更新。截止目前,已累计改造泵站13个,有效增强了抗御自然灾害的能力。 三、存在的问题 1、扬水站补水工程资金缺口大。扬水站补水工程预算为481.3万 元。截止2022年底干渠衬砌工程实际到位资金500.03万元,其中自治区、市政府投入391.5万元,区财政资金50万元,区农林局代付2.2万元,农民自筹资金56.33万元,至今仍拖欠工程款246.64万元。由于工程欠款久拖不决,农民或直接抵扣水电费,或集体到乡政府上访,扰乱了乡政府日常工作秩序,导致电费及扬水站职工工资不能按期上缴和发放,并严重影响到扬水站的正常检修和运转。 2、二级扬水站扩设资金严重缺乏。二级扬水站方案工期2个月,于6月底完工,但因资金短缺机电设备不能及时到位,致使工期一再延期。 3、中低产田改造需进一步加强。近年来虽已改造中低产田1.4万亩,但另有近1.6万亩仍需资金改造,这些耕地只能种植玉米等耐旱作物,农业生产本钱高、效益低,严重制约了农业产业结构调整和农民增收。 4、小泵站改造任务繁重。目前,我乡尚有20多个小泵站亟待维修改造,限于资金缺乏,只能逐年逐步加以改善。 第5页 共5页

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
