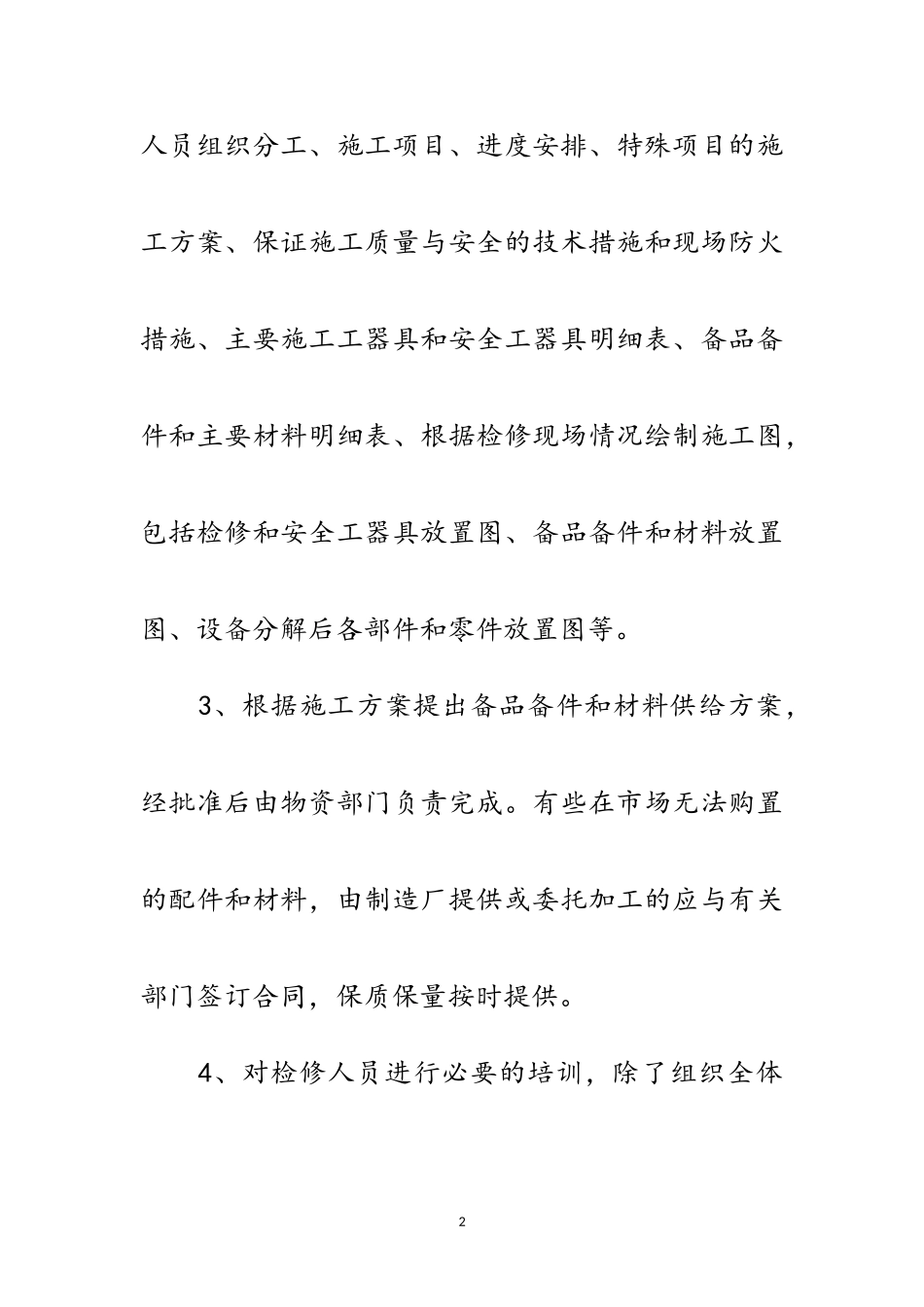

1锅炉检修工作经验交流一、深入细致做好大修前的准备工作1、查阅设备运行记录和有关技术档案。包括运行日志、缺陷记录、事故和障碍异常记录与报告、出口短路的次数和情况等,统计分析设备在长期运行中负荷、压力、温度、温升和有关参数的超标和异常变化情况,发电机和变压器出口短路发生后对设备进行检查试验的报告。技术档案包括设备出厂试验与交接验收报告、历年预防性试验报告、历次大小修记录和报告等,通过查阅和分析这些资料,提出大修中需要进行检查和检修的项目与内容。2、编制检修工程技术组织方案。主要内容有:2人员组织分工、施工项目、进度安排、特殊项目的施工方案、保证施工质量与安全的技术措施和现场防火措施、主要施工工器具和安全工器具明细表、备品备件和主要材料明细表、根据检修现场情况绘制施工图,包括检修和安全工器具放置图、备品备件和材料放置图、设备分解后各部件和零件放置图等。3、根据施工方案提出备品备件和材料供给方案,经批准后由物资部门负责完成。有些在市场无法购置的配件和材料,由制造厂提供或委托加工的应与有关部门签订合同,保质保量按时提供。4、对检修人员进行必要的培训,除了组织全体3检修人员学习检修工艺规程、质量标准、安全工作规程和施工技术组织措施外,对新人员在检修前应进行钳工培训。对没有参加过同类设备大修的人员,组织专门培训,掌握设备构造原理和检修工艺等。5、按检修工作需要预先布置好起重设备或机械器具,离地面2m及以上进行高处作业的地点,预先搭设脚手架和采取防止坠落的技术措施。6、在检修现场划定施工工器具、安全工器具、备品备件和材料、设备分解后配件和零部件放置位置等。7、检修开工前由单位领导或检修负责人会同生技、安监人员对上述各项准备工作进行一次全面检查,4做到不具备条件不开工。二、认真做好检修中的各项管理工作1、重视设备开盖和解体后修前的检查工作。大修前虽对设备的技术状况进行了大量的调查分析,并根据可能存在的问题编制比拟详细的技术组织措施方案,但有些设备缺陷、内部隐患需在开盖和解体后,通过检查、试验才能发现,为了保证检修质量和检修工期应及时修订和补充原订方案。2、严格贯彻检修维护责任制。以“好〞为前提,以“快〞为标准,大力推行“5S〞工作法,要求每位职工严格执行安全操作规程及安全生产禁令,执行“工业用火、进入受限空间作业、临时用电、高空作5业〞安全管理规定。检修工作中严格执行“派工单〞、“工作项点质量认...
