分享
2023年地面工程质量安全检查方案.doc
下载文档

ID:1346689

大小:45KB

页数:43页

格式:DOC

时间:2023-04-20

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023 地面 工程质量 安全检查 方案

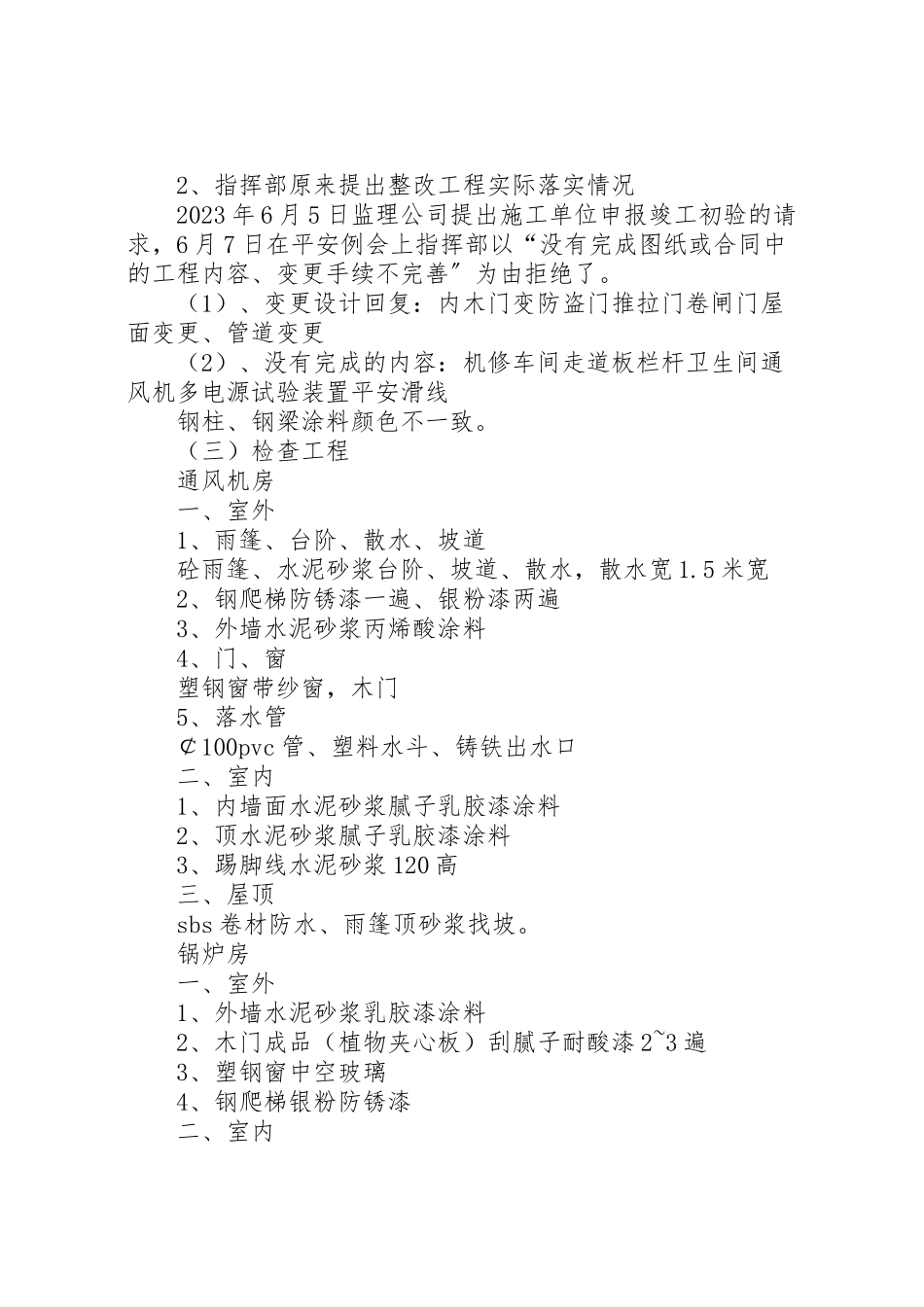

地面工程质量平安检查方案 一、检查工程工程 金华公司(老戴)锅楼房、烟囱、风机房,元辰公司(冯树林)机修车间、材料库,忠和公司(蔡建军)驱动机房、筛分车间、配电室、煤仓。宏安公司(吴三)浴室灯房、副井口联合建筑,怀远公司(高瑞)栈桥。 二、检查重点 金华公司、元辰公司施工的工程根本上完程了图纸(或合同)所述的工程检查要细。因为此次要评估是否具备竣工验收的条件 忠和公司驱动机房、筛分车间、配电室、煤仓室内外涂料完成了,暖气片安装完成了,门窗、地板没有全部完成、散水没有完成,此次检查重点平安防护、防盗、成品防护的检查。 副井口联合建筑现在主体完工了,根底通过了验收;浴室灯房主体验收通过、地板、墙面、楼梯瓷砖完成了,窗子安装完了现在刮腻子,空气加热机安装、暖气管子安装,风道和室外临时管网即将完成了。检查以平安防护、冬季施工措施的实施、成品保护为重点。 怀远公司施工栈桥工程现在正在焊接桁架,因为钢结构进入冬季施工费用昂贵,栈桥钢材使用低碳钢可以在-10℃还能施工,重点检查现场临时用电设备、电线敷设情况;冬季施工的准备情况、易燃易爆器材使用的平安培训情况。 三、金华、元辰工程工程的实体检查 (一)、检查方案 1、观感检查指用手、眼、耳观察工程实体好看不好看、瓷砖空不空、卫生清扫的好不好。 2、工程检查是否存在甩项、降低标准工程 3、使用功能检查用电设备正常运行、开关保护设备开启灵活、卫生间有无倒流水、积水现象。 (二)检查内容 1、2023年6月25日会议纪要韩城质监站通报检查情况整改落实状况。 2、指挥部原来提出整改工程实际落实情况 2023年6月5日监理公司提出施工单位申报竣工初验的请求,6月7日在平安例会上指挥部以“没有完成图纸或合同中的工程内容、变更手续不完善〞为由拒绝了。 (1)、变更设计回复:内木门变防盗门推拉门卷闸门屋面变更、管道变更 (2)、没有完成的内容:机修车间走道板栏杆卫生间通风机多电源试验装置平安滑线 钢柱、钢梁涂料颜色不一致。 (三)检查工程 通风机房 一、室外 1、雨篷、台阶、散水、坡道 砼雨篷、水泥砂浆台阶、坡道、散水,散水宽1.5米宽 2、钢爬梯防锈漆一遍、银粉漆两遍 3、外墙水泥砂浆丙烯酸涂料 4、门、窗 塑钢窗带纱窗,木门 5、落水管 ¢100pvc管、塑料水斗、铸铁出水口 二、室内 1、内墙面水泥砂浆腻子乳胶漆涂料 2、顶水泥砂浆腻子乳胶漆涂料 3、踢脚线水泥砂浆120高 三、屋顶 sbs卷材防水、雨篷顶砂浆找坡。 锅炉房 一、室外 1、外墙水泥砂浆乳胶漆涂料 2、木门成品(植物夹心板)刮腻子耐酸漆2~3遍 3、塑钢窗中空玻璃 4、钢爬梯银粉防锈漆 二、室内 1、配电室控制室电缆沟钢盖板灰色油漆;水磨石地板;内墙、 顶乳胶漆涂料 2、锅炉房砼地面;明沟铸铁盖板墙面腻子涂料;顶棚钢屋架醇酸磁漆两遍彩钢板 3、卫生间、更衣室地面防滑地砖内墙面贴瓷砖顶棚铝合 金吊顶 4、水处理间、化验室地板耐酸瓷板黑色踢脚线150高 乳胶漆涂料内墙顶棚过氯乙烯油漆(防腐、酸碱)顶棚 5、风机除尘间 砼地面 乳胶漆涂料内墙、顶棚 预留洞口有无防护 6、烟囱钢爬梯银粉两遍 三、楼梯 地板砖不锈钢栏杆、顶板乳胶漆涂料 四、二层水处理间 木门同底层。 五、屋顶 彩钢板自带防水;其它是sbs水泥砂浆面层卷材雨棚聚氨酯涂抹防水 六、墙裙、踢脚线 所有房间黑踢脚线150高墙裙1200高 机修车间材料库 一、室外 1、散水砼散水1.5米宽 2、塑钢窗(机修车间带防盗网) 3、推拉钢大门(机修车间全钢板大门) 4、钢结构雨篷 5、外墙100厚彩钢板大理石墙面 6、水泥锯齿坡道 7、¢100mmpvc落水管 二、室内 1、地板250厚砼地板 2、钢梁、柱子、檩条、爬梯、走道板防火涂料,扶手栏杆调和漆 3、内墙、水泥砂浆涂料、水泥砂浆踢脚 4、卫生间木门、地板砖釉面墙砖(机修车间有隔断) 5、值班室、材料发放室地板砖乳胶漆墙面、地砖踢脚 6、油脂库、办公区顶棚100厚聚苯板其它顶钢骨架轻型屋面板 9、电缆沟钢盖板灰色漆(机修车间) 三、屋顶 sbs卷材防水(机修车间夹芯板屋面) 第二篇:股份公司地面工程质量检查汇报股份公司地面工程质量检查汇报 尊敬的各位领导: 首先欢迎公司领导莅临我厂检查指导地面建设工程工作,下面由我代表建设单位,就油田区块产能建设地面工程的运行及管理情况向各位领导做一个简要汇报。 一、工程建设概况 1、工程批复情况 根据中国石油天然气股份石油办字()号文件关于油田区块产能 建设工程初步设计的批复,在油田牛圈湖区块开展产能建设工程,工程批复投资为万元,其中:工程费用万元、 其他费用万元、贷款利息万元。 工程规模。新建原油生产能力万吨,原油处理能力吨,污水处理能力立方米/天,注水能力立方米/天。 主要工作量。新建油井口,注水井口;新建联合站座,污水处理站座,注水站座,配水间座,110千伏变电站座,前线生产点座(占地面积平方米、建筑面积平方米),二级消防站座;新建油气集输管线公里、注水管线公里、10千伏电力线公里、通讯光缆公里、道路公里。新建卸油台一座,新建防洪堤公里、泄洪渠公里。 主要工艺。单井计量采用功图法量油;油气集输采用单管集输、枝状串接、一级布站集油工艺,口偏远、端点井加热采用井口电加热方式;原油脱水采用加破乳剂高效三相别离器一段脱水工艺,原油稳定采用正压闪蒸工艺;污水处理采用生物氧化+三级过滤的两段处理工艺;注水采用枝状干线配注结合配水间的工艺流程。 工程运行管理 针对油田产能建设工程工作量大,材料订货周期长、社会依托性差、有效施工时间短等特点,工程组部署了分块(施工区域)管理措施,各区域严格实行工程法管理。 1、投资管理 为了确保投资不超,我们主要从以下几个方面加以控制。一是认真分析各工程资金分解情况,核实现场工作量,提前预测各分项工程费用,定期分析投资控制风险,制定削减措施,确保投资单体不超,以单体保全体,实现投资总体控制在预算范围内。二是明确投资界限,各归各位,保证各项单体投资费用清晰明了,防止不同区块、不同工程费用互为列支现象或漏项,以日常的精细工作保障全年工作的平稳推进。 2、质量管理 ⑴、物资质量管理 工程物资采购由工程组或施工单位根据设计图纸清理设备、材料数量, 并根据设计参数编写技术协议上报物资采购方案,物资供应处通过招投标中心择优选定中标单位,原材料采购之前,工程组配合公司物资供应部门,严格审核生产单位的资质,确保所有入围生产厂家资质达标。 每批原材料到货后,组织物资处、施工单位、监理单位、业主单位等相关部门参加验收工作。严格按照合同和技术协议,对整批物资的外观、内在质量进行全面检验,包括物资的规格,型号,数量及技术资料。全部符合要求前方可签字验收进库。对有问题的物资,如可以整改那么责令其限期整改,如无法整改那么坚决予以清退,对所供物资存在较大问题或严重滞后影响工程建设的厂商,报送物资处,视情节对其处以罚款、记过直至清退的处分。 ⑵、设计质量管理 设计图纸送达以后工程组组织施工单位、监理单位、开发处等部门的专家对施工图进行认真仔细的会审,纠正 不合理设计,消除错、漏、碰、缺。同时针对,施工现场偏僻设计信息反响慢的情况,要求设计院将各专业图纸设计人员派驻现场,加强设计现场配合及协调,使施工发现的设计问题得到及时解决、及时更正。 ⑶、工程施工质量管理 工程组以“创优质工程,为公司上产作奉献〞为目标,以“高、严、特、优〞为标准,实施“4个强化〞的方针,确保工程施工质量。 ①强化观念,组织学习,有效建立全员关心质量、保证质量的良好气氛。工程组屡次组织施工单位、监理公司开展质量会议,传达工程组对将工程建设成为优质工程的决心,强调质量重要性,要求各单位做到始终坚持高起步、严要求,做到“人人心中有质量,人人心中重质量〞。 ②强化监理管理,要求监理单位做到人员到位,监督到位。针对施工前期监理力量缺乏,车辆短缺的现象,勒令 监理单位增加了现场监理人员,及施工车辆,有效提高了质量监督的工作力度。目前监理单位各专业人员齐整,车辆保障有力,巡视及旁站监理工作到位,资料完整。 ③强化现场施工管理,严格审查施工组织设计和重点工序施工方案,落实施工质量方案及质量保证措施,严格落实“三工序〞及“三检制〞,强化对施工单位内部技术交底、重点岗位持证上岗、管理人员到位等的检查工作,针对工程难点,由工程组牵头,组织施工单位、监理单位、质检站等,先制定方案,经评审后,工程组、监理、设计、施工单位的主要技术人员现场指导施工作业,确保施工质量。如污水处理系统生化池砼浇筑技术要求高、作业半径小、施工难度大,针对这些特点经讨论后制定了详细的施工准备、施工技术要求、质量控制、现场监护的方案,并以会12全文查看 第三篇:楼地面工程质量检查要点楼地面工程质量检查要点 1.目确实保建筑楼地面工程质量在施工阶段得到有效控制。 2.范围适用于aaaa开发的建筑楼地面工程。 3.职责工程部负责建筑楼地面工程的中间检查和隐蔽验收;竣工验收由工程部组织,相关部门参与。 4.内容4.1检查依据4.1.1中华人民共和国国家标准建筑地面工程施工及验收标准(gb50209-95)4.2控制要点 4.2.1一般规定4.2.1.1位于建筑地面工程下部的沟槽、暗管等,应待该项工程完工,经检验合 格并做隐蔽工程记录后,方可进行上部工程的施工。下层符合标准要求 方可进行上部材料铺设。 4.2.1.2建筑地面构造层组成为基土、垫层、填充层、隔离层、找平层、结合层、 面层。对进场材料的质量应抽样复验,确认合格前方可使用。 4.2.1.3各层施工要求环境及材料温度。水泥拌和料施工各层、沥青胶结料作结合层填缝料铺设面层、掺石灰拌合料铺垫层,环境温度≥50;采用粘接剂粘贴塑料、木和硬质纤维板面层,环境温度≥100;砂石垫层和砂结合层上铺设块料、料石面层、当铺设碎石、碎砖垫层时,环境温度≥00。 当低于上述温度施工时,应采取相应冬施措施。 4.2.1.4混凝土(水泥砂浆)地面试块制作组数,同配合比每一层(不大于1000m2 建筑地面工程不做一组,每增加1000m2各增做一组。 4.2.2基层工程 4.2.2.1基土4.2.2.1.1压实的基土外表应平整,2m直尺检查偏差控制在15mm以

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
