2023年镇水资源整合状况汇报
一、关于自来水厂状况
目前,镇境内有4个自来水厂:街道的镇自来水厂、社区的镇其次水厂和自来水厂以及铁矿自备水厂。除铁矿自备水厂外,街道水厂是承包经营,镇二水厂和社区水厂由社区集体经营,现有在职职工总人数21人,固定资产1040万元。今年6月底,已进行了整合,有关资料已报远古水业公司,远古公司也来镇进行了对接。
二、关于污水处理厂状况
镇污水处理厂于2023年5月25日竣工,5月27日投入试运行,设计力量6000吨/日,一期工程3000吨/日,总投资550万元,目前污水处理厂已完成了水电安装、设备调试工作,设备正常运行;在线监测系统已安装;道路、硬质化地面已铺设完工;围栏也将于近日完工;污水处理厂现有工作人员2人,有关资料已上报远古水业公司,并就移交进行了对接。
三、目前工作进展状况
依据区委、区政府的要求,目前我镇已抽调7人组成水资源整合和农村改水办公室,于7月上旬开头工作。对5.5公里到行政村主干管道和到自然村的12.5公里支管道进行实地丈量和清障预备。同时,我镇政府比照区政府的目标要求,拟定了镇改水工作实施方案。
四、下步工作打算

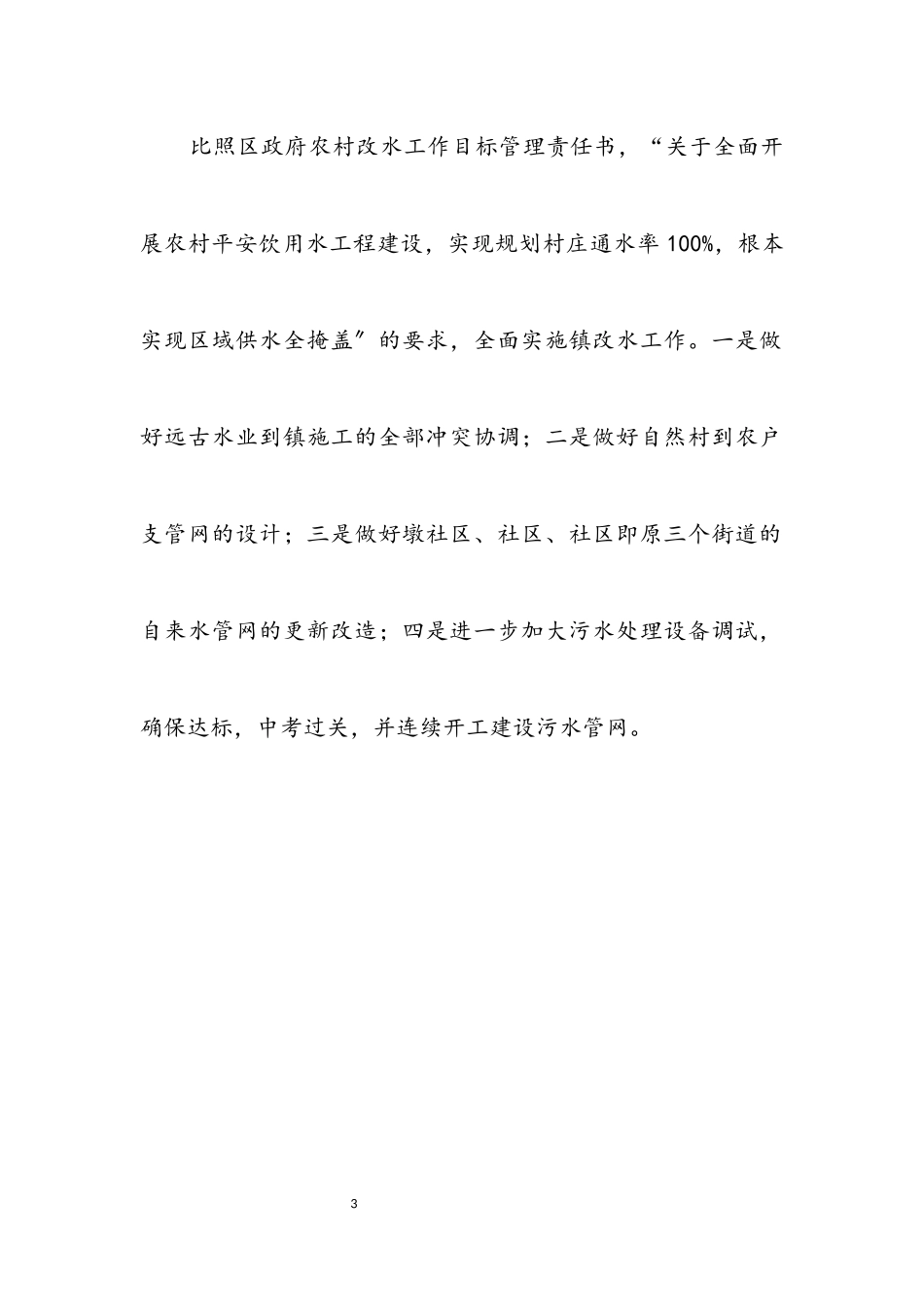

比照区政府农村改水工作目标管理责任书,“关于全面开展农村平安饮用水工程建设,实现规划村庄通水率100%,根本实现区域供水全掩盖〞的要求,全面实施镇改水工作。一是做好远古水业到镇施工的全部冲突协调;二是做好自然村到农户支管网的设计;三是做好墩社区、社区、社区即原三个街道的自来水管网的更新改造;四是进一步加大污水处理设备调试,确保达标,中考过关,并连续开工建设污水管网。
2
