分享
2023年水利扶贫专项小组汇报材料范文.doc
下载文档

ID:1222872

大小:15KB

页数:4页

格式:DOC

时间:2023-04-19

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023 水利 扶贫 专项 小组 汇报 材料 范文

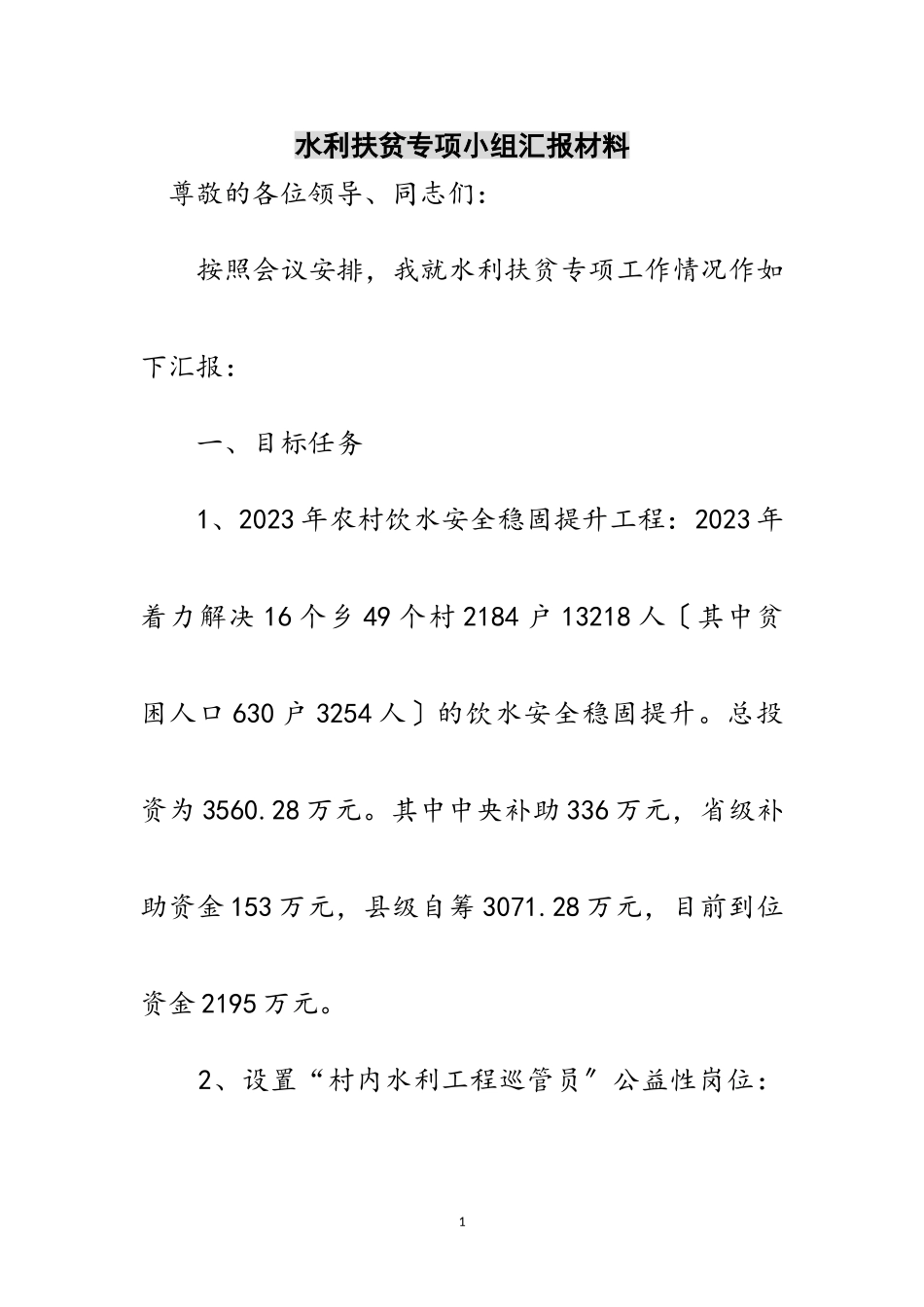

水利扶贫专项小组汇报材料 尊敬的各位领导、同志们: 按照会议安排,我就水利扶贫专项工作情况作如下汇报: 一、目标任务 1、2023年农村饮水安全稳固提升工程:2023年着力解决16个乡49个村2184户13218人〔其中贫困人口630户3254人〕的饮水安全稳固提升。总投资为3560.28万元。其中中央补助336万元,省级补助资金153万元,县级自筹3071.28万元,目前到位资金2195万元。 2、设置“村内水利工程巡管员〞公益性岗位:在全县行政村内的建档立卡贫困户中遴选1名贫困人口,全县共计聘请146名贫困人员承当已建成公益性水利工程巡管员。投入资金91.2万元,全部为省级资金。 3实施综合治理4.49公里。提升推进贫困地区防洪抗旱体系建设,改善贫困地区群众生产生活条件。总投资2079万元〔中央资金1654万元,省级资金425万元〕 二、工作开展情况 1是如期开展安全饮水项目。已经完成所有饮水安全稳固提升项目的前期工作,并与4月初在县政务中心实施了对2023年脱贫攻坚农村饮水安全稳固提升项目超百万标段的公招工作。4月22日完成非贫困村农村饮水安全稳固提升项目超百万标段的公招工作。截止4月22日,全县2023年农村饮水安全稳固提升工程涉及的49个村中已经开工建设26个村。完成麻日下依、大盖汤孔、绕鲁壮巴、绕鲁俄日、沙堆科查村等5个村的饮水安全稳固提升项目并交付当地村“两委〞会使用。实现331名贫困人口饮水安全稳固提升。 2是强化对“公益性〞岗位的监管,根据一个脱贫攻坚收支台账结算周期,水利局已经与2023年9月在全县范围内聘请146名贫困人口为“村级水利工程巡管员〞开展各项工作,已经支付2023年第四季度工资。 3是加综合治理工作。根据前期工作安排,综合治理工作已经完成施工招标,待公示期结束,就可以进场施工。 4是进一步加强对项目的监管。通过实地考察等形式,屡次到施工现场进行监督,指派一名副局长全程跟踪饮水安全稳固提升项目。屡次深入施工现场开展监督检查工作,在此根底上还指派技术人员一对一的对应每一项饮水工程,一方面在技术上提供支持,另一方面在工程质量上起到监督。 三、存在问题 1、工程在实施过程中变数大。在实施饮水安全稳固提升项目时,随意变更水源点,导致局部村组的水源点距离村庄太远,再加上所布设饮水管道的需要经过岩石层,开挖难度大,达不到标准,进度缓慢。 2、建成饮水工程后期管护不到位。有的村民觉得饮水工程建设是水利局的事情,那么管护也是水利局的事情,因此放松了对已建水利工程的管护,出现了冬季断水的现象。 3、局部村民缺乏大局观念。出于自身利益的需求,在实施饮水安全稳固提升过程中表现出不支持,不主动的态度,缺乏大局观念,只顾眼前利益,导致在施工过程中不能如期施工。 4、公益性岗位人员社保卡收集缓慢,目前还有局部乡镇没有收齐社保卡,这个我们及时支付公益性岗位工资带来了一定难度。 四、下一步工作安排 1、加强工作指导,催促施工队加快进度,争取在6月底前完成所有工程量,实现贫困户饮水达标 2、加快对全县农村饮水安全的回头看回头帮工作,找准问题症结,对症下药,实现2023年县摘帽。 3、加强对在建饮水工程的监督和管理,催促乡镇村管理和用好已建饮水工程。 4

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
