分享
2023年小议水利水电工程的概算计划.docx
下载文档

ID:1167256

大小:18.45KB

页数:6页

格式:DOCX

时间:2023-04-18

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023 小议 水利水电工程 概算 计划

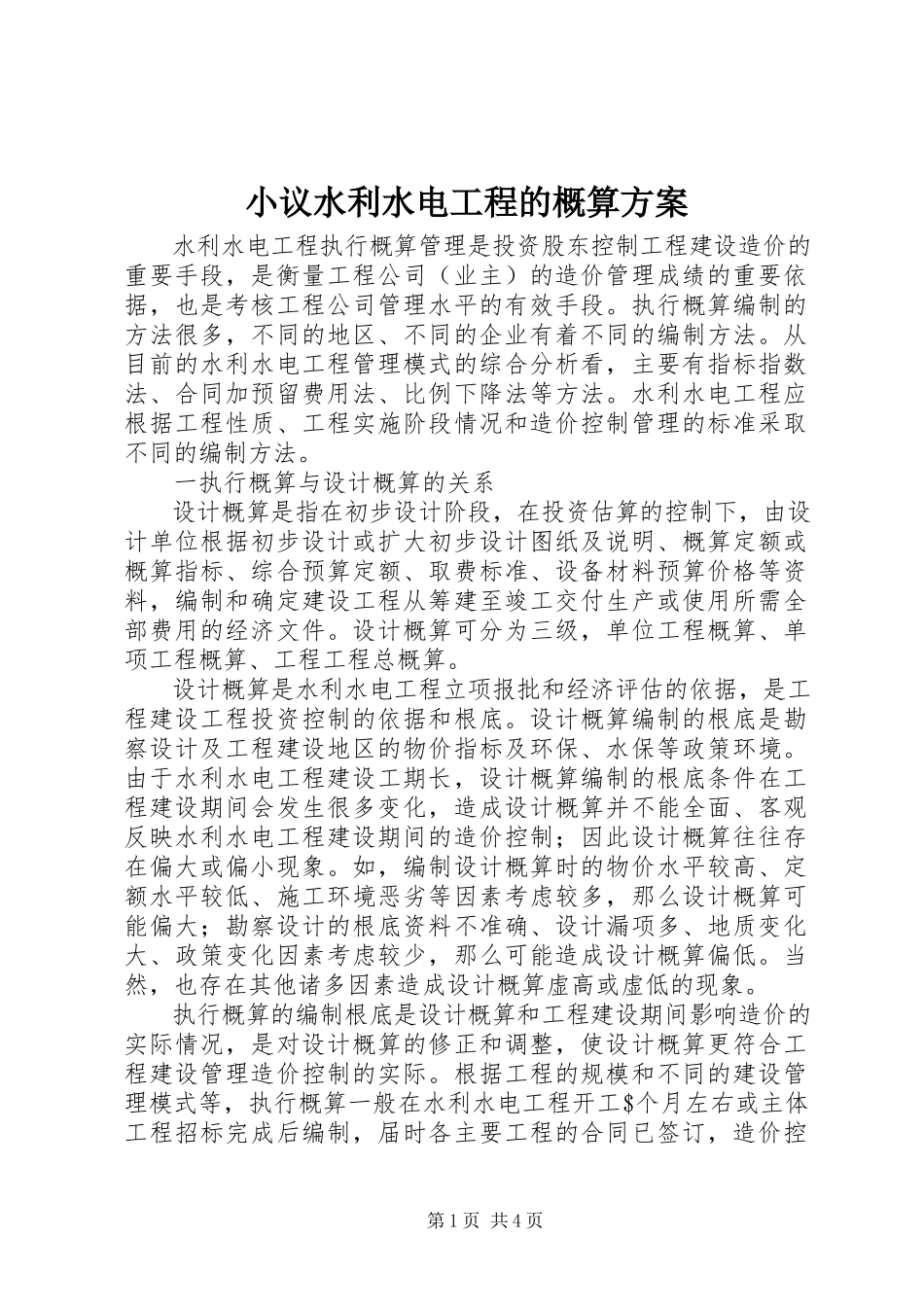

小议水利水电工程的概算方案 水利水电工程执行概算管理是投资股东控制工程建设造价的重要手段,是衡量工程公司(业主)的造价管理成绩的重要依据,也是考核工程公司管理水平的有效手段。执行概算编制的方法很多,不同的地区、不同的企业有着不同的编制方法。从目前的水利水电工程管理模式的综合分析看,主要有指标指数法、合同加预留费用法、比例下降法等方法。水利水电工程应根据工程性质、工程实施阶段情况和造价控制管理的标准采取不同的编制方法。 一执行概算与设计概算的关系 设计概算是指在初步设计阶段,在投资估算的控制下,由设计单位根据初步设计或扩大初步设计图纸及说明、概算定额或概算指标、综合预算定额、取费标准、设备材料预算价格等资料,编制和确定建设工程从筹建至竣工交付生产或使用所需全部费用的经济文件。设计概算可分为三级,单位工程概算、单项工程概算、工程工程总概算。 设计概算是水利水电工程立项报批和经济评估的依据,是工程建设工程投资控制的依据和根底。设计概算编制的根底是勘察设计及工程建设地区的物价指标及环保、水保等政策环境。由于水利水电工程建设工期长,设计概算编制的根底条件在工程建设期间会发生很多变化,造成设计概算并不能全面、客观反映水利水电工程建设期间的造价控制;因此设计概算往往存在偏大或偏小现象。如,编制设计概算时的物价水平较高、定额水平较低、施工环境恶劣等因素考虑较多,那么设计概算可能偏大;勘察设计的根底资料不准确、设计漏项多、地质变化大、政策变化因素考虑较少,那么可能造成设计概算偏低。当然,也存在其他诸多因素造成设计概算虚高或虚低的现象。 执行概算的编制根底是设计概算和工程建设期间影响造价的实际情况,是对设计概算的修正和调整,使设计概算更符合工程建设管理造价控制的实际。根据工程的规模和不同的建设管理模式等,执行概算一般在水利水电工程开工$个月左右或主体工程招标完成后编制,届时各主要工程的合同已签订,造价控制的主要风险也已确定,对次要风险也可以充分预计和测算,根本上能反映工程造价控制的实际情况,具备编制执行概算的根本条件。执行概算一般由有资质的设计院或咨询公司编制,由工程公司或董事会组织审查,以作为工程公司造价控制管理的核心根底。 目前水利水电工程建设管理采用的管理模式大多是建设监理制和招标投标制。通过承包商的相互竞争,合同价格一般比设计概算价格低,承包商承担的风险较高,造成了执行概算一般比设计概算的造价总额低。但目前水利水电建设工程大且多,国内主要承包商的中标合同储存份额较多,在投标过程中往往追求更大的利润而采取提高投标报价或消除潜在风险等多种方式,造成合同价格偏高;另外由于投资股东方对工程造价的严格控制而造成设计概算偏低,或设计过程过于粗糙造成工程设计变更和索赔偏多,可能造成执行概算高于设计概算。 二执行概算编制的方法 (1)指标指数法。它主要是根据编制时期的实际情况对设计概算的价格水平(根底价格)、费用额、工程量进行分析和调整。设计概算编制的时间和执行概算编制的时间差较大,国家政策会有所调整,物价水平波动比较大,工程量通过更加精细的计算后会和设计概算工程量有差异。执行概算编制就是修正上述这些差异,通过调整价格指数和人工单价、材料单价、设备单价、机械设备台时费单价和费率水平,调整计算与设计概算相对应的执行概算单价。钢材等原材料的市场价格变动频繁,涨价的幅度也很大,炸药和汽油、柴油价格上涨较快。各种原因都会造成执行概算的总额与设计概算的差异。按照设计图纸工程量、设计修改的工程量和预计变更的工程量调整计算与设计概算相对应的执行概算工程量。机电设备采购安装的价格按照市场当期价风格整,目前因为材料涨价幅度高,机电设备涨幅也比较大,比方变压器的涨幅就超过了。 (2)合同加预留费用法。此法编制的前提条件是水利水电建设工程的主要工程工程合同都已经通过招标投标签订,执行概算编制就是以签订的合同为根底,分析每个合同在执行过程中存在的风险,如征地移民对工程开工日期的影响甚至造成承包商的索赔;施工条件与设计、招标文件的条件不一致,造成单价变更或工程、工程量增加;预计工程工程的工程量和价格的变化导致合同总价的变化等等,测算的工程、工程量、单价和总价作为合同预留费用。按照合同条款规定,因物价波动造成的价格与合同价格的差价作为动态投资计入工程总投资。 (3)比例下降法。该方法比较简单、粗放,就是按照工程建设当期的造价水平,将设计概算调整一定的比例后作为执行概算,一般是按比例将设计概算调减。用指数法编制执行概算适用于水利水电工程工期长和主要建筑安装合同招标不完善的情况。下降比例法适用于造价控制不确定性因素多的工程。合同加预留费用法适用于工期较短和投资较小的中小型水利水电工程,或大型水利水电工程中的单项工程。因不确定性因素影响不同,合同加预留费用法相对较准确,指数法和下降比例法相对粗放些。 三执行概算编制存在的主要问题 执行概算的作用非常显著,如果执行概算编制的结果科学、客观,将有利于约束工程公司加强管理,提高工作质量,降低工程造价。如果执行概算总额虚大或虚小,都不利于工程造价管理的有效控制。 (1)指标指数法。它在编制执行概算时充分考虑了国家政策调整和工程所在地的政策因素及客观环境。在设计概算比较准确的情况下,执行概算和设计概算量相差的比例较小,对工程公司控制工程造价具有积极意义。目前水利水电工程已经开工建设和拟建的工程较多,勘察设计和设计概算编制的时间周期偏短,往往造成设计概算与实际存在较大差异,工程工程增加、工程量增加和单价调整较多,假设按照设计概算价格水平计算,将突破原设计概算,给工程公司的造价管理增加困难。工程公司只有通过招标投标和合同谈判来降低与设计概算对应的工程工程的合同总价,弥补以上原因造成的总价增加的风险。规模较大、工期较长的工程,往往按此方法分析工程总造价的影响和最终执行效果。 (2)合同加预留费用法。该法编制执行概算时,充分考虑了已经签订的合同,消除了工程公司控制造价的工程变化风险和价格风险,比较切合实际。如果预留费用的工程和总额客观合理,将对降低工程总造价有很好的促进作用。此方法造价控制的最大风险是工程管理中施工条件的变化,如设计变更和索赔费用突破预留费用,那么造成执行概算突破总额。特大型工程一般在单项工程合同签订后编制该工程执行概算,在此根底上再编制工程总执行概算。 (3)比例下降法。主要通过招标投标法降低总投资,没有详细论证各种因素的影响,工程公司在工程建设管理中应对设计概算进行细化分析,消除管理阶段影响的造价风险。假设工程建设工期短或对造价影响的因素变动较小,那么可以采用此方法。执行概算编制审查过程比较复杂,审查小组应根据工程建设的实际情况和编制执行概算时已经具备的条件确定科学合理的编制方法,客观、实事求是地反映工程投资造价情况,以利于工程建设管理的投资控制。执行概算管理是水利水电工程造价管理的有效手段,是目前普遍采取的主要措施和主要开展趋势,只有进一步完善执行概算编制审查的方法,才能促进工程造价管理的不断进步。 第6页 共6页

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
