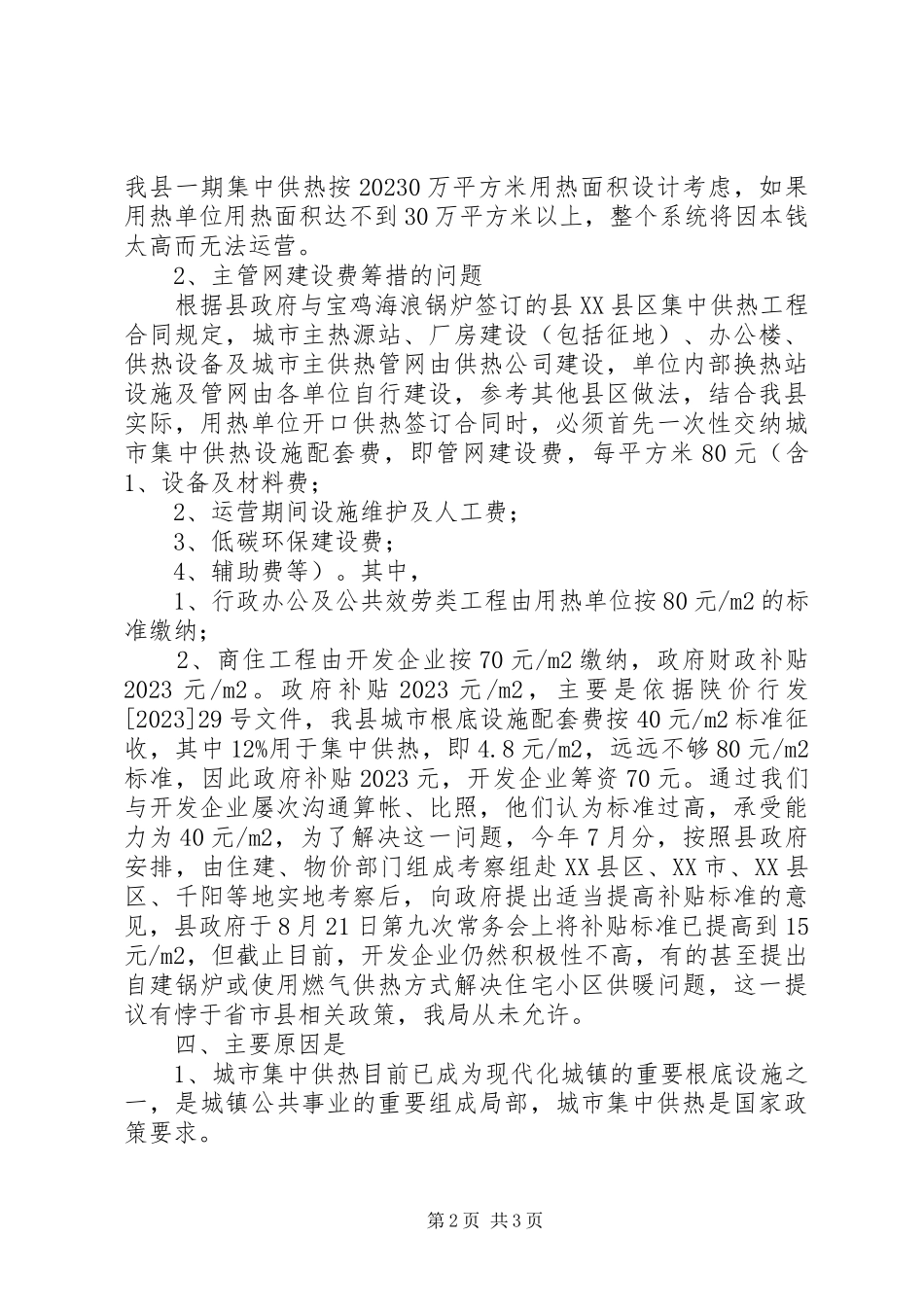

第1页共3页县城集中供热工作汇报一、工程概况按照国家环保节能政策的要求,为了尽快启动实施县XX县区集中供热工程,造福广阔人民群众,2023年8月,县政府结合实际,经多方考察后通过招商引资的方式与XX市海浪锅炉设备签订合同,由宝鸡海浪锅炉设备在我县投资实施集中供热工程,工程采用企业自建、自营、自负盈亏,政府适当补贴的方法进行合作建设。工程规划供热范围12平方公里,建设3个热源点,工程方案工期三年,分三期实施。其中2023年2023月底前建成一期供热系统,包括主热源站,办公楼,一期管网建设,并保证今冬县城XX县区北片实现集中供热。该工程是2023年重点民生工程,城建十大工程之一。并作为我县特色亮点工程今年列入了市考指标。二、工程进展今年以来,在县委县政府的正确领导和高度重视下,工程进展顺利,截止目前,厂房局部地下、地上主体工程即将完成;300立方米蓄水池建成;办公楼前期施工已在准备中;锅炉安装主体局部4台锅炉全部安装到位;城市主管网辅设已完成了3000米,目前正在做最后一段的顶管及小区前面管网辅设;完成了厂区及门前道路建设800米。累计完成投资2.65亿元,预计今年2023月底前工程可全面竣工,11月中旬可投入运营,保证XX县区北片正常供热。在工程建设过程中,县政府先后3次召开专门协调会,2次常务会,专题研究解决工程建设过程中遇到的各种问题,县住建局也常期派驻专门人员进驻工地现场催促、检查,确保了工程的顺利实施,全年先后迎接市、县领导及其它县区经验交流观摩11次。三、集中供热目前面临的问题1、今年我县县城XX县区北片2023月底前主热源站及热力管网可全部建成并投入运营,但截止目前,各用热单位积极性普遍不高,目前还没有一家与供热公司签订用热协议,单位内部二级管网及换热站建设进展缓慢,直接影响今冬供热。今年第2页共3页我县一期集中供热按20230万平方米用热面积设计考虑,如果用热单位用热面积达不到30万平方米以上,整个系统将因本钱太高而无法运营。2、主管网建设费筹措的问题根据县政府与宝鸡海浪锅炉签订的县XX县区集中供热工程合同规定,城市主热源站、厂房建设(包括征地)、办公楼、供热设备及城市主供热管网由供热公司建设,单位内部换热站设施及管网由各单位自行建设,参考其他县区做法,结合我县实际,用热单位开口供热签订合同时,必须首先一次性交纳城市集中供热设施配套费,即管网建设费,每平方米80元(含1、设备及材料费;2、运营期间设施维护及人工费;3、低碳环保建...
