温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023
园林
深化
绿化
建设
方案

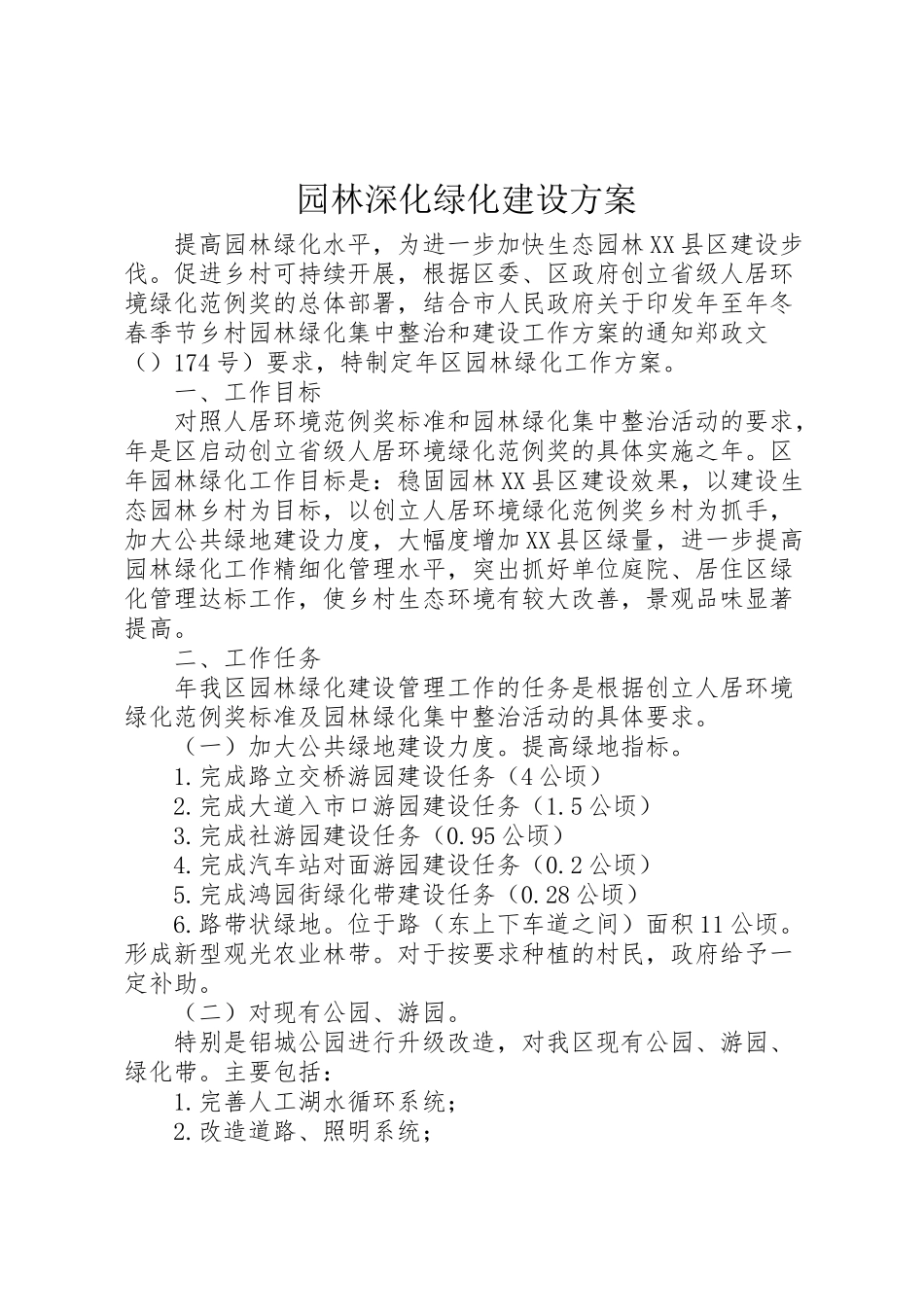

园林深化绿化建设方案
提高园林绿化水平,为进一步加快生态园林XX县区建设步伐。促进乡村可持续开展,根据区委、区政府创立省级人居环境绿化范例奖的总体部署,结合市人民政府关于印发年至年冬春季节乡村园林绿化集中整治和建设工作方案的通知郑政文()174号)要求,特制定年区园林绿化工作方案。
一、工作目标
对照人居环境范例奖标准和园林绿化集中整治活动的要求,年是区启动创立省级人居环境绿化范例奖的具体实施之年。区年园林绿化工作目标是:稳固园林XX县区建设效果,以建设生态园林乡村为目标,以创立人居环境绿化范例奖乡村为抓手,加大公共绿地建设力度,大幅度增加XX县区绿量,进一步提高园林绿化工作精细化管理水平,突出抓好单位庭院、居住区绿化管理达标工作,使乡村生态环境有较大改善,景观品味显著提高。
二、工作任务
年我区园林绿化建设管理工作的任务是根据创立人居环境绿化范例奖标准及园林绿化集中整治活动的具体要求。
(一)加大公共绿地建设力度。提高绿地指标。
1.完成路立交桥游园建设任务(4公顷)
2.完成大道入市口游园建设任务(1.5公顷)
3.完成社游园建设任务(0.95公顷)
4.完成汽车站对面游园建设任务(0.2公顷)
5.完成鸿园街绿化带建设任务(0.28公顷)
6.路带状绿地。位于路(东上下车道之间)面积11公顷。形成新型观光农业林带。对于按要求种植的村民,政府给予一定补助。
(二)对现有公园、游园。
特别是铝城公园进行升级改造,对我区现有公园、游园、绿化带。主要包括:
1.完善人工湖水循环系统;
2.改造道路、照明系统;

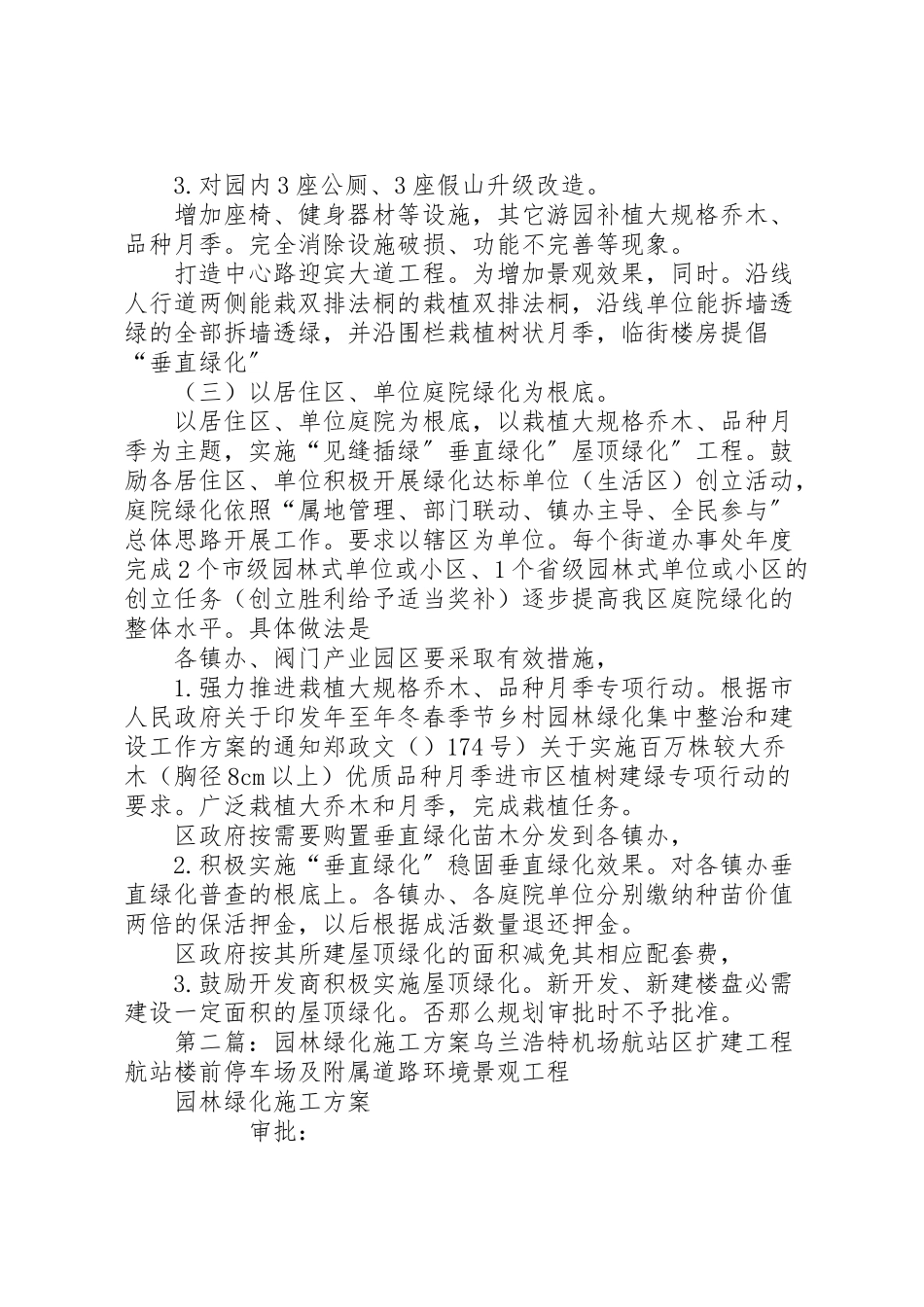

3.对园内3座公厕、3座假山升级改造。
增加座椅、健身器材等设施,其它游园补植大规格乔木、品种月季。完全消除设施破损、功能不完善等现象。
打造中心路迎宾大道工程。为增加景观效果,同时。沿线人行道两侧能栽双排法桐的栽植双排法桐,沿线单位能拆墙透绿的全部拆墙透绿,并沿围栏栽植树状月季,临街楼房提倡“垂直绿化〞
(三)以居住区、单位庭院绿化为根底。
以居住区、单位庭院为根底,以栽植大规格乔木、品种月季为主题,实施“见缝插绿〞垂直绿化〞屋顶绿化〞工程。鼓励各居住区、单位积极开展绿化达标单位(生活区)创立活动,庭院绿化依照“属地管理、部门联动、镇办主导、全民参与〞总体思路开展工作。要求以辖区为单位。每个街道办事处年度完成2个市级园林式单位或小区、1个省级园林式单位或小区的创立任务(创立胜利给予适当奖补)逐步提高我区庭院绿化的整体水平。具体做法是
各镇办、阀门产业园区要采取有效措施,
1.强力推进栽植大规格乔木、品种月季专项行动。根据市人民政府关于印发年至年冬春季节乡村园林绿化集中整治和建设工作方案的通知郑政文()174号)关于实施百万株较大乔木(胸径8cm以上)优质品种月季进市区植树建绿专项行动的要求。广泛栽植大乔木和月季,完成栽植任务。
区政府按需要购置垂直绿化苗木分发到各镇办,
2.积极实施“垂直绿化〞稳固垂直绿化效果。对各镇办垂直绿化普查的根底上。各镇办、各庭院单位分别缴纳种苗价值两倍的保活押金,以后根据成活数量退还押金。
区政府按其所建屋顶绿化的面积减免其相应配套费,
3.鼓励开发商积极实施屋顶绿化。新开发、新建楼盘必需建设一定面积的屋顶绿化。否那么规划审批时不予批准。
第二篇:园林绿化施工方案乌兰浩特机场航站区扩建工程航站楼前停车场及附属道路环境景观工程
园林绿化施工方案
审批:
2023年4月6日
目录
一、编制说明.....................................3
二、编制依据.....................................3
三、工程概况.....................................3
四、施工准备.....................................4
五、施工方法及程序...............................4六、质量保证措施................................8
七、平安文明施工措施............................11
八、雨季施工措施................................13
十、劳动力及机具需用方案表......................14十
一、施工进度方案..............................14
一、编制说明
本工程施工方案为该工程施工提供完整的纲领文件,用以指导施工人员科学地组织施工确保以优质、高效、文明、平安以及合理地完成该工程的建设任务。
二、编制依据
XX市市政设计研究院有限责任公司城市设计分院提供的设计总说明,图号为总说-
1、总说-2以及绿化工程施工图,图号为绿施-0
1、绿施-11。
参照的技术标准:
城市绿化和园林绿地用植物材料木本苗cj/t34-1991公园设计标准cjj48-1992城市道路绿化规划与设计标准cjj75-1997城市绿化工程施工及验收标准cjj/t82-1999城市绿化和园林绿地用植物材料球根花卉种球cj/t135-2022工程现场状况。
本公司管理文件及制度。
三、工程概况
乌兰浩特机场航站区扩建工程园林绿化工程位于XX省省乌兰浩特机场航站区。该工程地块总面积为246413平方米,绿化面积为156321平方米。其中a,d区为本次绿化
3工程施工范围。
四、施工准备
施工现场:根据工程需要对施工现场道路、材料堆放场地等实行平整并硬化;
技术准备。技术人员提前熟悉图纸,施工方案。编制技术交底,平安交底等技术文件。
材料进场。材料进场同时检验材料是否符合相关技术标准和图纸要求。
劳动力及机具组织(详见本方案)。
五、施工方法及程序
(一)、场地整理
场地整平绿化地型标高应根据路基标高再次加工整平,补培种植土土方可在规划标高的根底上微调整地形,到达设计坡度要求,使之更为美观,并注意要有利于排水,平整绿化地面至设计坡度要求,同时去除碎石及杂草杂物。
(二)、土壤处理
种植前进行以控制土壤传播病菌、地下害虫及在土壤中越冬的害虫为主的杀菌灭虫处理和除草处理。施药期控制在种植期的10天前,以免残留药物对植物生长产生影响。同时还应根据园林植物生长的需要添加化学肥料及有机肥,比例按园林相关技术标准及设计要求来配比。
(三)、测量、放线定位
4根据本工程的施工测量精度要求,将设计图纸中各种树木的位置布局、反映到实际场地保证苗木布局符合实际要求。配备具有丰富实践经验的人员和先进的测量仪器。同时为保证施工放样及定位的精度,制定切实可行的测量方案。
(三)、种植穴的挖掘
种植穴挖掘前,应了解清楚地下管线和隐蔽物埋设情况。
种植穴必须垂直下挖,上口下底相等。种植穴规格。大乔木穴1.5mx1.5mx1.5m;小乔木穴1.0mx1.0mx1.2m;灌木穴0.6mx0.6mx1.0m;模纹、地被≥0.5m;花卉、草坪≥0.3m。
(四)、苗木运输和假植
苗木运输量应根据现场种植量确定。
苗木在装卸车时应轻提轻放,不得损伤苗木和造成散球。
起吊小型带土球苗木时应用绳网兜土球吊起,不得直接用绳索绑缚根颈起吊;起吊重量超过1t的大型土球(土台),应在其外部套大绳吊起。乔木起苗时应在树干上标明南北方向。植物样品施工前须由委托方审定。
土球苗木装车时,将土球朝向车头方向,树冠朝向车尾方向码放整齐。
裸根乔木长途运输时,应保持根系湿润,装车时应顺序码放整齐,装车后应将树干捆牢,并应加垫层防止磨损树干
5及进行根系保护。
合理安排栽植方案,尽量防止假植,争取随挖随运随栽。假设苗木进场48小时内不能完成种植,需于背风处假植,保湿浇水。
(五)、苗木种植前的修剪
种植前应剪除伤残枝、交叉枝,落叶乔木树冠可合理修剪,伤口涂油漆密封。有明显主干型灌木,修剪时应保持原有树型,主枝分布均匀。
(六)、种植
1、大树移植
胸径20cm以上的落叶乔木和15cm以上的常绿乔木的种植属于大树移植。大树移植需吊车配合,施工程序如下:
(1)、起吊前,树体应采取保护措施以确保树木不受损伤。起吊部位应在重心之前,即靠近树冠分枝点处,这样起吊时树体直立,土球下垂,方便栽植、调整树姿。
(2)、利用吊车帮助,再用人工,对树体进行调整,端正位置,确立最正确欣赏面和土球深度。
(3)、树体调整完毕,应去掉土球包装物,以利根系恢复、生长;但假设土球易散裂,也可不去,但应将土球周围草绳划断,露出土球,以利生根。分层填土夯实。
(4)、树木在栽植完成后必须支撑,根据图纸要求采取相应的支撑方法。
2、苗木种植
(1)、将苗木的土球放入种植穴内,使其居中。(2)、再将树干立起,扶正,使其保持垂直。(3)、分层回填种植土,填土后将树根稍向上一提,使根群舒展开,每填一层土就要用锄把将土插紧实,直到填满穴坑,并使土面能够盖住树木的根颈部位。
(4)、初步栽好后还应检查一下树干是否仍保持垂直,树冠有无偏斜;假设有所偏斜,就要再加扶正。
(5)、最后,把余下的穴土绕根颈一周进行培土,做成环形的拦水围堰。其围堰的直径应略大于种植穴的直径。堰土要拍压紧实,不能松。
(6)、散需要支撑的苗木,按照图纸要求采取相应的支撑方法。
3、花卉栽植
(1)、栽植时间尽量选择无风的阴天进行,如工期紧张也应在上午10时以前,下午2时以后进行,防止中午阳光暴晒,并且在移植时应边栽植边喷水,以保持湿润,防止萎蔫。
(2)、栽植时应先按设计密度要求计算出株距,然后按株距要求栽植出轮廓线,然后再由外向内依株行距逐行栽植。
(3)、花卉栽植深度应与原苗圃栽植深度相平或略浅,
7尤其是在回填土地段,以防止因栽植过深而造成根系积水,影响长势甚至死亡。
(4)、栽植完毕后,以细喷壶充分灌水。第1次充分灌水后,在新根未生出前,亦不可灌水过多,否那么根部易腐烂。小苗组织柔弱,根系较小而地上局部蒸腾量在,移植后数日应遮住强烈日光,以利恢复生长。
4、草坪及草本地被施工
(1)、选择优良种籽,不得含有杂质,播种前应做发芽试验和催芽处理,确定合理的播种量。
(2)、播种时应先浇水浸地,保持土壤湿润,稍干后将表层土耙细耙平,进行撒播,均匀覆土0.30~0.50cm后轻压,然后喷水。
(3)、表层采用草帘覆盖以保持湿润和保障发芽出苗,至发芽时撒除。
(4)、本工程草坪的建植采用喷播法。
(七)、养护
养护与管理是一项经常性的工作,一年四季均要进行,但施工后二年的养护尤为重要。养护管理的内容包括:浇水、除草、中耕、施肥、修剪整形、病虫害防治和草坪的养护
