水务局重点水利工程突出问题排查工作总结
为全面落实各级主管部门关于开展水利工程建设领域突出问题排查工作的要求,切实做好我县水利工程建设领域突出问题排查工作,根据张水(xx)312号文件及省厅的紧急通知精神要求,我局精心组织,周密部署,严格按照排查工作方案,组织完成了我县重点水利工程的排查工作。现将我县的工作情况总结如下:
一、高度重视,迅速部署我局接到市局通知后,立即召开专题会议研究部署水利系统专项治理工作,组织有关工程工程法人细化并落实水利工程建设领域突出问题专项治理工作方案,把扎实推进水利工程建设领域突出问题专项治理工作作为一项十分重要而紧迫的政治任务,切实把思想和行动统一到排查工作上来,进一步增强做好专项治理工作的责任感和使命感,加大力度,扎实工作,确保专项治理工作取得实效。
二、加强领导,落实责任为加强对水利工程建设领域突出问题专项治理工作的领导,我局成立了水利工程建设领域突出问题专项治理工作领导小组,局长白树海为组长,书记侯占俊、及有关主管局长为副组长,重点工程相关股室主要负责人为小组成员。领导小组办公室抽调专门人员,组成了专职排查队伍。排查小组由组长负总责,层层落实责任,确保排查工作不走过场、不留死角、不出漏洞。
三、周密组织,全力推进我局为进一步细化方案,落实责任,结合自身实际,根据水利部的排查方案对本单位负责解决的问题进行分解,研究提出更具体的实施方案。将目标任务细化、量化到每个单位、每个岗位、每个环节、每个人员,做到责任、措施、工作、管理、监督“五个到位〞,确保专项治理工作的人员、时间、内容、效果“四个落实〞。我局此次排查工作的重点为xx年以来实施的水土保持、农村平安饮水、及汤泉水库除险加固工程。主要从以下几方面着手进行:

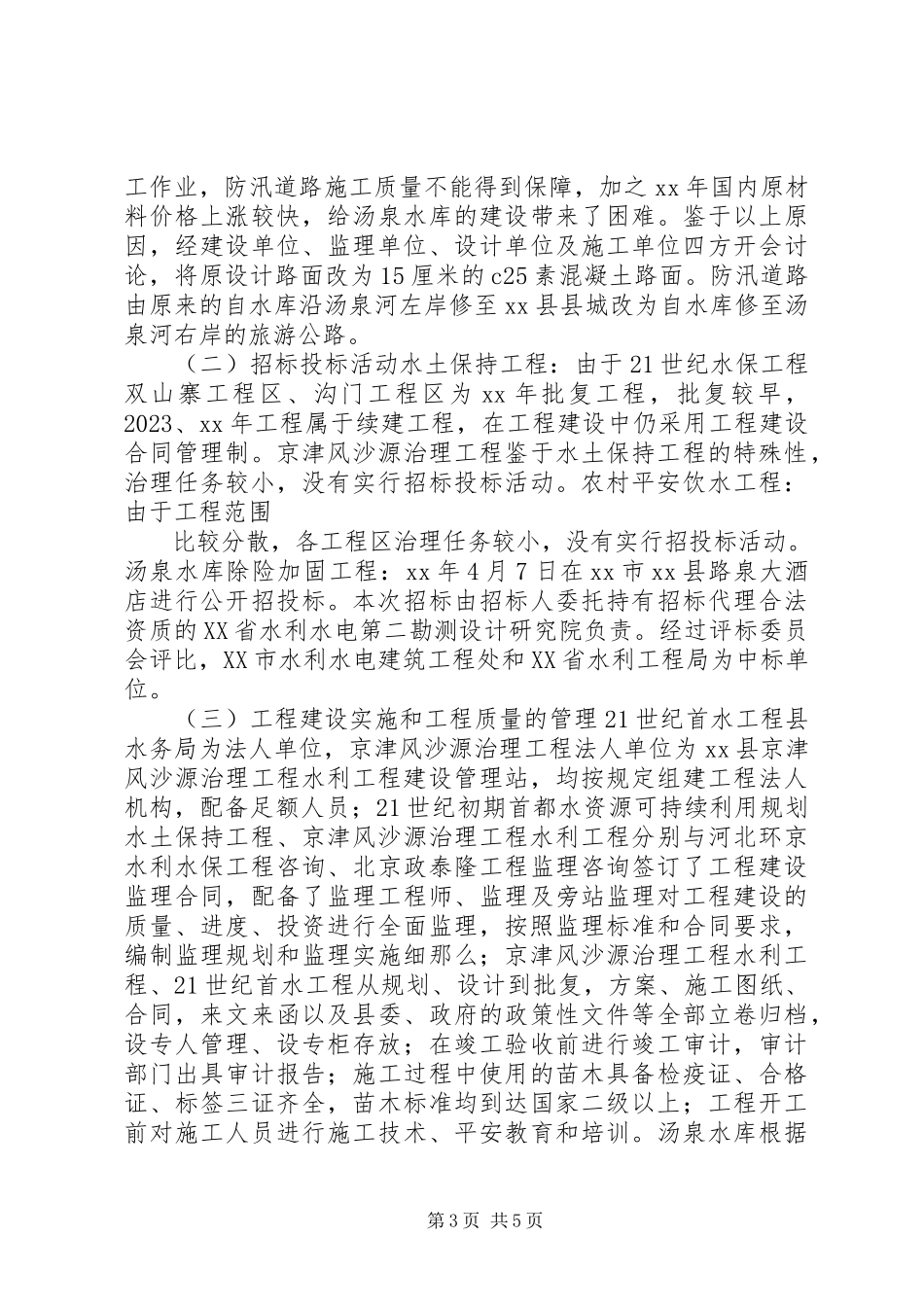

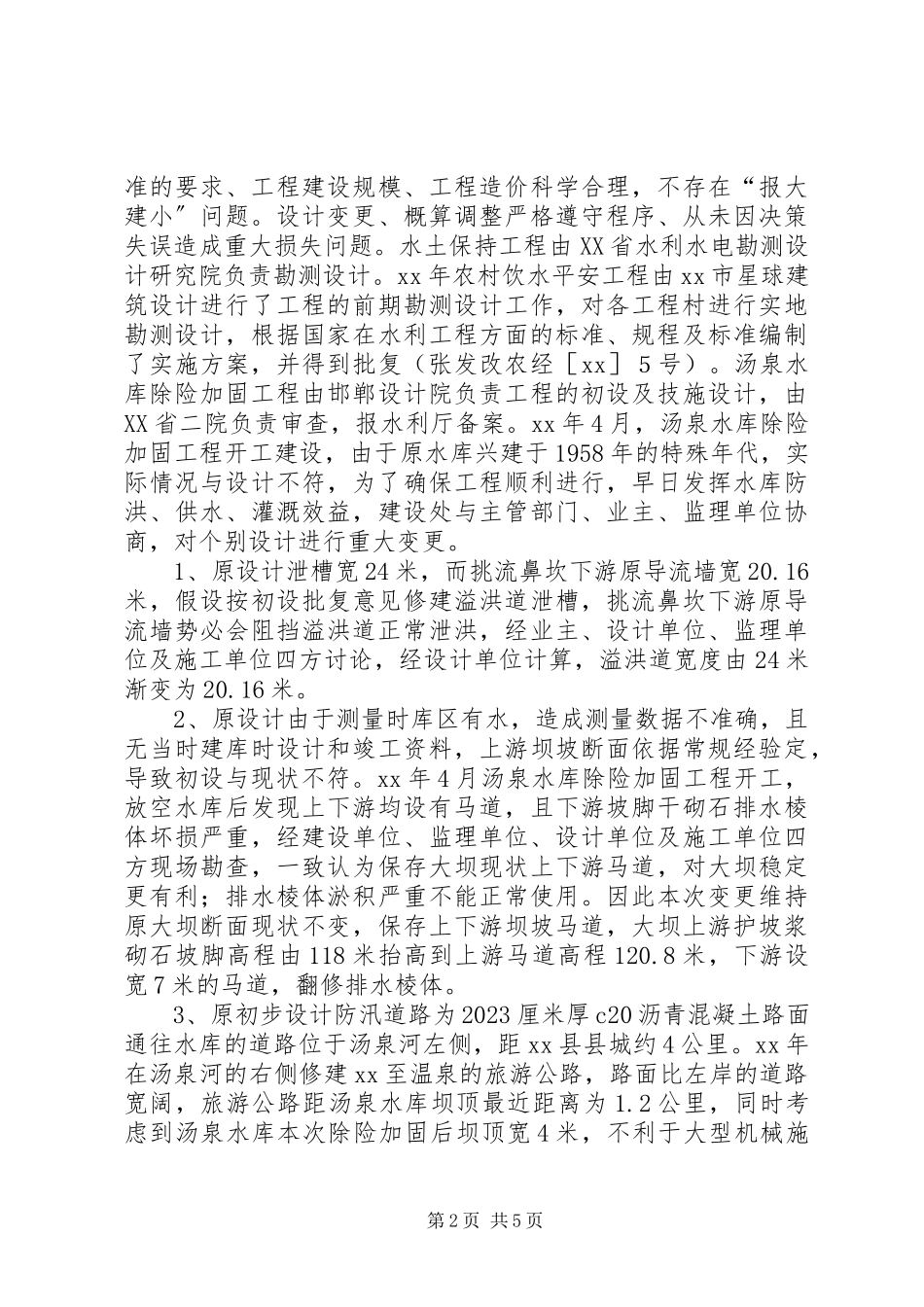

(一)、工程建设工程决策行为我局的工程在建设中严格按照规划实行,由具备相应资质的单位承担工程勘测设计任务、认真执行强制性标准和技术标准,勘测设计工作均到达设计标准的要求、工程建设规模、工程造价科学合理,不存在“报大建小〞问题。设计变更、概算调整严格遵守程序、从未因决策失误造成重大损失问题。水土保持工程由XX省水利水电勘测设计研究院负责勘测设计。xx年农村饮水平安工程由xx市星球建筑设计进行了工程的前期勘测设计工作,对各工程村进行实地勘测设计,根据国家在水利工程方面的标准、规程及标准编制了实施方案,并得到批复(张发改农经[xx]5号)。汤泉水库除险加固工程由邯郸设计院负责工程的初设及技施设计,由XX省二院负责审查,报水利厅备案。xx年4月,汤泉水库除险加固工程开工建设,由于原水库兴建于1958年的特殊年代,实际情况与设计不符,为了确保工程顺利进行,早日发挥水库防洪、供水、灌溉效益,建设处与主管部门、业主、监理单位协商,对个别设计进行重大变更。
1、原设计泄槽宽24米,而挑流鼻坎下游原导流墙宽20.16米,假设按初设批复意见修建溢洪道泄槽,挑流鼻坎下游原导流墙势必会阻挡溢洪道正常泄洪,经业主、设计单位、监理单位及施工单位四方讨论,经设计单位计算,溢洪道宽度由24米渐变为20.16米。
2、原设计由于测量时库区有水,造成测量数据不准确,且无当时建库时设计和竣工资料,上游坝坡断面依据常规经验定,导致初设与现状不符。xx年4月汤泉水库除险加固工程开工,放空水库后发现上下游均设有马道,且下游坡脚干砌石排水棱体坏损严重,经建设单位、监理单位、设计单位及施工单位四方现场勘查,一致认为保存大坝现状上下游马道,对大坝稳定更有利;排水棱体淤积严重不能正常使用。因此本次变更维持原大坝断面现状不变,保存上下游坝坡马道,大坝上游护坡浆砌石坡脚高程由118米抬高到上游马道高程120.8米,下游设宽7米的马道,翻修排水棱体。
3、原初步设计防汛道路为2023厘米厚c20沥青混凝土路面,通往水库的道路位于汤泉河左侧,距xx县县城约4公里。xx年在汤泉河的右侧修建xx至温泉的旅游公路,路面比左岸的道路宽阔,旅游公路距汤泉水库坝顶最近距离为1.2公里,同时考虑到汤泉水库本次除险加固后坝顶宽4米,不利于大型机械施工作业,防汛道路施工质量不能得到保障,加之xx年国内原材料价格上涨较快,给汤泉水库的建设带来了困难。鉴于以上原因,经建设单位、监理单位、设计单位及施工单位四方开会讨论,将原设计路面改为15厘米的c25素混凝土路面。防汛道路由原来的自水库沿汤泉河左岸修至xx县县城改为自水库修至汤泉河右岸的旅游公路。
(二)招标投标活动水土保持工程:由于21世纪水保工程双山寨工程区、沟门工程区为xx年批复工程,批复较早,2023、xx年工程属于续建工程,在工程建设中仍采用工程建设合同管理制。京津风沙源治理工程鉴于水土保持工程的特殊性,治理任务较小,没有实行招标投标活动。农村平安饮水工程:由于工程范围
比较分散,各工程区治理任务较小,没有实行招投标活动。汤泉水库除险加固工程:xx年4月7日在xx市xx县路泉大酒店进行公开招投标。本次招标由招标人委托持有招标代理合法资质的XX省水利水电第二勘测设计研究院负责。经过评标委员会评比,XX市水利水电建筑工程处和XX省水利工程局为中标单位。
(三)工程建设实施和工程质量的管理21世纪首水工程县水务局为法人单位,京津风沙源治理工程法人单位为xx县京津风沙源治理工程水利工程建设管理站,均按规定组建工程法人机构,配备足额人员;21世纪初期首都水资源可持续利用规划水土保持工程、京津风沙源治理工程水利工程分别与河北环京水利水保工程咨询、北京政泰隆工程监理咨询签订了工程建设监理合同,配备了监理工程师、监理及旁站监理对工程建设的质量、进度、投资进行全面监理,按照监理标准和合同要求,编制监理规划和监理实施细那么;京津风沙源治理工程水利工程、21世纪首水工程从规划、设计到批复,方案、施工图纸、合同,来文来函以及县委、政府的政策性文件等全部立卷归档,设专人管理、设专柜存放;在竣工验收前进行竣工审计,审计部门出具审计报告;施工过程中使用的苗木具备检疫证、合格证、标签三证齐全,苗木标准均到达国家二级以上;工程开工前对施工人员进行施工技术、平安教育和培训。汤泉水库根据国务院、水利部有关组建工程法人的规定组建了汤泉水库除险加固工程工程法人,并按照规定履行了审批程序,明确了工程法人、内设机构、法人代表及技术负责人。工程法人下设技术保障组、平安监督组、综合协调及后勤保障组、财务组,并制定工程管理和财务管理制度。汤泉水库除险加固工程实行了“建设监理制〞。监理招标采用委托招标方式。由XX省水利水电工程监理咨询中心(水利工程施工监理甲级)承担监理工作,并派出具有专业资格和一定经验的总监、副总监及专业监理人员,每个监理人员均做到了持证上岗,且到岗情况良好。对于农村平安饮水工程,我县成立了“xx县农村饮水平安领导小组〞,并在水务局下设“xx县农村饮水工程办公室〞对农村平安饮水工程进行管理。在工程建设当中,实行工程法人责任制,严格履行相关合同。在工程经审批开工后,我局派水利专业技术人员进驻现场进行指导和监督,与施工单位建立了工程质量领导责任制,严格执行工程建设规模和建设内容,严格把好质量关,并监督施工单位落实好施工生产平安,保证工程高标准、高质量、无事故施工。
(四)物资采购和预算资金安排使用管理在资金管理上严格按照国债资金管理方法、财政部根本建设财务管理规定和市关于国债资金管理实行报账制的通知,严格实行“专款专用、专户储存、专项列帐〞管理。由县级财政国债资金专户储存,并实行资金报账制。在资金使用及拨付上,工程建设单位首先要提供治理区国债资金报帐费用清单、国债工程工程投资进度表、国债资金报帐提款申请书及国债工程劳务折算清单,而后由发改、财政、主管农业工程领导、主管财政领导签字,再由县级财政部门拨付到工程建设单位,以确保工程建设资金专款专用。由于严格按照国有资金的管理方法执行,程序标准、管理科学,多年来从未出现任何过失,不存在大额现金支付工程款的问题、拖欠工程款和农民工工资问题;严格按照工程的投资概预算执行,无超概算问题,切实把有限的资金用在了刀刃上,极大地发挥了投资效益。
(五)建设工程信息公开和信用体系建设根据政府信息公开条例及相关规定,对应向社会公示建设工程信息的从未出现未公示的情况。
(六)监督整改和案件查办多年来,在我局承办的工程建设中从未出现过违法、违规、违纪行为。工程建设领域突出问题专项治理工作责任艰巨,任务重大,时间紧、任务重、要求高,我们将按照上级要求,着力解决水利工程建设领域存在的突出问题,把工作谋划得更加周全,把工作做得更加扎实,稳固好排查成果,为推动水利事业又好又快开展提供有力保障。
