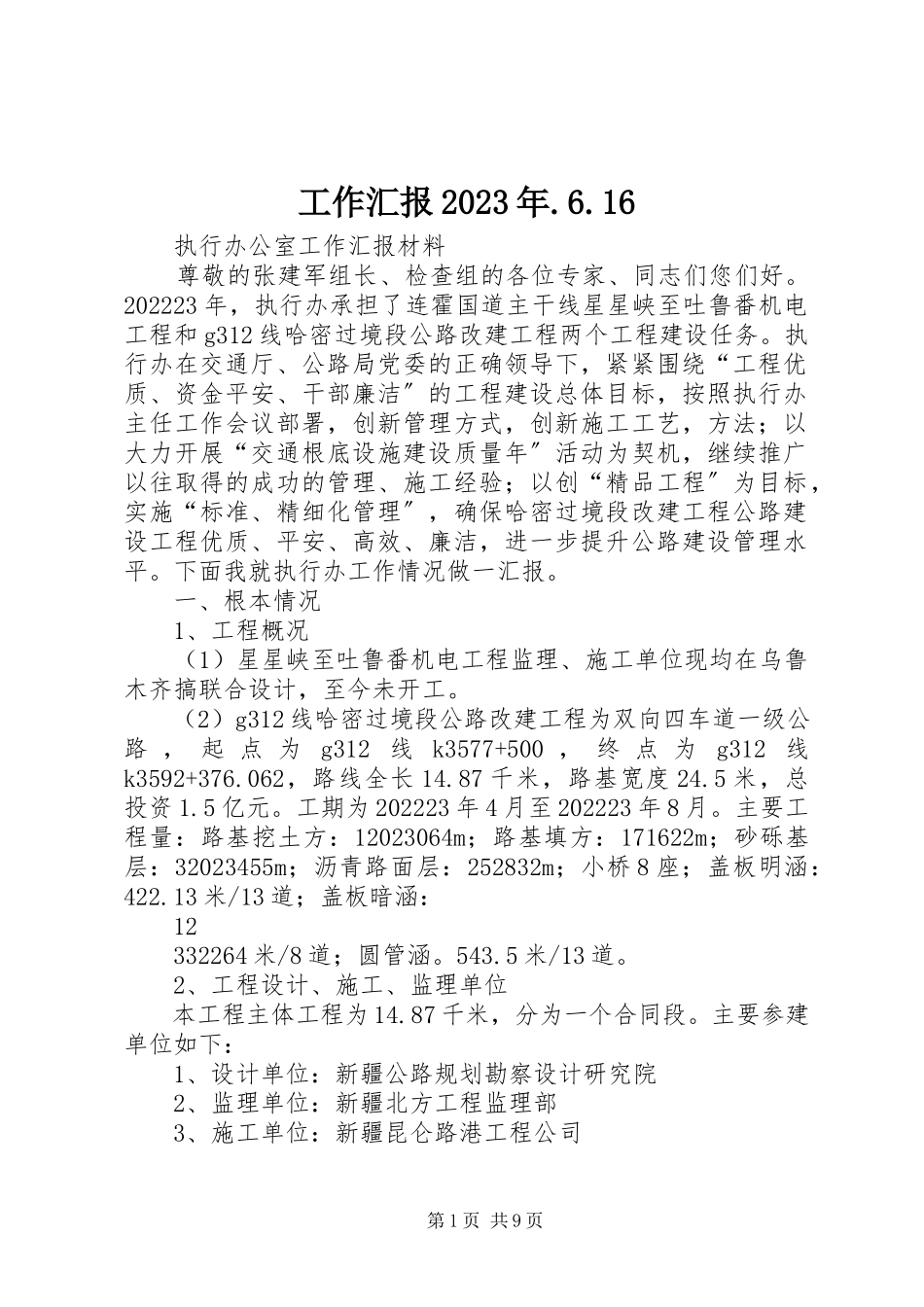

第1页共9页工作汇报2023年.6.16执行办公室工作汇报材料尊敬的张建军组长、检查组的各位专家、同志们您们好。202223年,执行办承担了连霍国道主干线星星峡至吐鲁番机电工程和g312线哈密过境段公路改建工程两个工程建设任务。执行办在交通厅、公路局党委的正确领导下,紧紧围绕“工程优质、资金平安、干部廉洁〞的工程建设总体目标,按照执行办主任工作会议部署,创新管理方式,创新施工工艺,方法;以大力开展“交通根底设施建设质量年〞活动为契机,继续推广以往取得的成功的管理、施工经验;以创“精品工程〞为目标,实施“标准、精细化管理〞,确保哈密过境段改建工程公路建设工程优质、平安、高效、廉洁,进一步提升公路建设管理水平。下面我就执行办工作情况做一汇报。一、根本情况1、工程概况(1)星星峡至吐鲁番机电工程监理、施工单位现均在乌鲁木齐搞联合设计,至今未开工。(2)g312线哈密过境段公路改建工程为双向四车道一级公路,起点为g312线k3577+500,终点为g312线k3592+376.062,路线全长14.87千米,路基宽度24.5米,总投资1.5亿元。工期为202223年4月至202223年8月。主要工程量:路基挖土方:12023064m;路基填方:171622m;砂砾基层:32023455m;沥青路面层:252832m;小桥8座;盖板明涵:422.13米/13道;盖板暗涵:12332264米/8道;圆管涵。543.5米/13道。2、工程设计、施工、监理单位本工程主体工程为14.87千米,分为一个合同段。主要参建单位如下:1、设计单位:新疆公路规划勘察设计研究院2、监理单位:新疆北方工程监理部3、施工单位:新疆昆仑路港工程公司第2页共9页3、执行办根本情况执行办现有管理人员16人,辅助人员6人,其中有中高级职称人员2023人,执行办人员平均年龄41岁,执行办临时党支部有党员11名。执行办制度健全,管理工作已根本形成标准化、标准化、程序化的工作管理模式。二、目前工作进展情况:202223年4月,承建g312线哈密过境段改建工程的各从业单位在接到任务后,各从业单位领导高度重视,迅速行动,精心组织和挑选精兵强将组成工程部和监理组,并在2023日内完成了工程部和监理组的驻地建设。并同时陆续开展了开工前的各项准备工作,做到了紧张有序、协调高效。为g312线哈密过境段改建工程开好头、起好步打下了坚实的根底。202223年5月2日召开了哈密过境段公路改建工程第一次工地会议。截止到202223年7月20日累计完成路基土石方29.4万m,占总量的20230%;完成桥涵42道,占总量的20230%;完成砂砾23底基...
