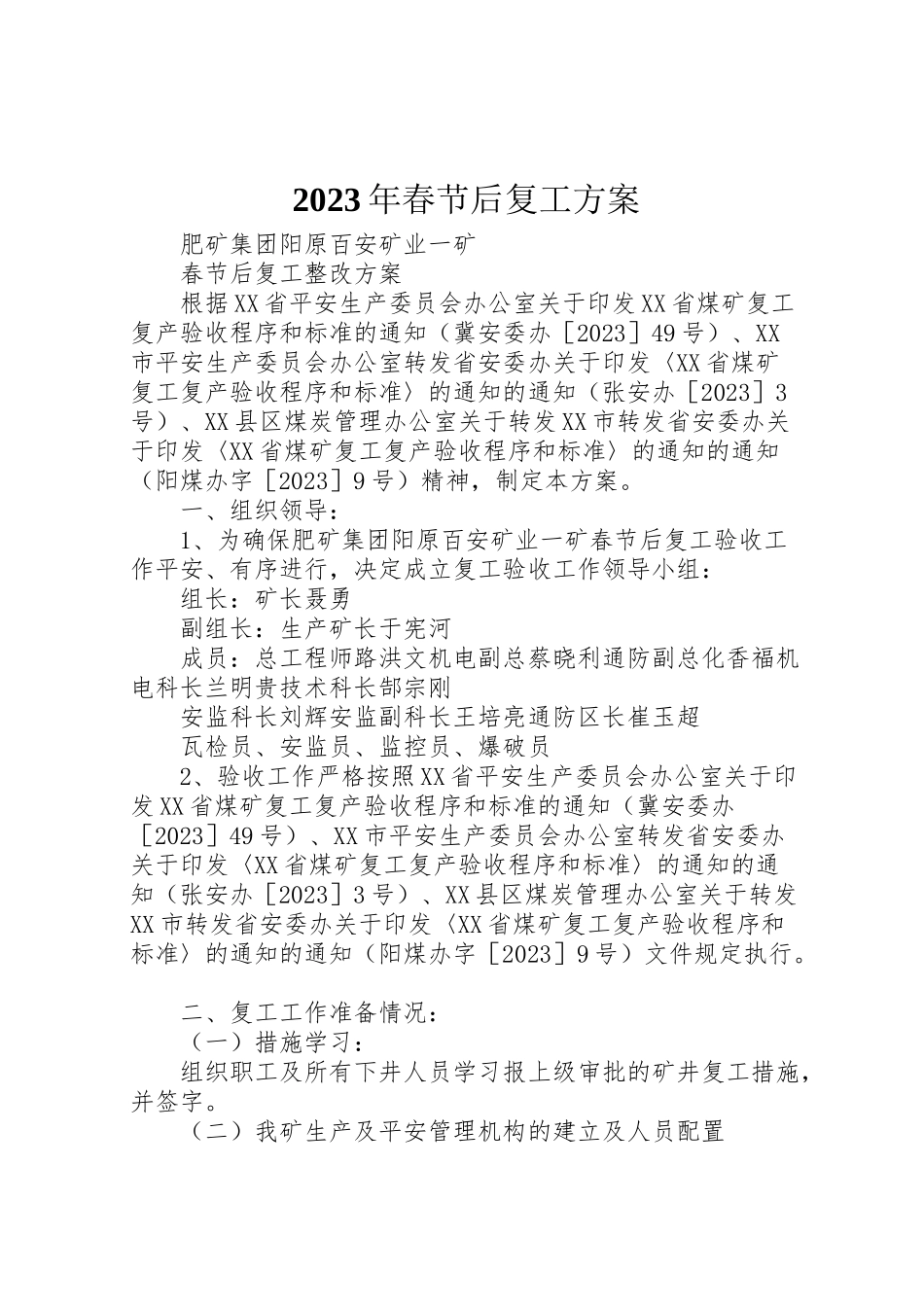

2023年春节后复工方案
2023
春节
复工
方案
2023年春节后复工方案
肥矿集团阳原百安矿业一矿
春节后复工整改方案
根据XX省平安生产委员会办公室关于印发XX省煤矿复工复产验收程序和标准的通知(冀安委办[2023]49号)、XX市平安生产委员会办公室转发省安委办关于印发〈XX省煤矿复工复产验收程序和标准〉的通知的通知(张安办[2023]3号)、XX县区煤炭管理办公室关于转发XX市转发省安委办关于印发〈XX省煤矿复工复产验收程序和标准〉的通知的通知(阳煤办字[2023]9号)精神,制定本方案。
一、组织领导:
1、为确保肥矿集团阳原百安矿业一矿春节后复工验收工作平安、有序进行,决定成立复工验收工作领导小组:
组长:矿长聂勇
副组长:生产矿长于宪河
成员:总工程师路洪文机电副总蔡晓利通防副总化香福机电科长兰明贵技术科长郜宗刚
安监科长刘辉安监副科长王培亮通防区长崔玉超
瓦检员、安监员、监控员、爆破员
2、验收工作严格按照XX省平安生产委员会办公室关于印发XX省煤矿复工复产验收程序和标准的通知(冀安委办[2023]49号)、XX市平安生产委员会办公室转发省安委办关于印发〈XX省煤矿复工复产验收程序和标准〉的通知的通知(张安办[2023]3号)、XX县区煤炭管理办公室关于转发XX市转发省安委办关于印发〈XX省煤矿复工复产验收程序和标准〉的通知的通知(阳煤办字[2023]9号)文件规定执行。
二、复工工作准备情况:
(一)措施学习:
组织职工及所有下井人员学习报上级审批的矿井复工措施,并签字。

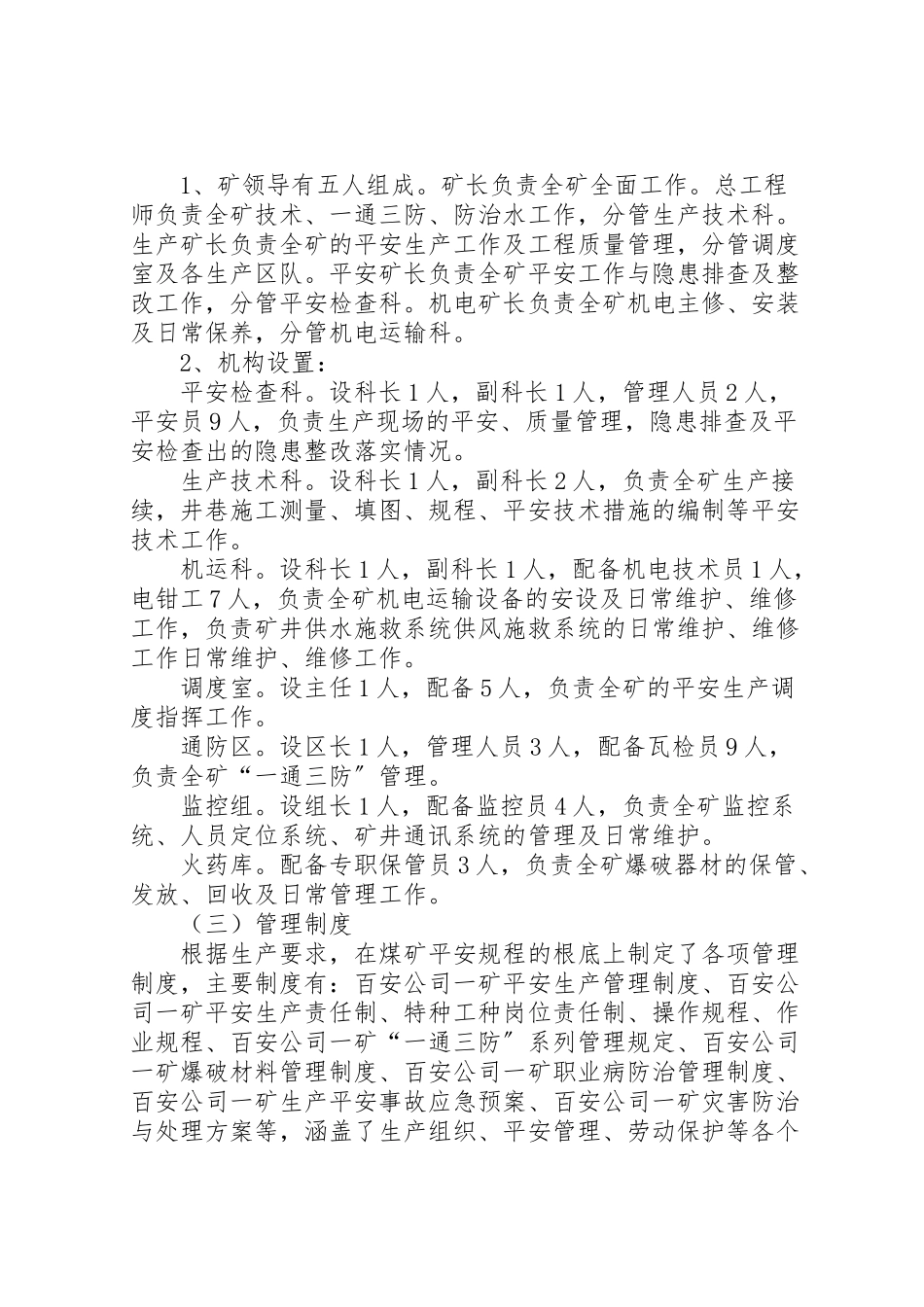

(二)我矿生产及平安管理机构的建立及人员配置
1、矿领导有五人组成。矿长负责全矿全面工作。总工程师负责全矿技术、一通三防、防治水工作,分管生产技术科。生产矿长负责全矿的平安生产工作及工程质量管理,分管调度室及各生产区队。平安矿长负责全矿平安工作与隐患排查及整改工作,分管平安检查科。机电矿长负责全矿机电主修、安装及日常保养,分管机电运输科。
2、机构设置:
平安检查科。设科长1人,副科长1人,管理人员2人,平安员9人,负责生产现场的平安、质量管理,隐患排查及平安检查出的隐患整改落实情况。
生产技术科。设科长1人,副科长2人,负责全矿生产接续,井巷施工测量、填图、规程、平安技术措施的编制等平安技术工作。
机运科。设科长1人,副科长1人,配备机电技术员1人,电钳工7人,负责全矿机电运输设备的安设及日常维护、维修工作,负责矿井供水施救系统供风施救系统的日常维护、维修工作日常维护、维修工作。
调度室。设主任1人,配备5人,负责全矿的平安生产调度指挥工作。
通防区。设区长1人,管理人员3人,配备瓦检员9人,负责全矿“一通三防〞管理。
监控组。设组长1人,配备监控员4人,负责全矿监控系统、人员定位系统、矿井通讯系统的管理及日常维护。
火药库。配备专职保管员3人,负责全矿爆破器材的保管、发放、回收及日常管理工作。
(三)管理制度
根据生产要求,在煤矿平安规程的根底上制定了各项管理制度,主要制度有:百安公司一矿平安生产管理制度、百安公司一矿平安生产责任制、特种工种岗位责任制、操作规程、作业规程、百安公司一矿“一通三防〞系列管理规定、百安公司一矿爆破材料管理制度、百安公司一矿职业病防治管理制度、百安公司一矿生产平安事故应急预案、百安公司一矿灾害防治与处理方案等,涵盖了生产组织、平安管理、劳动保护等各个方面,能够根本满足平安生产管理的需要。并在日常工作中得以落实,各岗位工、各级管理人员均签订了平安生产责任书。具体情况见阳原百安一矿管理制度汇编。

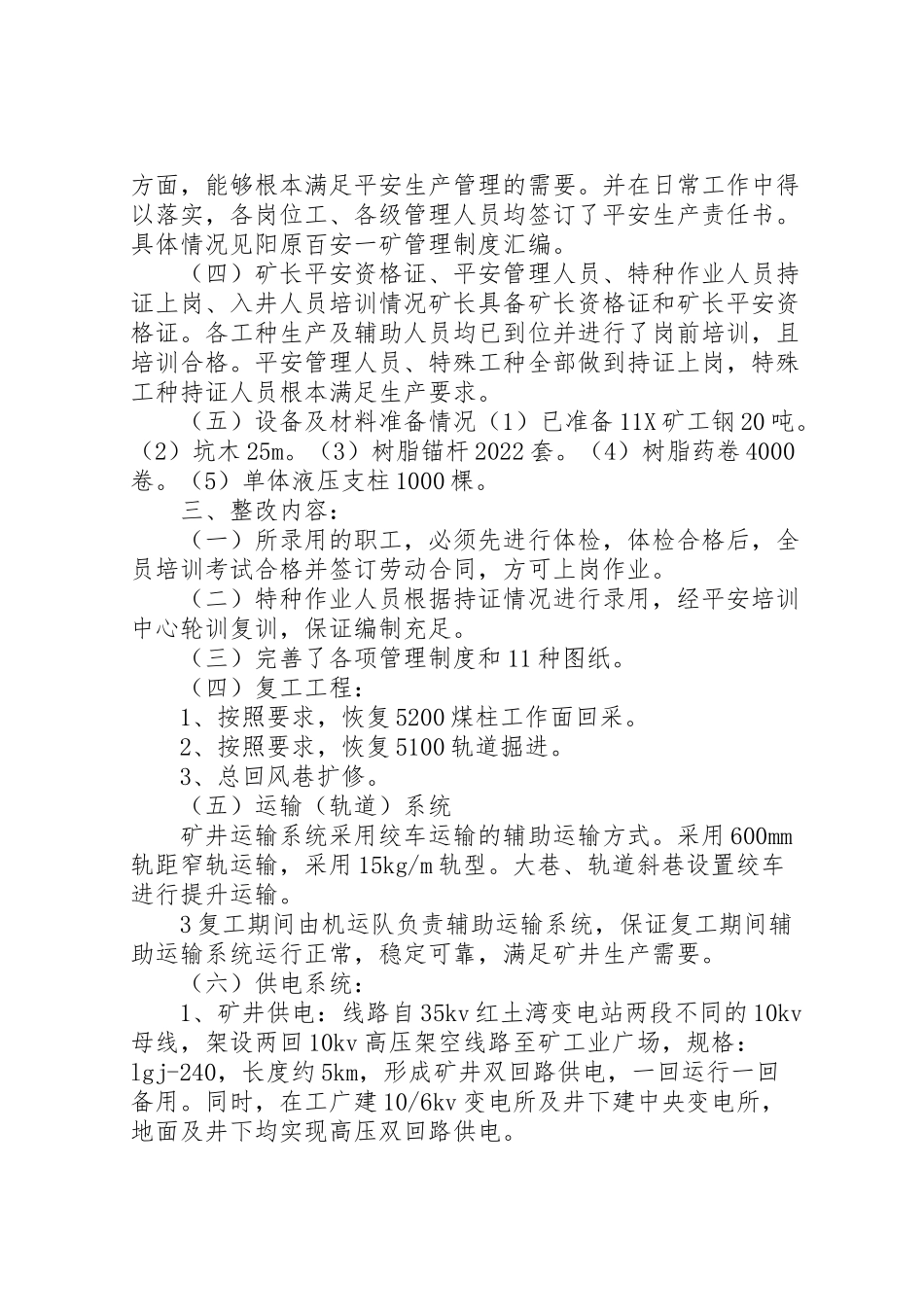

(四)矿长平安资格证、平安管理人员、特种作业人员持证上岗、入井人员培训情况矿长具备矿长资格证和矿长平安资格证。各工种生产及辅助人员均已到位并进行了岗前培训,且培训合格。平安管理人员、特殊工种全部做到持证上岗,特殊工种持证人员根本满足生产要求。
(五)设备及材料准备情况(1)已准备11X矿工钢20吨。(2)坑木25m。(3)树脂锚杆2022套。(4)树脂药卷4000卷。(5)单体液压支柱1000棵。
三、整改内容:
(一)所录用的职工,必须先进行体检,体检合格后,全员培训考试合格并签订劳动合同,方可上岗作业。
(二)特种作业人员根据持证情况进行录用,经平安培训中心轮训复训,保证编制充足。
(三)完善了各项管理制度和11种图纸。
(四)复工工程:
1、按照要求,恢复5200煤柱工作面回采。
2、按照要求,恢复5100轨道掘进。
3、总回风巷扩修。
(五)运输(轨道)系统
矿井运输系统采用绞车运输的辅助运输方式。采用600mm轨距窄轨运输,采用15kg/m轨型。大巷、轨道斜巷设置绞车进行提升运输。
3复工期间由机运队负责辅助运输系统,保证复工期间辅助运输系统运行正常,稳定可靠,满足矿井生产需要。
(六)供电系统:
1、矿井供电:线路自35kv红土湾变电站两段不同的10kv母线,架设两回10kv高压架空线路至矿工业广场,规格:lgj-240,长度约5km,形成矿井双回路供电,一回运行一回备用。同时,在工广建10/6kv变电所及井下建中央变电所,地面及井下均实现高压双回路供电。
2、井下供电。井下6kv双回电源引自矿井地面变电所不同6kv母线段,下井电缆按经济电流密度选择为交联聚乙烯钢丝铠装铜芯电缆,型号为myjv42-6,3×185,经副井引至井下中央变电所。井下中央变电所6kv母线为单母线分段系统,每段母线由一回路电缆供电,当任一回电缆故障时,另一回能满足井下全部负荷的供电。
井下中央变电所为各采区变电所配电,采区变电所通过移动变电站为工作面供电。将高压变为660v,采用kbz系列防爆馈电开关,分别供采掘进工作面、开拓工作面、分区运输及进风巷、井底车场的用电负荷,以及各部的信号、照明等负荷。出线电缆根据各路负荷的大小选用不同截面的矿用电缆。
3、地面供电。工业广场内的低压动力和照明电压等级为~220/380v。在矿井3个立井设三个地面变电所内各设低压变压器2台,一台运行,一台备用。地面扇风机房、主井绞车、副井绞车、矿灯房、主副井井口房等
一、二级负荷均以双回路低压供电,两回电源取自不同变压器的母线段,其余三级动力负荷均以单回路低压供电。照明与动力共用一台变压器,分别供电。
4、井下电气保护:
(1)电器设备继电保护a.井下电动机、控制设备,应具有短路、过负荷、接地和欠压释放保护。井下配电点引出的馈电线上,应装设短路、过负荷和漏电保护装置。低压电动机的控制设备,应具备短路、过负荷、单相断线、漏电闭锁保护装置及远程控制装置。b.井下配电网路均应装设过流、短路保护装置;必须用该配电网路的最大三相短路电流校验开关设备的分断能力和动、热稳定性以及电缆的热稳定性。必须正确选择熔断器的熔体。必须用最小两相短路电流校验保护装置的可靠动作系数。保护装置必须保证配电网路中最大容量的电气设备或同时工作成组的电气设备能够起动。c.矿井高压电网,必须采取措施限制单相接地电容电流不超过20a。地面变电所的高压馈电线上,必须装设有选择性的单相接地保护装置;供移动变电站的高压馈电线上,必须装设有选择性的动作于跳闸的单相接地保护装置。井下低压馈电线上,必须装设检漏保护装置或有选择性的漏电保护装置,保证自动切断漏电的馈电线路。每天必须对低压检漏装置的运行情况进行1次跳闸试验。煤电钻必须使用设有检漏、漏电闭锁、短路、过负荷、断相、远距离起动和停止煤电钻功能的综合保护装置。每班使用前,必须对煤电钻综合保护装置进行1次跳闸试验。
(2)过电压保护及短路电流井上、下必须装设防雷电装置,并遵守以下规定:a.经由地面架空线路引入井下的供电线路,必须在入井处装设防雷电装置。b.由地面直接入井的轨道及露天架空引入(出)的管路,必须在井口附近将金属体进行不少于2处的良好的集中接地。通信线路必须在入井处装设熔断器和防雷装置。井下电力网的短路电流不得超过其控制用的断路器在井下使用的开断能力,并应校验电缆的热稳定性。
(3)各级配电电压及电气设备额定电压的保护井下各级配电电压和各种电气设备的额定电压等级,应符合以下要求:a.高压,不超过10000v。b.低压,不超过1140v。本矿为地面380v、220v,井下1140v、660v。c.照明、信号, 和手持电气设备的供电额定电压,不超过127v。d.远距离控制线路的额定电压,不超过36v。
(4)变压器中性点接地方式保护,严禁由地面中性点直接接地的变压器或发电机直接向井下供电。
(5)井下电器设备保护接地。a.所有电气设备的保护接地装置(包括电缆的铠装、铅皮、接地芯线)和局部接地装置,应与主接地极连接成1个总接地网;主接地极应在主、副水仓中各埋设1块。主接地极应用耐腐蚀的钢板制成,其面积不得小于0.75m、厚度不得小于5mm。在钻孔中敷设的电缆不能与主接地极连接时,应单独形成一分区接地网,其接地电阻值不得小于2Ω。b.在以下地点装设局部接地极:井下配电点,装有电气设备的硐室,装有3台以上电气设备的地点。c.局部接地极设置于巷道水沟内或其他就近的潮湿处。设置在水沟中的局部接地极应用面积不小于0.6m、厚度不小于3mm的钢板或具有同等有效面积的钢管制成,并平放于水沟深处。设置在其他地点的局部接地极,可用直径不小于35mm、长度不小于1.5m的钢管制成,管上应至少钻20个直径不小于5mm的透孔,并垂直全部埋入底板。d.连接主接地极的接地母线,采用截面不小于50mm的铜线,电气设备的外壳与接地母线或局部接地极的连接,电缆连接装置两头的铠装、铅皮的连接,采用截面不小于25mm的铜线。e.电压在36v以上和由于绝缘损坏可能带有危险电压的电气设备的金属外壳、构架,铠装电缆的钢带(或钢丝)、铅皮或屏蔽护套等均设有保护接地;接地网上任一保护接地点的接地电阻值不得超过2Ω,并且每一移动式和手持式电气设备至局部接地极之间的保护接地用的电缆芯线和接地连接导线的电阻值,不得超过1Ω。
5、所有入井设备,产品合格证、防爆合格证、平安标志等齐全。
(七)压风系统
本矿在地面建空压机房,选用sa-120a型螺杆式空气压缩机2台,一台工作,一台备用,配套电机功率为120kw,其压缩空气量为21m/min,压缩空气压力为0.8mpa。经副井井筒引至主井井底车场,井底车场及各条大巷均采用Ф108
3×4mm无缝钢管,井下其他巷道采用Ф89×4mm无缝钢管或相应直径的软管向井下各用风地点、设备供风,满足了平安生产及救护用风要求。
经邢台金牛矿业平安评价检测技术检测,压风机性能符合要求。复工期间,压风系统运行正常,满足矿井生产需要。
(八)供水系统
复工期间系统运行正常,供水系统满足矿井生产需要。
(九)矿井排水系统
主排水系统设在中央泵房,安设三台d85-67×9水泵,一台工作,一台备用,一台检修。其流量为85m/h,扬程为603m;电机型号为yb400mi-2,功率250kw,工作电压6kv。+880m水平以上矿井涌水通过水沟、引水管下放至主井水仓。主井水仓的有效容量1050m,其中主水仓有效容量770m,副水仓有效容量280m,沿副井筒敷设两趟φ159×8mm排水管路至地面,+840m水平以下矿井涌水通过临时水仓排至井底主井水仓。2023年7月10日开始井下主排水泵房安装,2023年7月25日竣
