分享
抹灰工程质量通病.docx
下载文档

ID:102011

大小:15.45KB

页数:2页

格式:DOCX

时间:2023-02-24

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
抹灰 工程质量 通病

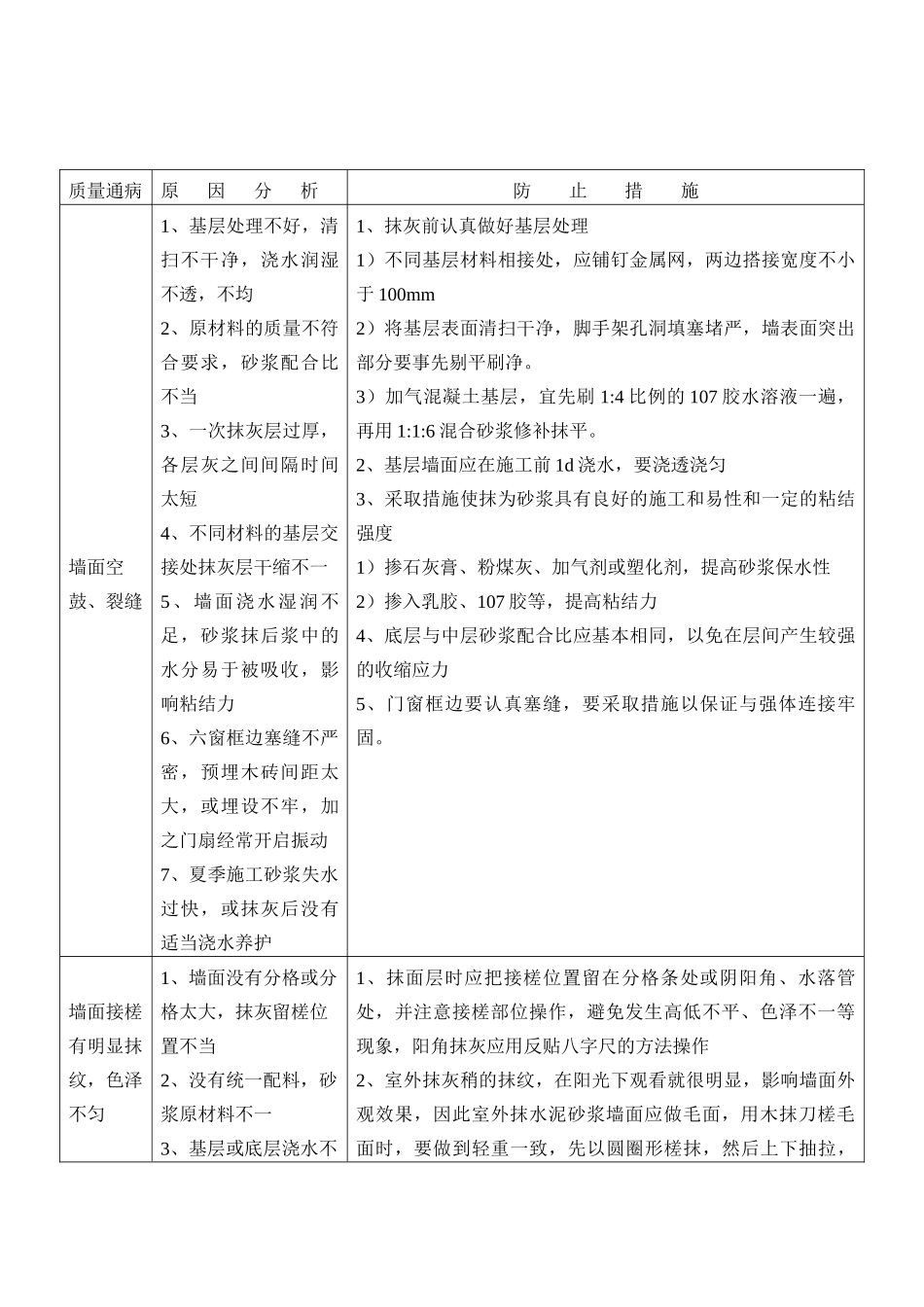

抹灰工程质量通病、原因分析及防治措施。 质量通病 原 因 分 析 防 止 措 施 墙面空鼓、裂缝 1、基层处理不好,清扫不干净,浇水润湿不透,不均 2、原材料的质量不符合要求,砂浆配合比不当 3、一次抹灰层过厚,各层灰之间间隔时间太短 4、不同材料的基层交接处抹灰层干缩不一 5、墙面浇水湿润不足,砂浆抹后浆中的水分易于被吸收,影响粘结力 6、六窗框边塞缝不严密,预埋木砖间距太大,或埋设不牢,加之门扇经常开启振动 7、夏季施工砂浆失水过快,或抹灰后没有适当浇水养护 1、抹灰前认真做好基层处理 1)不同基层材料相接处,应铺钉金属网,两边搭接宽度不小于100mm 2)将基层表面清扫干净,脚手架孔洞填塞堵严,墙表面突出部分要事先剔平刷净。 3)加气混凝土基层,宜先刷1:4比例的107胶水溶液一遍,再用1:1:6混合砂浆修补抹平。 2、基层墙面应在施工前1d浇水,要浇透浇匀 3、采取措施使抹为砂浆具有良好的施工和易性和一定的粘结强度 1)掺石灰膏、粉煤灰、加气剂或塑化剂,提高砂浆保水性 2)掺入乳胶、107胶等,提高粘结力 4、底层与中层砂浆配合比应基本相同,以免在层间产生较强的收缩应力 5、门窗框边要认真塞缝,要采取措施以保证与强体连接牢固。 墙面接槎有明显抹纹,色泽不匀 1、墙面没有分格或分格太大,抹灰留槎位置不当 2、没有统一配料,砂浆原材料不一 3、基层或底层浇水不均,罩面灰压光操作不当 1、抹面层时应把接槎位置留在分格条处或阴阳角、水落管处,并注意接槎部位操作,避免发生高低不平、色泽不一等现象,阳角抹灰应用反贴八字尺的方法操作 2、室外抹灰稍的抹纹,在阳光下观看就很明显,影响墙面外观效果,因此室外抹水泥砂浆墙面应做毛面,用木抹刀槎毛面时,要做到轻重一致,先以圆圈形槎抹,然后上下抽拉,方向要一致,以免表面出现色泽深浅不一,起毛纹等问题。 雨水污染墙面 在窗台、职台、压顶、突出腰线等部位没有做好流水坡度和滴水线槽时,易发生雨水顺墙流淌,污染外墙饰面,甚至造成墙体渗漏 1、在墙面突出部位(阳台、窗台、压线等)抹灰时,应做好流水坡度和滴水线槽。其做法:深10mm,上宽7mm下宽10mm,距离外表面不于20mm 2、外墙窗台抹灰前,窗框下缝隙必须用水泥砂浆填实,防止雨水渗漏;抹灰面应缩进木窗框下10-20mm,慢弯抹出泛水。当安装钢窗时,窗台抹灰应不低于钢窗框下10mm,窗框与窗台交接处必须做好流水坡度。 窗台、阳台、雨篷等抹灰饰面在水平和垂直方向不一致 1、在结构施工中,现浇混凝土和构件安装偏差过大,抹灰时不易纠正 2、抹灰前上下、左右未拉水平和垂直通线,施工误差较大所致 1、在施工中,现浇混凝土和构件安装都应在垂直和水平两个方向拉通线,找平找直,减少结构施工偏差 2、安窗框前应根据窗口的中心线和窗台的水平通线,按中心线和水平线立窗框。 3、抹灰前应在阳台、阳台分户隔墙板、雨篷、柱垛、窗台等处,在水平和垂直方向拉通找平找正,每步架起灰饼,再进行抹灰。 分格缝不直不平,缺棱错缝 1、没有拉通线,或没有在底灰上统一弹水平和垂直分格格线。 2、木分格条浸水不透,使用时变形。 3、粘贴分格条和起条时操作不当造成缝口两边缝或缺棱 1、柱子等短向分格缝,对每一根柱子要统一找标高,拉通线弹出水平分格线,柱子侧面要用水平尺引过去,保证平整度;窗心墙竖向分格缝,几个层段应统一吊线分块。 2、分格条使用前要在水中浸透,水平分格条一般应粘在水平线下边,竖向分格条一般应粘在垂直线左侧,以便于检查其准确度,防止发生错缝、平平等现象 3、分格条两侧抹八字形水泥砂浆作固定时,在水平线处应抹下侧一面当天抹罩面灰压光后就可起分格条,两侧可抹成450。如当天不罩面的应抹600坡,须待面层水泥砂浆达到一定强度后才能起分格条。

此文档下载收益归作者所有

下载文档
猜你喜欢
你可能关注的文档
收起
展开
