温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023
公司
市政
工作组
个人
工作总结
公司市政工作组度个人工作总结
本员工于xx年6月26日入职xxxx股份公司,并安排在xxxx市政工作组。通过公司岗前培训以及两个月的试用期,对公司工作制度、相关工作流程以及xx工程市政工程根本情况有了较详细的了解,通过对c3c4c6c7区及小学幼儿园小市政工程的施工管理工作,本人对本工程及公司又有了进一步的认识。综合半年来个人工作内容,可概括为两个主要阶段,即试用期间的学习、适应与熟悉阶段以及c3c4c6c7区小市政的实际工程管理阶段。现针对本人入职以来的个人工作情况具体总结如下:本员工入职xxxx工程市政工作组,通过岗前学习在对公司的创立、开展及现状有了初步认识后,对本工程相关市政工程配套设施情况进行了全面的摸底与学习。通过翻阅查找相关资料,了解工程前期市政咨询方案、熟悉相关工程外部市政规划及已实施情况。在对本工程市政配套设施有了初步认识后,通过对已实施工程现状、工程合同及相关工程招标、变更、结算等资料的熟悉,从而对公司现有市政工程情况、施工队伍以及相关招标、变更、结算工作流程等均有了整体性的认识。
由于入职后正赶上c3c4c6c7区室外市政工程的前期招标工作,于是在充分熟悉施工图纸、公司招标制度的前提下,组织编制招标文件、发放标书并参与工程开标、评标等工作。施工单位招标确定后,根据公司相关流程进行施工合同的签订、设计图纸会审、工程方案编制以及施工进场前场地协调等工作。截止到8月底,组织完成了c3c4c6c7区室外小市政雨污水、中水、自来水消防工程正式进场准备工作。

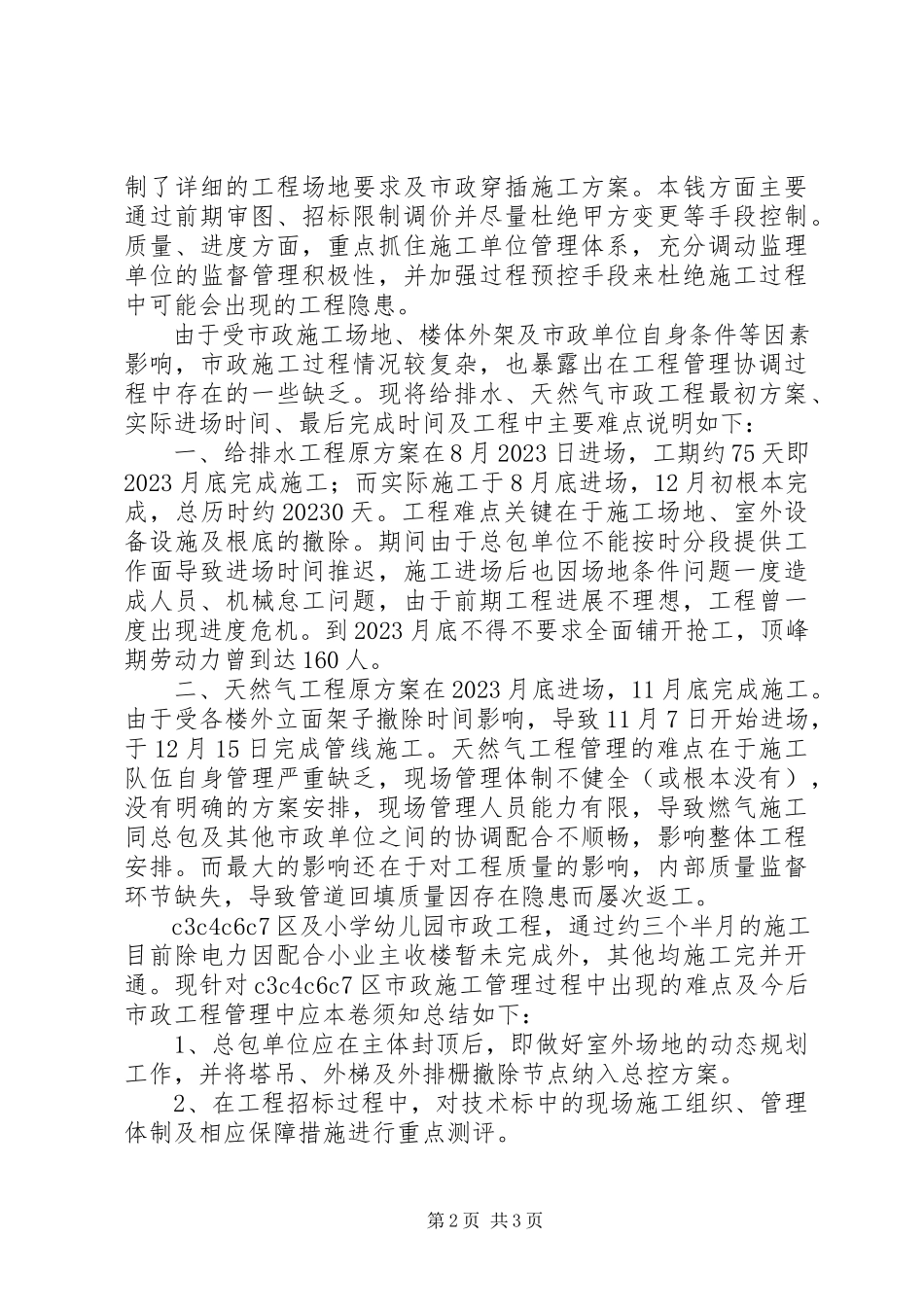

c3c4c6c7区及小学幼儿园小市政工程根据工程特点及队伍招标情况主要分为五大块:即由XX省政工程管理处排水工程所中标的雨污水、中水、给水消防工程;由北京电子动力设备安装工程公司中标的热水、热力工程;由朝阳田华公司中标的天然气工程;再就是分别由原有专业队伍施工的电信及电力工程。由于正在进行的楼体施工导致场地条件限制并受局部专业市政队伍招标、出图时间影响,以上市政施工只能递次进场,因此根据各自专业施工特点、埋深、工序时间并结合场地现状,编制了详细的工程场地要求及市政穿插施工方案。本钱方面主要通过前期审图、招标限制调价并尽量杜绝甲方变更等手段控制。质量、进度方面,重点抓住施工单位管理体系,充分调动监理单位的监督管理积极性,并加强过程预控手段来杜绝施工过程中可能会出现的工程隐患。
由于受市政施工场地、楼体外架及市政单位自身条件等因素影响,市政施工过程情况较复杂,也暴露出在工程管理协调过程中存在的一些缺乏。现将给排水、天然气市政工程最初方案、实际进场时间、最后完成时间及工程中主要难点说明如下:
一、给排水工程原方案在8月2023日进场,工期约75天即2023月底完成施工;而实际施工于8月底进场,12月初根本完成,总历时约20230天。工程难点关键在于施工场地、室外设备设施及根底的撤除。期间由于总包单位不能按时分段提供工作面导致进场时间推迟,施工进场后也因场地条件问题一度造成人员、机械怠工问题,由于前期工程进展不理想,工程曾一度出现进度危机。到2023月底不得不要求全面铺开抢工,顶峰期劳动力曾到达160人。
二、天然气工程原方案在2023月底进场,11月底完成施工。由于受各楼外立面架子撤除时间影响,导致11月7日开始进场,于12月15日完成管线施工。天然气工程管理的难点在于施工队伍自身管理严重缺乏,现场管理体制不健全(或根本没有),没有明确的方案安排,现场管理人员能力有限,导致燃气施工同总包及其他市政单位之间的协调配合不顺畅,影响整体工程安排。而最大的影响还在于对工程质量的影响,内部质量监督环节缺失,导致管道回填质量因存在隐患而屡次返工。
c3c4c6c7区及小学幼儿园市政工程,通过约三个半月的施工,目前除电力因配合小业主收楼暂未完成外,其他均施工完并开通。现针对c3c4c6c7区市政施工管理过程中出现的难点及今后市政工程管理中应本卷须知总结如下:
1、总包单位应在主体封顶后,即做好室外场地的动态规划工作,并将塔吊、外梯及外排栅撤除节点纳入总控方案。
2、在工程招标过程中,对技术标中的现场施工组织、管理体制及相应保障措施进行重点测评。
做好各专业进场、穿插施工的方案安排及不同队伍之间的交叉管理与协调。
4、加强对工程监理单位的监督管理,保证其对市政工程的监理职责。
5、由于市政工程特点所决定的,受外界影响因素较多。因此,如何做好工程的成品保护管理工作,是工程质量保证及协调好各单位顺利完成工程任务的关键。
总之,在本人入职xxxx公司市政工作组整整半年的时间里,根本上熟悉及逐步适应了本公司的工作环境,对本工程市政工程现状情况也有了更深入的认识。通过三个半月的市政工程施工管理,在公司领导的支持下,在工程一部所有人员的鼎力配合下,c3c4c6c7区室外小市政工程根本上按公司要求顺利完成了年度工作任务。共2页,当前第1页12
xx年已经成为过去,展望xx年年,面对c5c8区交楼、c9区保证年底供暖的整体工作安排,市政工作任务将更加任重而道远。对此,本人将会认真分析总结xx年工作中出现的各种问题与缺乏,充分发扬以往工作中好的经验及方法,把xx年年的市政管理工作做得更加到位、完善,从而保证本工程xx年年整体工程任务的顺利完成······
第5页 共5页
